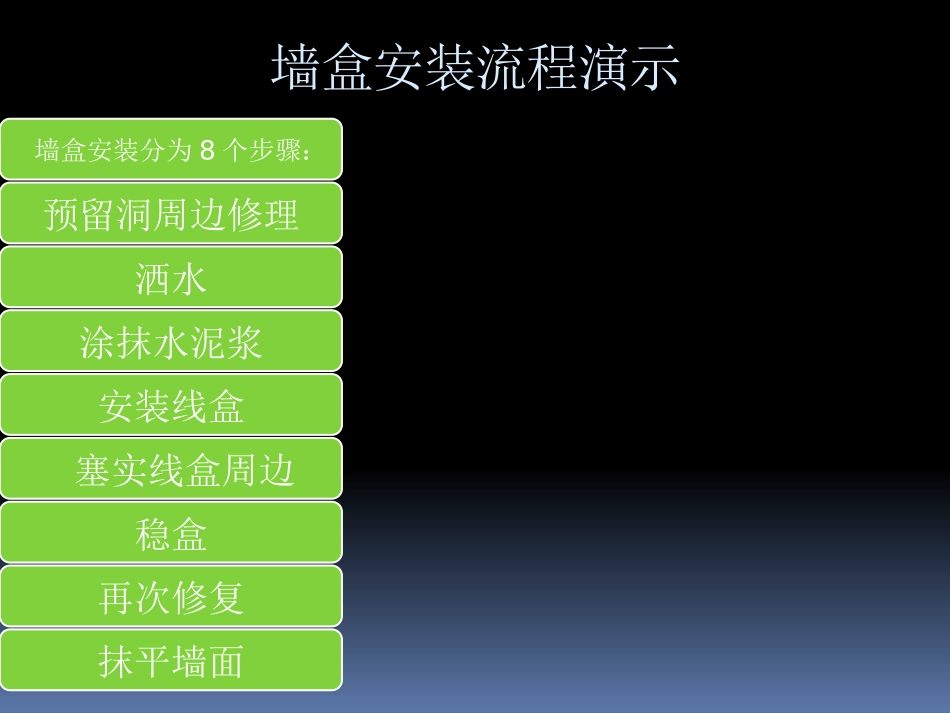

墙盒安装流程演示墙盒安装分为8个步骤:预留洞周边修理洒水涂抹水泥浆安装线盒塞实线盒周边稳盒再次修复抹平墙面主体预留的线盒位置可能会有一些偏差,工人正在对预留的洞进行位置修改,并根据安装深度进行调整
调整结束,不能破坏主体墙筋
洒水,保证凝固的主体和修补的水泥能较好地结合
工人正在涂水泥浆,能够使修补用的水泥能与主体牢固结合
涂好水泥浆和好的水泥,其中添加有石子儿
工人正在对线盒四周进行封堵,所安装线盒已经应要求加装锁母
封堵时,已经用工具对线盒四周以及背面用水泥捣实,以防用户使用时造成松盒、掉盒现象
初步封堵后,用小锤等工具轻敲击线盒,调整其位置,避免出现歪斜、倾倒情况
同时采取措施,防止抹上的水泥在敲击时掉落
调整好线盒后,使水泥与主体墙保持平整
不影响粉墙的施工
半小时以后,用木块将水泥平面再次抹平
同时查看水泥与线盒结合情况,以防有缝隙
对装好的线盒进行标高测量
图中下方显示有1米标高线,尺子读数为30CM,误差在2MM内
对线盒的安装距离进行测量,此处为开关盒,离墙边距离应该为20CM,图中尺子读数为19CM,留了侧面1CM的粉墙厚度
安装结束的线盒,图中的水泥还未完全凝固
张红明孙碧川11/9/2011有不足之处望能指正
