门式钢架工程吊装计算与施工方案编制人:编制单位:编制日期:2012
100一、工程概况1
工程名称:2
建筑特点:本工程为全钢结构工业厂房,分为3#、4#两个单体,其中3#仓库建筑面积约6051
5m2,4#仓库建筑面积约10783
5m2,总面积约16835m2
3#仓库最大跨度为49M,柱间距为7
5M,女儿墙顶高度为7
6m;4#仓库最大跨度为54
6M,柱间距为7
5M,女儿墙顶高度为7
屋面梁为焊接H型钢梁,人字形结构;整榀钢梁总重约3
5T;屋面与墙面为C型简支檩条
屋面及墙面围护均采用压型彩色钢板
屋面每隔一跨设置顺坡气楼
主要工作量安装范围:钢柱、钢梁、支撑、檩条以及屋面板、墙板
主要构件:梁柱、支撑、C型檩条和屋面及墙面彩板等
工作量分析:钢柱共214支,最大单重约0
6T吨;钢梁共286支,最大单重约0
7T,三支钢梁拼接最总约1
主要设备与稳定性计算1、设备选用根据前一章的技术参数,钢柱最重为0
6T,钢梁三节拼装为1
按照此条件,查施工手册得知:QY16D型(徐州)汽车起重机在支腿全伸、侧向和后向作业,全伸臂长24
2米时,工作幅度10米时,起升高度可达22
55米,可起重量可达4
5吨,满足本工程吊装要求
根据吊装区域选用QY16D型(徐州)汽车起重机
具体计算分析:钢梁为两跨双坡结构共7(5)段,在吊装时先采用两点吊安装边跨3段拼装的钢梁(约1
7T),按要求布置吊点,吊点用卸扣锁住,吊钩、吊点与钢丝绳同在一条直线再采用两点吊安装跨中一段钢梁(约0
65T)(后附钢结构安装图、钢结构堆场布置图、吊点布置图)

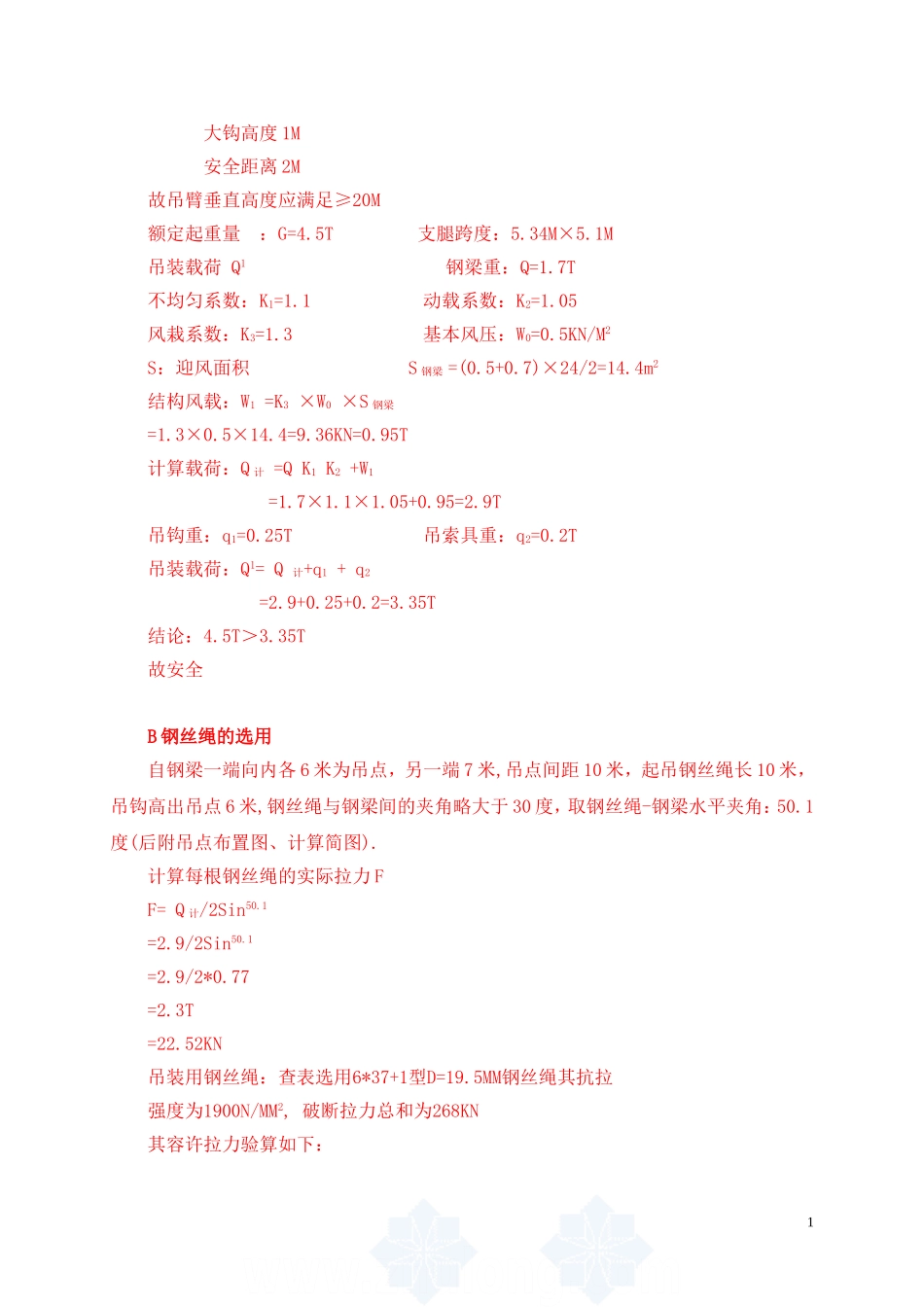

7T吊装,验算如下:A吊机的选用:吊机选用QY16D型(徐州)汽车起重机最大作业半径:R=10m最大地上扬程:L=22
55m吊臂高度=安装基面高度+吊钩高度+吊索高度+安全高度其中:安装顶
