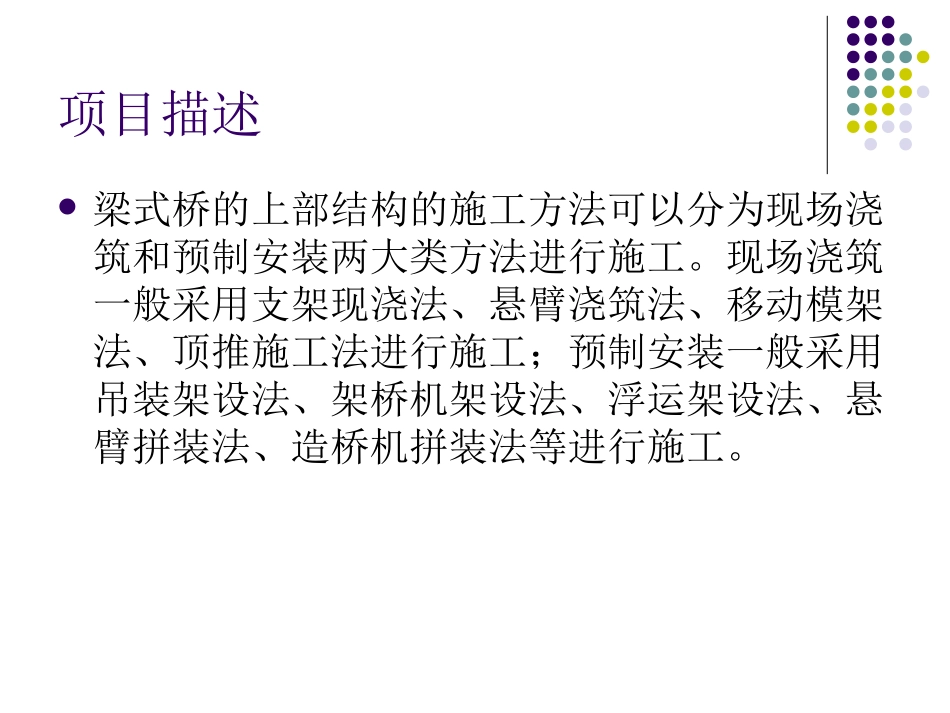

项目5梁式桥施工项目描述梁式桥的上部结构的施工方法可以分为现场浇筑和预制安装两大类方法进行施工
现场浇筑一般采用支架现浇法、悬臂浇筑法、移动模架法、顶推施工法进行施工;预制安装一般采用吊装架设法、架桥机架设法、浮运架设法、悬臂拼装法、造桥机拼装法等进行施工

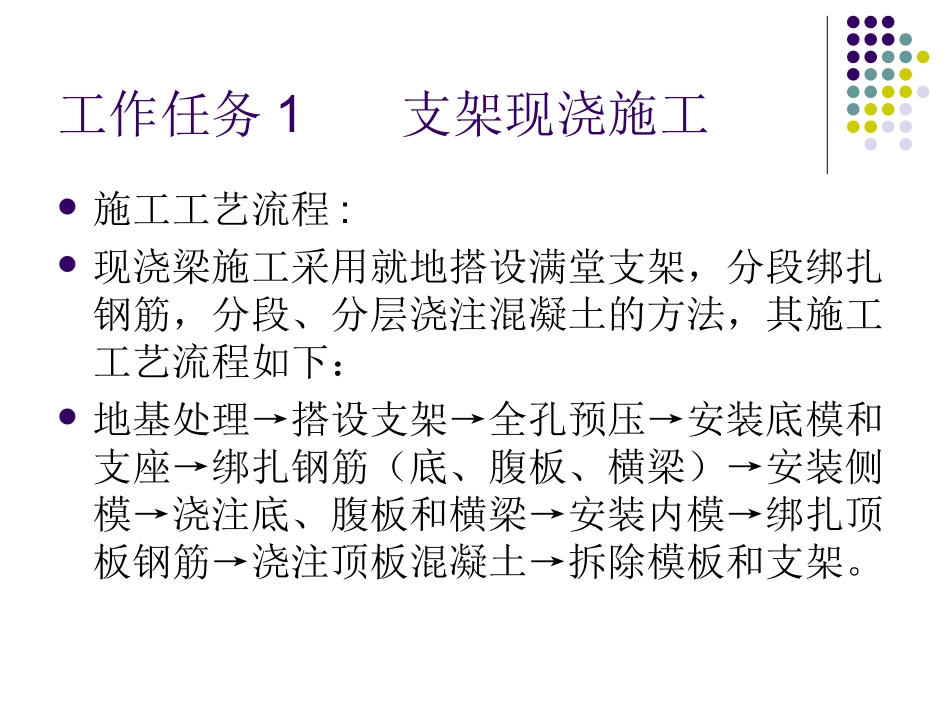

工作任务1支架现浇施工施工工艺流程:现浇梁施工采用就地搭设满堂支架,分段绑扎钢筋,分段、分层浇注混凝土的方法,其施工工艺流程如下:地基处理→搭设支架→全孔预压→安装底模和支座→绑扎钢筋(底、腹板、横梁)→安装侧模→浇注底、腹板和横梁→安装内模→绑扎顶板钢筋→浇注顶板混凝土→拆除模板和支架
支架现浇是矮墩桥梁施工中常用的方法
施工中应注意支架地基的处理,防止地基沉降,除必要的地基加固外,对支架进行预压、设置必要的排水沟是防止地基沉降的重要手段
地基处理可采用改良土强夯、混凝土硬化、粉喷桩、旋喷桩、碎石桩、排水板固化、真空固化等措施
支架搭设好以后,铺设底模并用砂袋进行预压检测,用以消除支架非弹性变形,根据掌握的弹性变形资料进行箱梁底模铺设并设置预拱度,然后绑扎箱梁底板及腹板钢筋,拼组内模,最后再绑扎顶板钢筋
立模、绑扎钢筋完成经监理工程师检查合格后,即可进行混凝土浇筑,最后进行预应力施工及封锚,拆除支架
支架施工支架搭设根据地基承载力、墩高及现有材料选用,地质较好、墩高较低时采用碗扣式脚手架搭设支架,采用万能杆件或军用墩拼装支墩,上面架设军用梁或万能杆件及工字钢作为纵向承重梁
支架搭设完成后,应按照设计及规范要求采用预压消除支架的非弹性变形,克服支架变形产生不利影响
现浇梁支架示意图2
模板安装、预压模板采用大块定型钢模,便于安装和拆卸
模板在安装前应进行试拼装,并用油漆在模板外侧进行编号,支架采用活动企口拼接,以便于拆卸
采用砂袋进行预压检测,用以消除支架非弹性变形,加载期间对测点每隔一定时间进行一次
