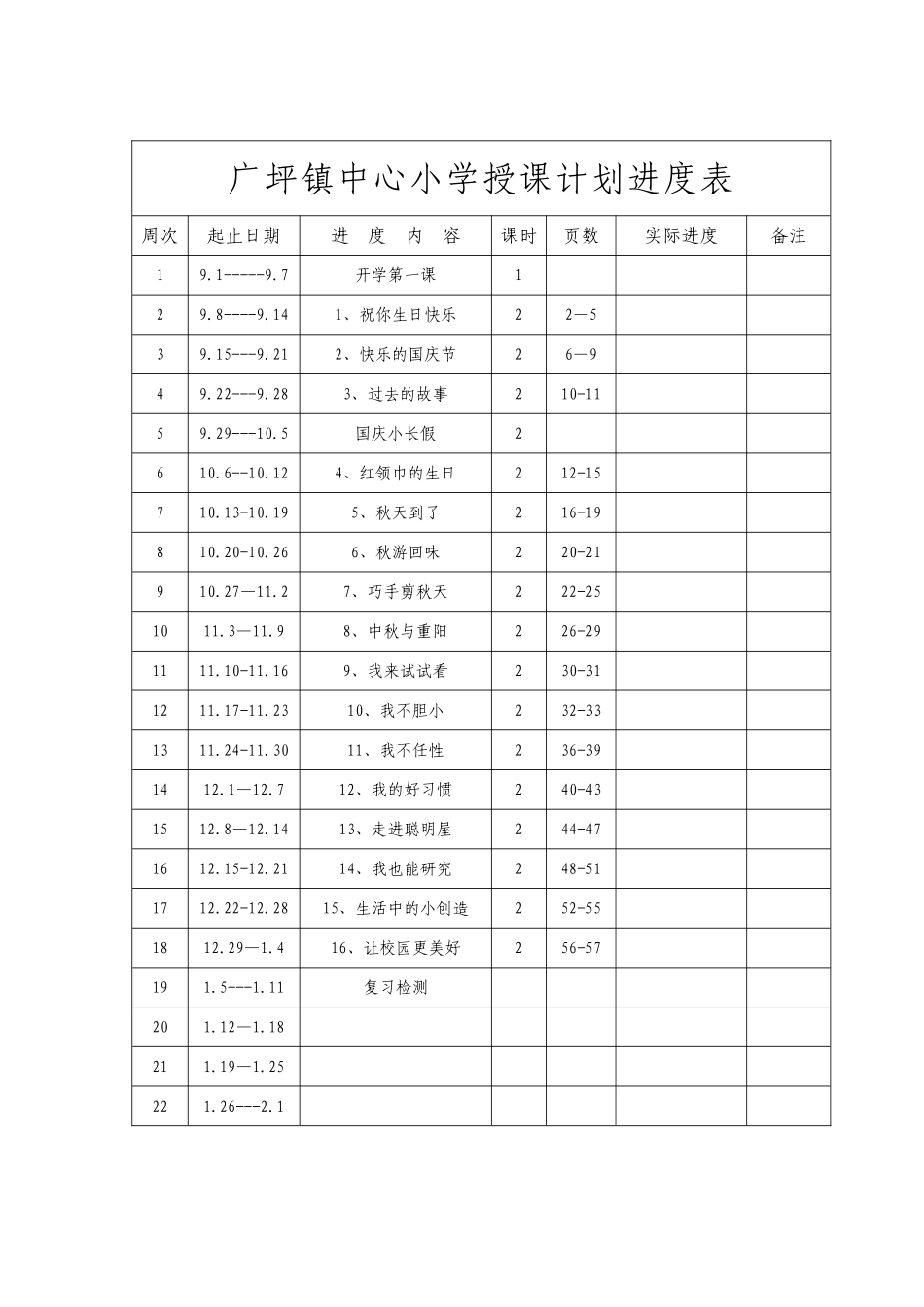

广坪镇中心小学授课计划进度表周次起止日期进度内容课时页数实际进度备注19
1-----9
7开学第一课129
8----9
141、祝你生日快乐22—539
15---9
212、快乐的国庆节26—949
22---9
283、过去的故事210-1159
29---10
5国庆小长假2610
124、红领巾的生日212-15710
195、秋天到了216-19810
266、秋游回味220-21910
27、巧手剪秋天222-251011
98、中秋与重阳226-291111
169、我来试试看230-311211
2310、我不胆小232-331311
3011、我不任性236-391412
712、我的好习惯240-431512
1413、走进聪明屋244-471612
2114、我也能研究248-511712
2815、生活中的小创造252-551812
416、让校园更美好256-57191
11复习检测201
26---2
