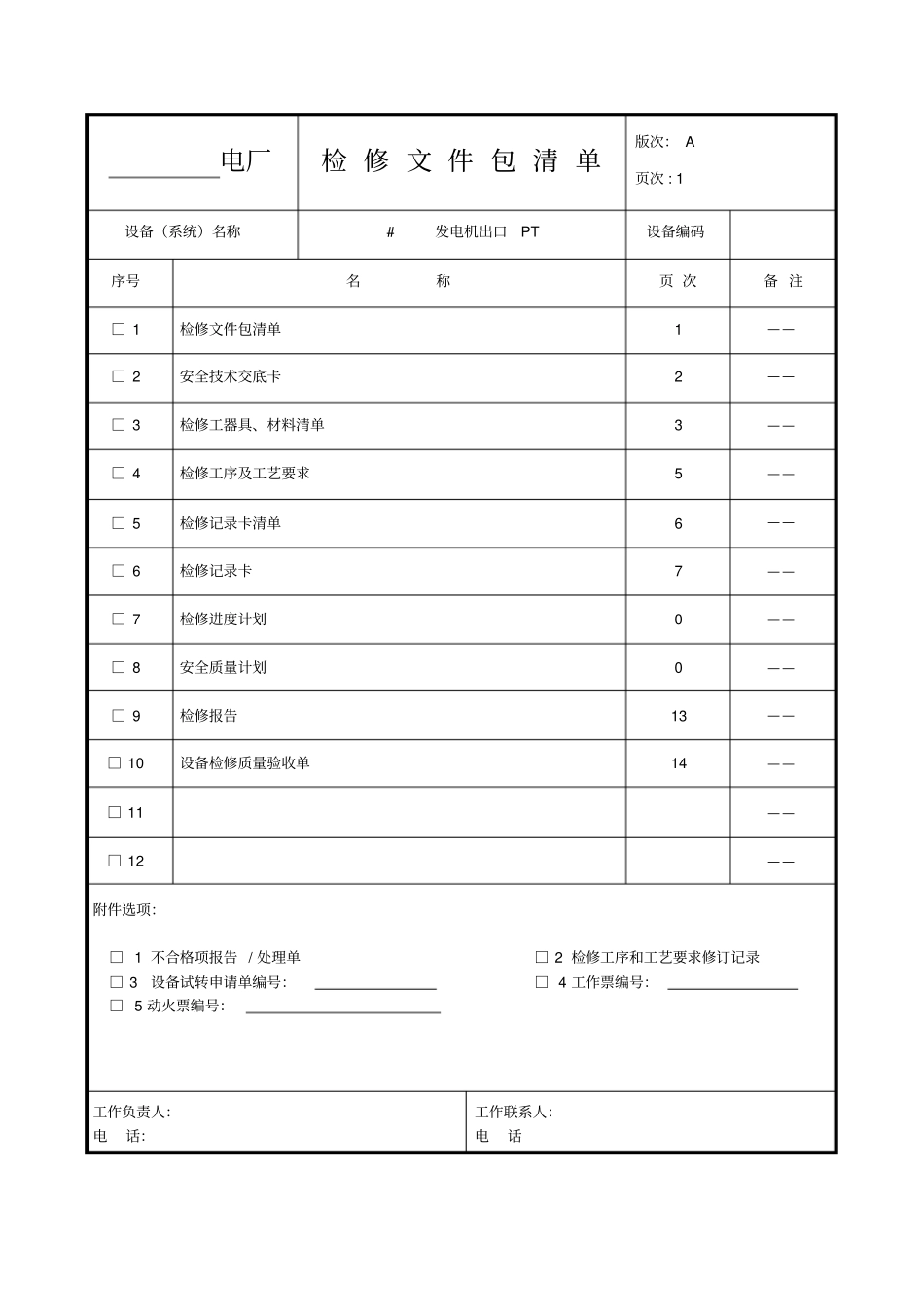

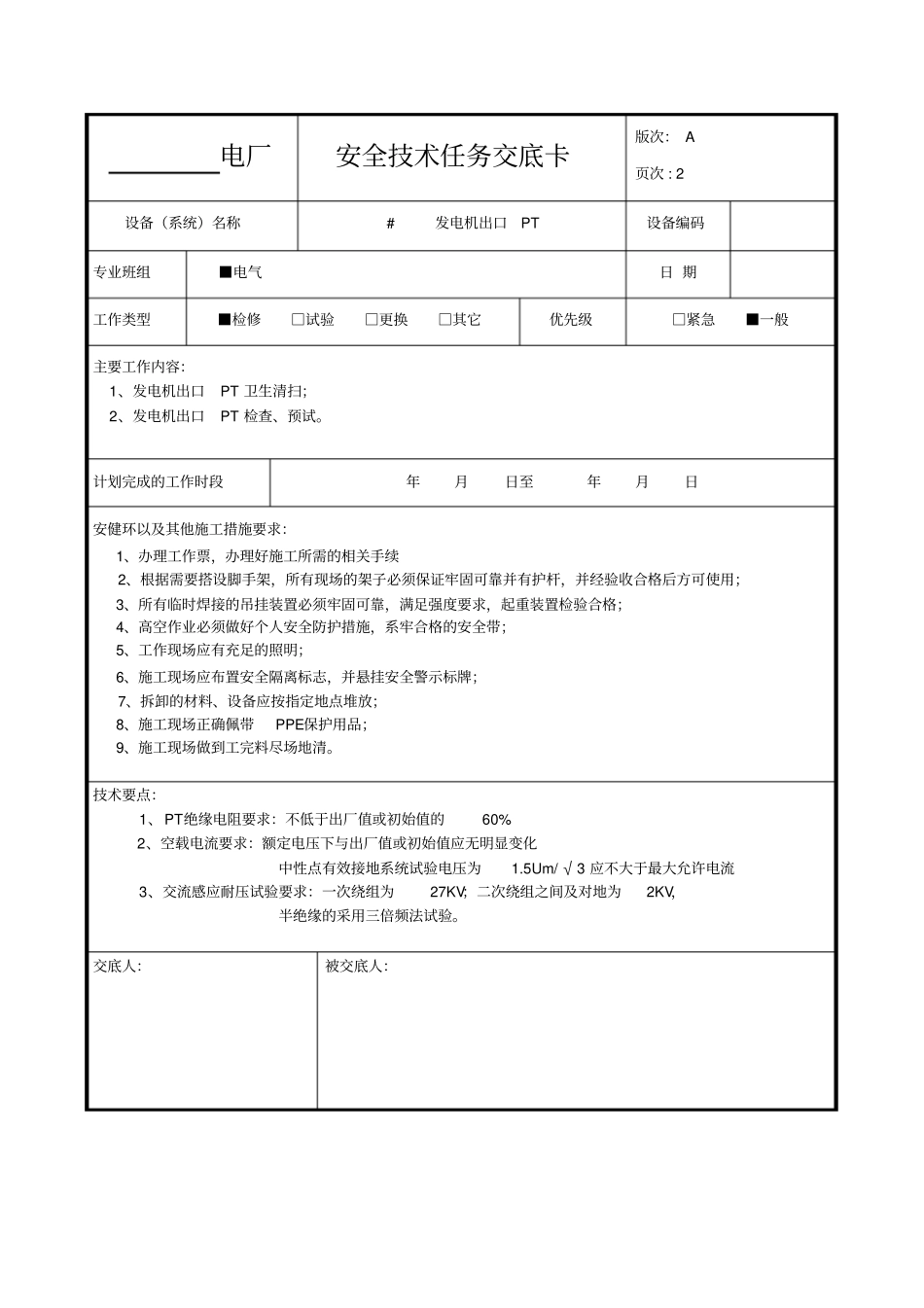

版次签名日期签名日期签名日期MODI变更STATUS状态编写AUTH审核CHKBY批准APPDB文件号类别内部电厂发电机出口PT检修文件包版权所有2013年11月电厂检修文件包清单版次:A页次:1设备(系统)名称#发电机出口PT设备编码序号名称页次备注□1检修文件包清单1——□2安全技术交底卡2——□3检修工器具、材料清单3——□4检修工序及工艺要求5——□5检修记录卡清单6——□6检修记录卡7——□7检修进度计划0——□8安全质量计划0——□9检修报告13——□10设备检修质量验收单14——□11——□12——附件选项:□1不合格项报告/处理单□2检修工序和工艺要求修订记录□3设备试转申请单编号:□4工作票编号:□5动火票编号:工作负责人:电话:工作联系人:电话电厂安全技术任务交底卡版次:A页次:2设备(系统)名称#发电机出口PT设备编码专业班组■电气日期工作类型■检修□试验□更换□其它优先级□紧急■一般主要工作内容:1、发电机出口PT卫生清扫;2、发电机出口PT检查、预试
计划完成的工作时段年月日至年月日安健环以及其他施工措施要求:1、办理工作票,办理好施工所需的相关手续2、根据需要搭设脚手架,所有现场的架子必须保证牢固可靠并有护杆,并经验收合格后方可使用;3、所有临时焊接的吊挂装置必须牢固可靠,满足强度要求,起重装置检验合格;4、高空作业必须做好个人安全防护措施,系牢合格的安全带;5、工作现场应有充足的照明;6、施工现场应布置安全隔离标志,并悬挂安全警示标牌;7、拆卸的材料、设备应按指定地点堆放;8、施工现场正确佩带PPE保护用品;9、施工现场做到工完料尽场地清
技术要点:1、PT绝缘电阻要求:不低于出厂值或初始值的60%2、空载电流要求:额定电压下与出厂值或初始值应无明显变化中性点有效接地系统试验电压为1
5Um/√3应不大于最大允许电流3、交流感应耐压试验
