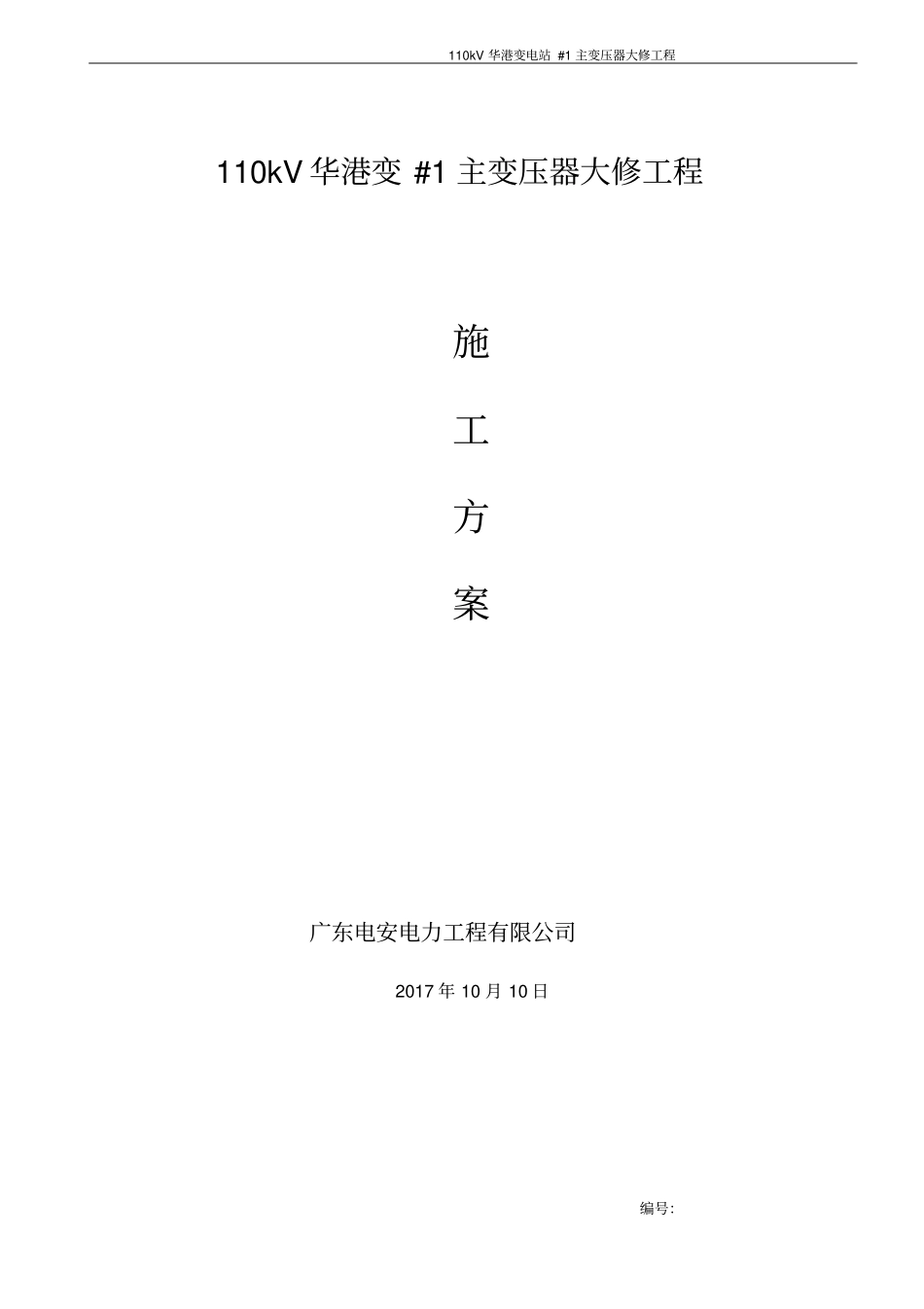

110kV华港变电站#1主变压器大修工程110kV华港变#1主变压器大修工程施工方案广东电安电力工程有限公司2017年10月10日编号:110kV华港变电站#1主变压器大修工程广东国鑫110kV华港变#1主变压器大修工程施工方案一、编制依据(一)任务来源110kV华港变电站在今年7月份预防性试验发现,110kV#1主变直流电阻不平衡超标严重,其中B相直阻相比A、C相超出规程要求较多,如不及时处理可能会直接影响主变安全运行,甚至引发安全事故
初步判断为引出线与套管的连接部分接触不良,应即使进行大修处理及相关的试验

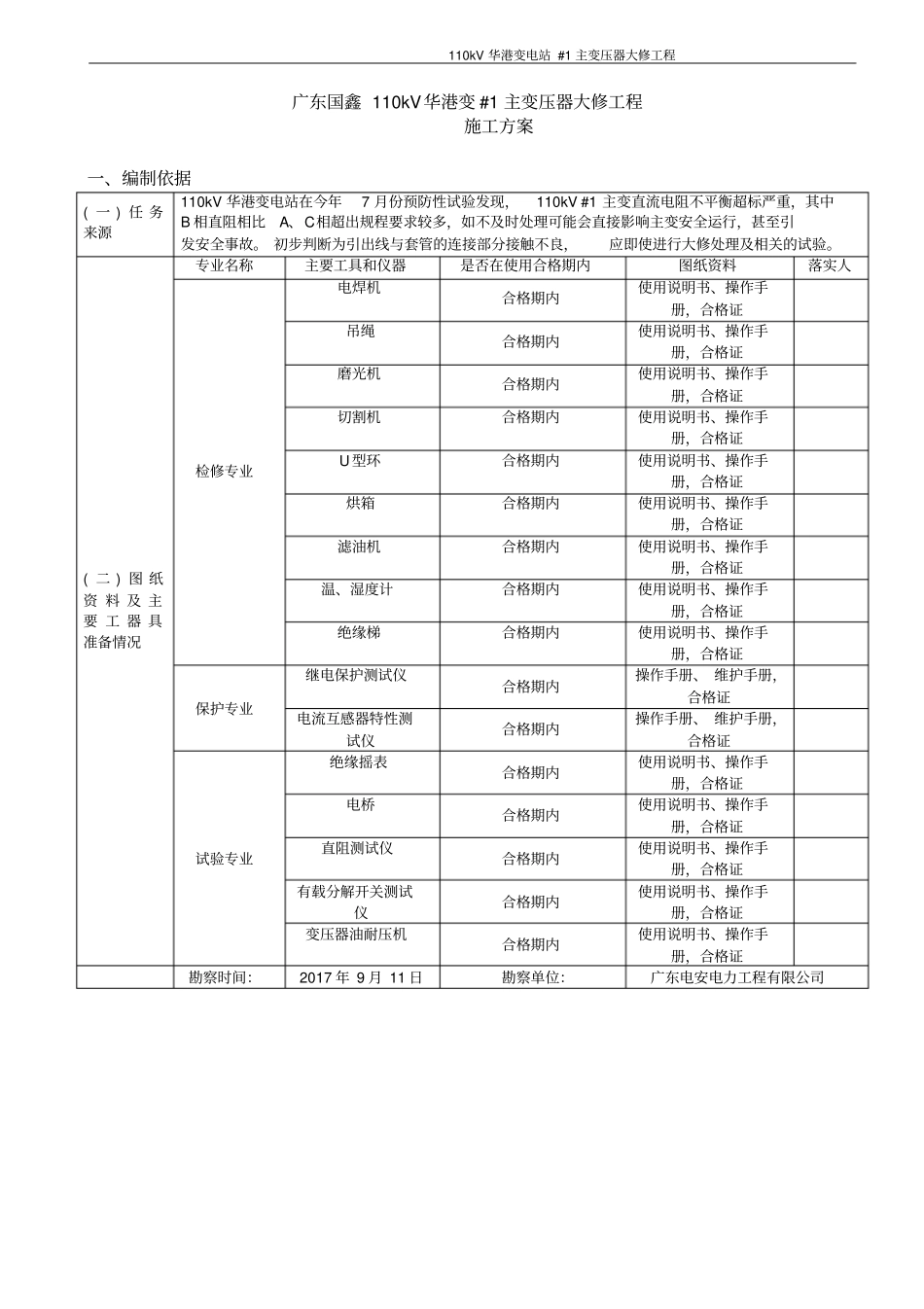

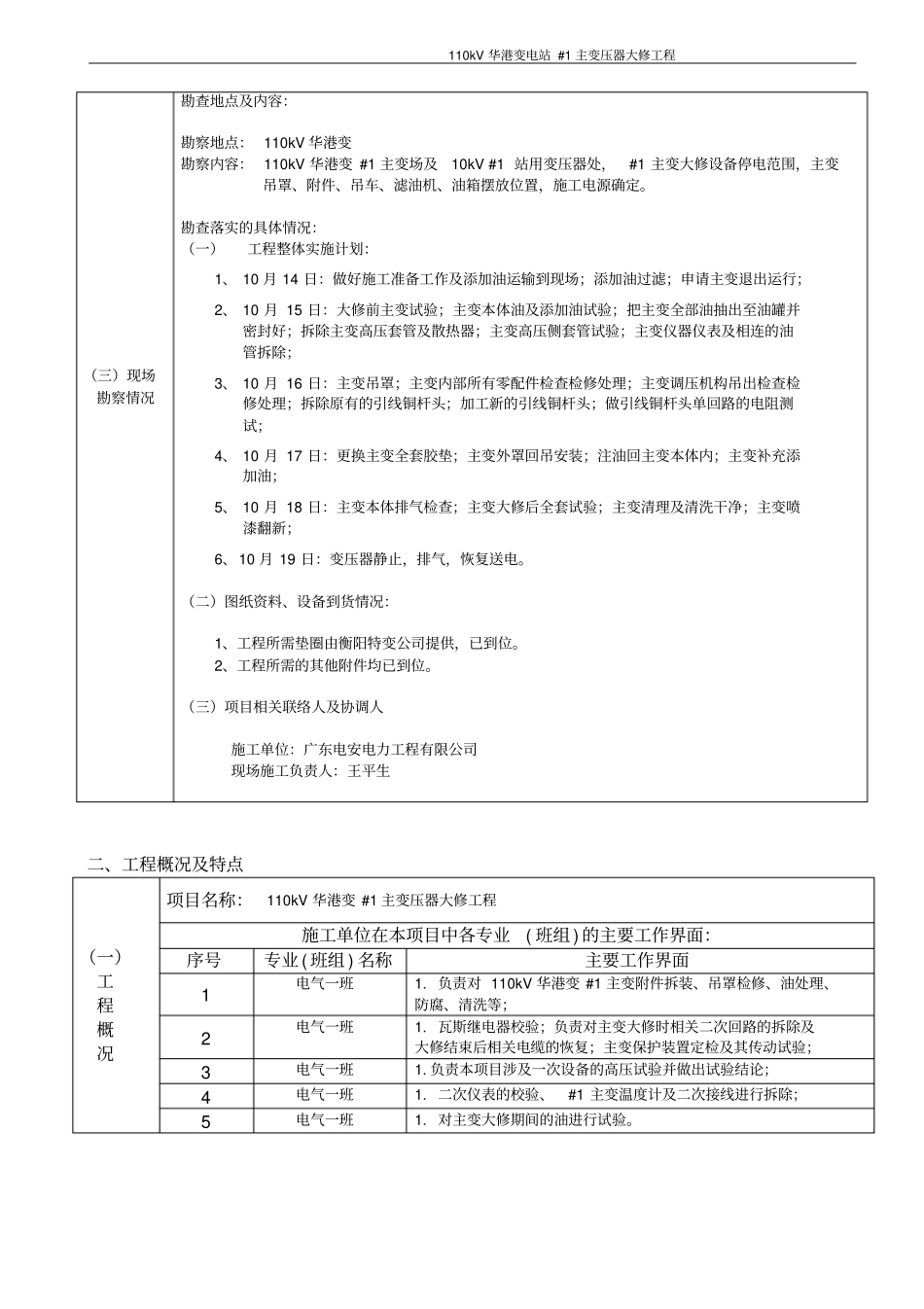

(二)图纸资料及主要工器具准备情况专业名称主要工具和仪器是否在使用合格期内图纸资料落实人检修专业电焊机合格期内使用说明书、操作手册,合格证吊绳合格期内使用说明书、操作手册,合格证磨光机合格期内使用说明书、操作手册,合格证切割机合格期内使用说明书、操作手册,合格证U型环合格期内使用说明书、操作手册,合格证烘箱合格期内使用说明书、操作手册,合格证滤油机合格期内使用说明书、操作手册,合格证温、湿度计合格期内使用说明书、操作手册,合格证绝缘梯合格期内使用说明书、操作手册,合格证保护专业继电保护测试仪合格期内操作手册、维护手册,合格证电流互感器特性测试仪合格期内操作手册、维护手册,合格证试验专业绝缘摇表合格期内使用说明书、操作手册,合格证电桥合格期内使用说明书、操作手册,合格证直阻测试仪合格期内使用说明书、操作手册,合格证有载分解开关测试仪合格期内使用说明书、操作手册,合格证变压器油耐压机合格期内使用说明书、操作手册,合格证勘察时间:2017年9月11日勘察单位:广东电安电力工程有限公司110kV华港变电站#1主变压器大修工程(三)现场勘察情况勘查地点及内容:勘察地点:110kV华港变勘察内容:110kV华港变#1主变场及10kV#1站用变压器处,#1主变大修设备停电范围,主
