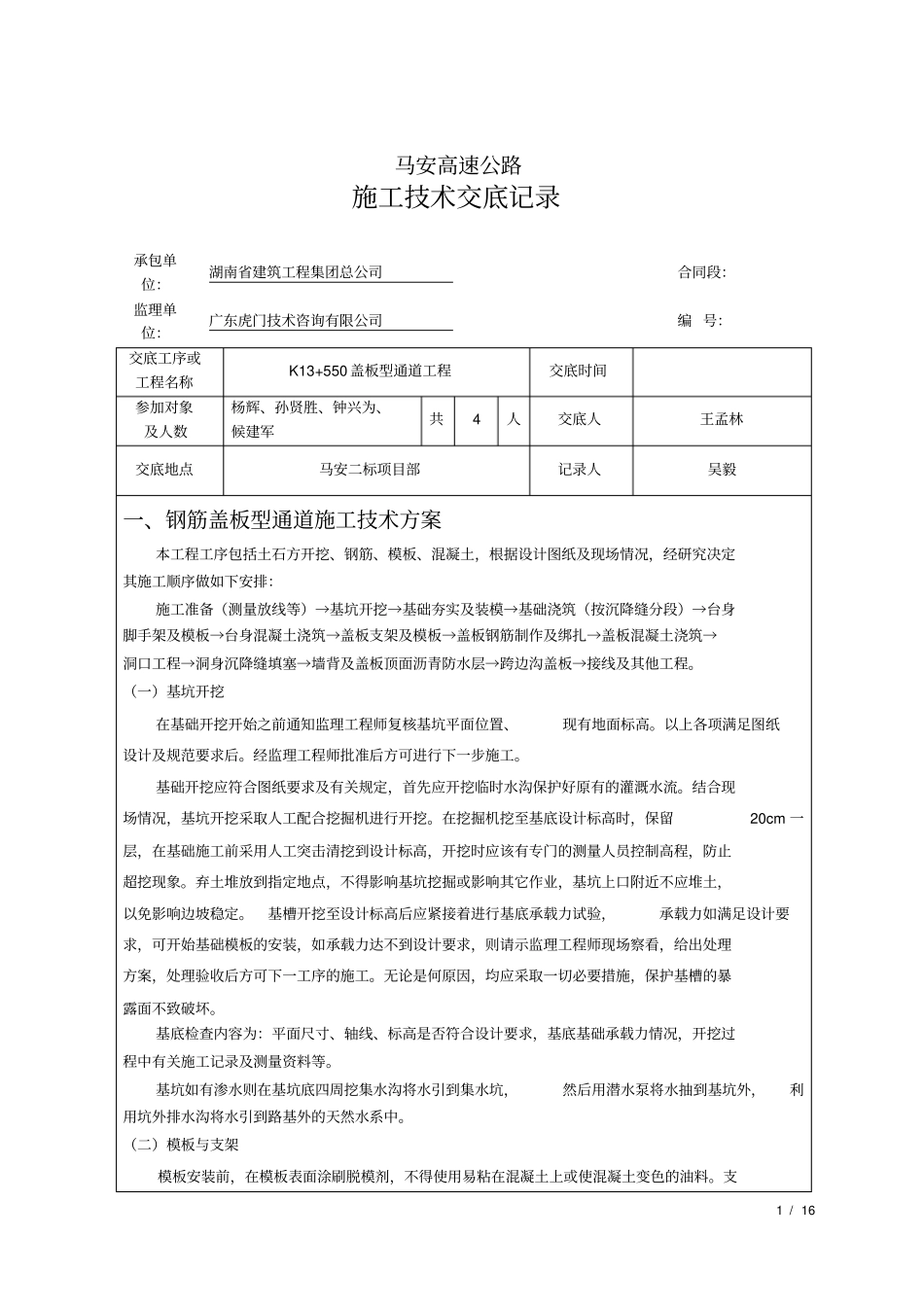

1/16马安高速公路施工技术交底记录承包单位:湖南省建筑工程集团总公司合同段:监理单位:广东虎门技术咨询有限公司编号:交底工序或工程名称K13+550盖板型通道工程交底时间参加对象及人数杨辉、孙贤胜、钟兴为、候建军共4人交底人王孟林交底地点马安二标项目部记录人吴毅一、钢筋盖板型通道施工技术方案本工程工序包括土石方开挖、钢筋、模板、混凝土,根据设计图纸及现场情况,经研究决定其施工顺序做如下安排:施工准备(测量放线等)→基坑开挖→基础夯实及装模→基础浇筑(按沉降缝分段)→台身脚手架及模板→台身混凝土浇筑→盖板支架及模板→盖板钢筋制作及绑扎→盖板混凝土浇筑→洞口工程→洞身沉降缝填塞→墙背及盖板顶面沥青防水层→跨边沟盖板→接线及其他工程
(一)基坑开挖在基础开挖开始之前通知监理工程师复核基坑平面位置、现有地面标高
以上各项满足图纸设计及规范要求后
经监理工程师批准后方可进行下一步施工
基础开挖应符合图纸要求及有关规定,首先应开挖临时水沟保护好原有的灌溉水流
结合现场情况,基坑开挖采取人工配合挖掘机进行开挖
在挖掘机挖至基底设计标高时,保留20cm一层,在基础施工前采用人工突击清挖到设计标高,开挖时应该有专门的测量人员控制高程,防止超挖现象
弃土堆放到指定地点,不得影响基坑挖掘或影响其它作业,基坑上口附近不应堆土,以免影响边坡稳定
基槽开挖至设计标高后应紧接着进行基底承载力试验,承载力如满足设计要求,可开始基础模板的安装,如承载力达不到设计要求,则请示监理工程师现场察看,给出处理方案,处理验收后方可下一工序的施工
无论是何原因,均应采取一切必要措施,保护基槽的暴露面不致破坏
基底检查内容为:平面尺寸、轴线、标高是否符合设计要求,基底基础承载力情况,开挖过程中有关施工记录及测量资料等
基坑如有渗水则在基坑底四周挖集水沟将水引到集水坑,然后用潜水泵将水抽到基坑外,利用坑外排水沟将水引到路
