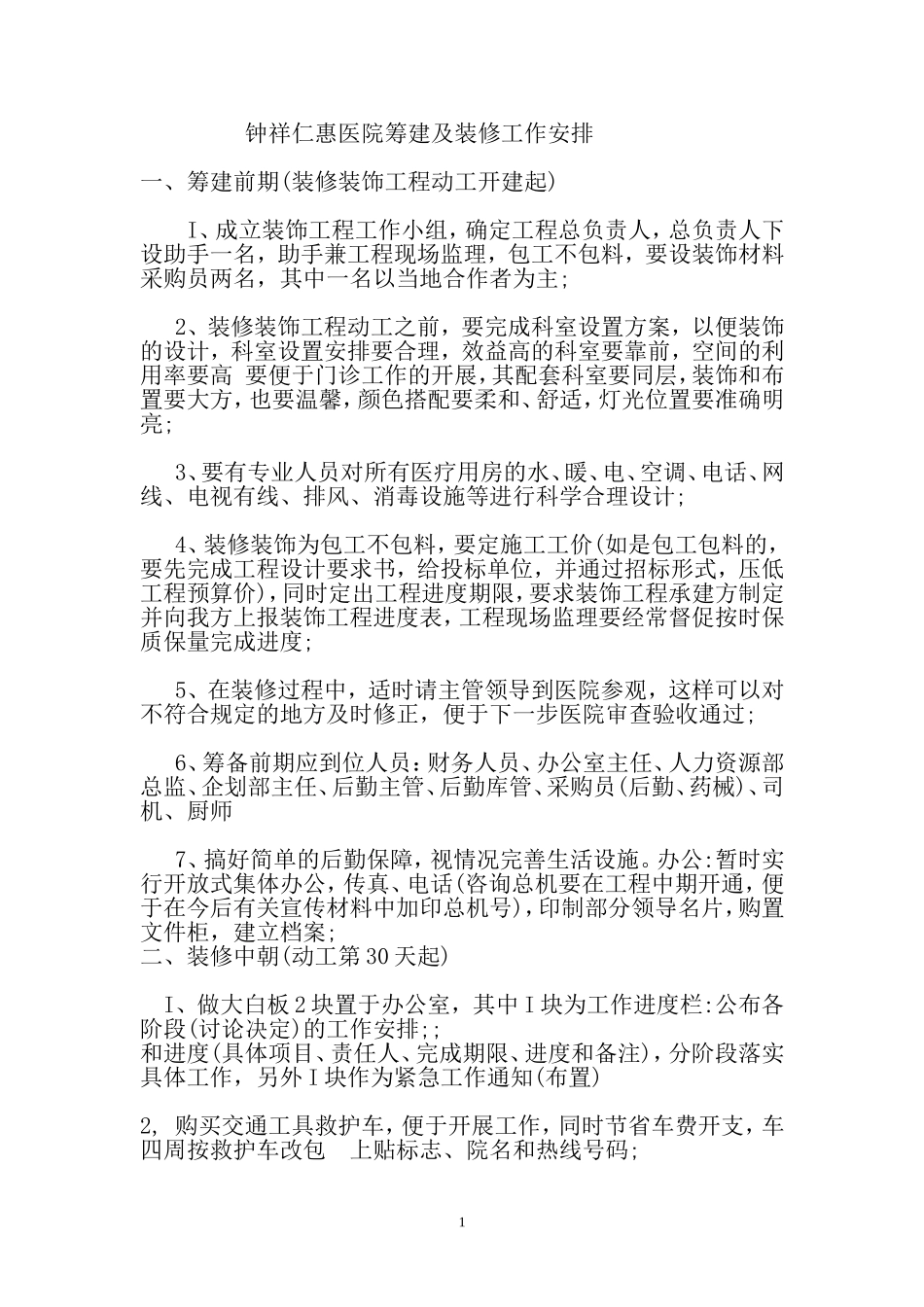

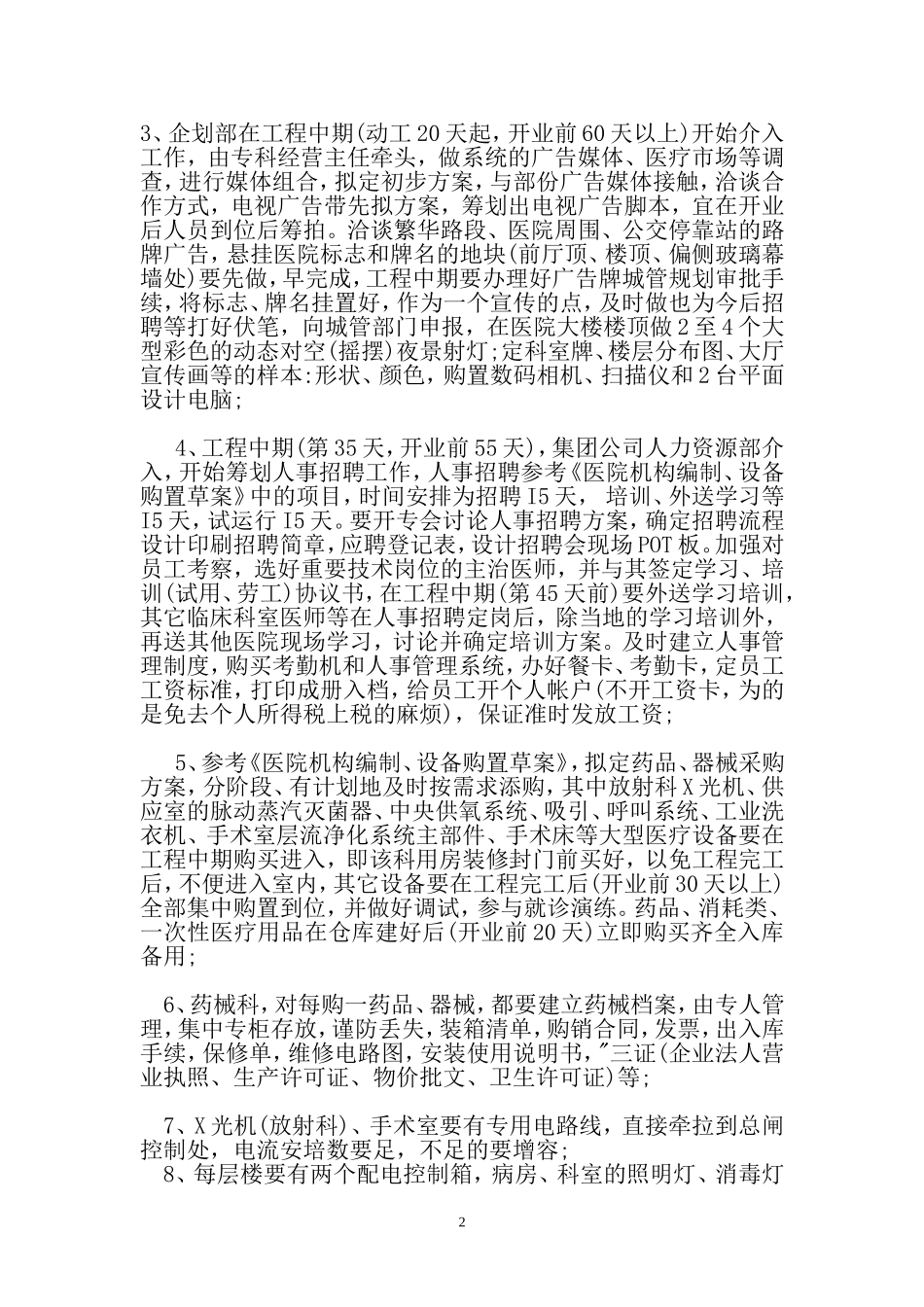

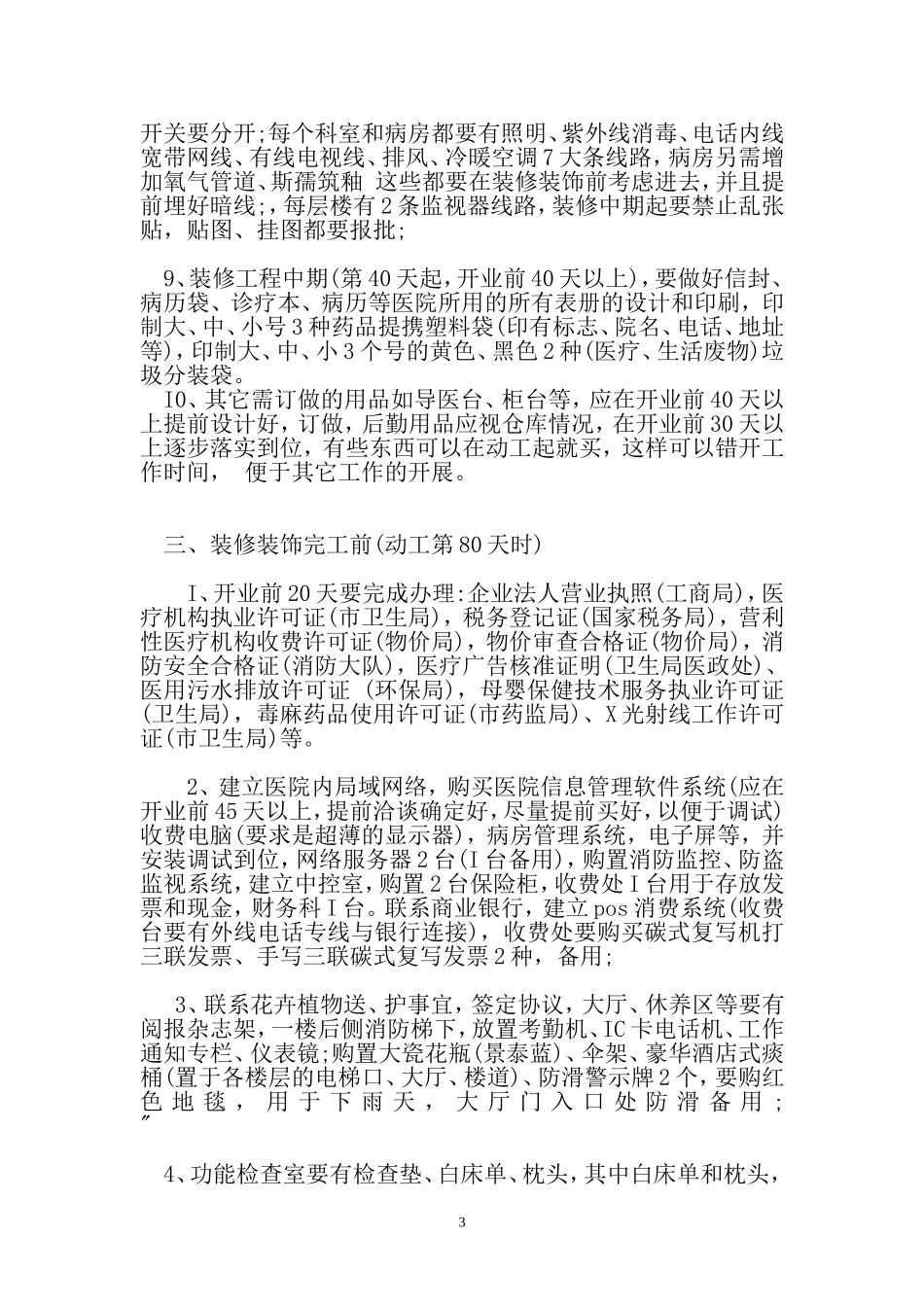

钟祥仁惠医院筹建及装修工作安排一、筹建前期(装修装饰工程动工开建起)I、成立装饰工程工作小组,确定工程总负责人,总负责人下设助手一名,助手兼工程现场监理,包工不包料,要设装饰材料采购员两名,其中一名以当地合作者为主;2、装修装饰工程动工之前,要完成科室设置方案,以便装饰的设计,科室设置安排要合理,效益高的科室要靠前,空间的利用率要高要便于门诊工作的开展,其配套科室要同层,装饰和布置要大方,也要温馨,颜色搭配要柔和、舒适,灯光位置要准确明亮;3、要有专业人员对所有医疗用房的水、暖、电、空调、电话、网线、电视有线、排风、消毒设施等进行科学合理设计;4、装修装饰为包工不包料,要定施工工价(如是包工包料的,要先完成工程设计要求书,给投标单位,并通过招标形式,压低工程预算价),同时定出工程进度期限,要求装饰工程承建方制定并向我方上报装饰工程进度表,工程现场监理要经常督促按时保质保量完成进度;5、在装修过程中,适时请主管领导到医院参观,这样可以对不符合规定的地方及时修正,便于下一步医院审查验收通过;6、筹备前期应到位人员:财务人员、办公室主任、人力资源部总监、企划部主任、后勤主管、后勤库管、采购员(后勤、药械)、司机、厨师7、搞好简单的后勤保障,视情况完善生活设施
