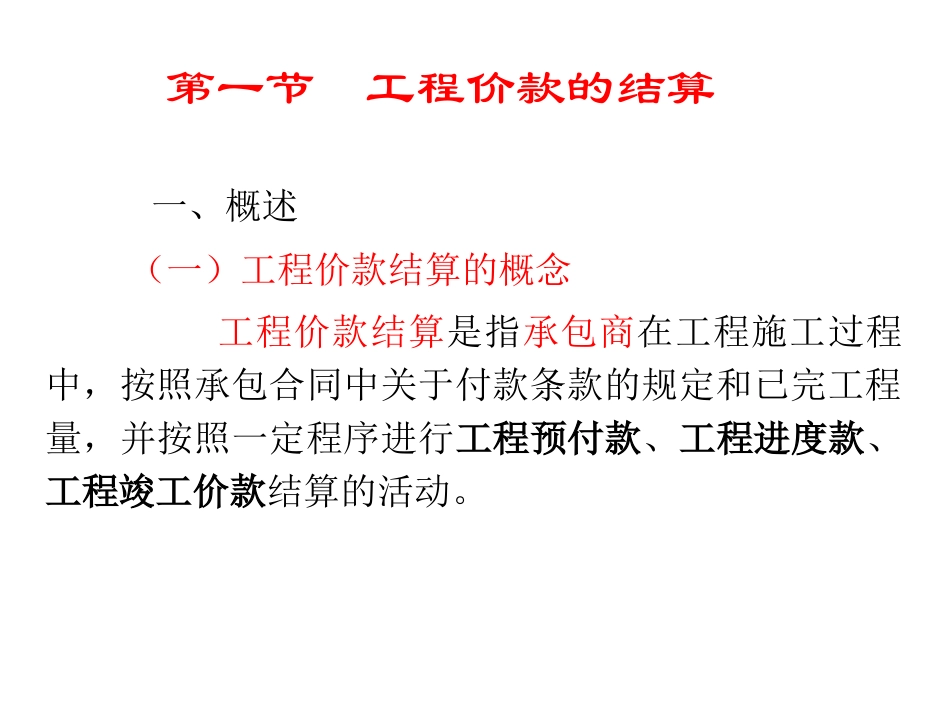

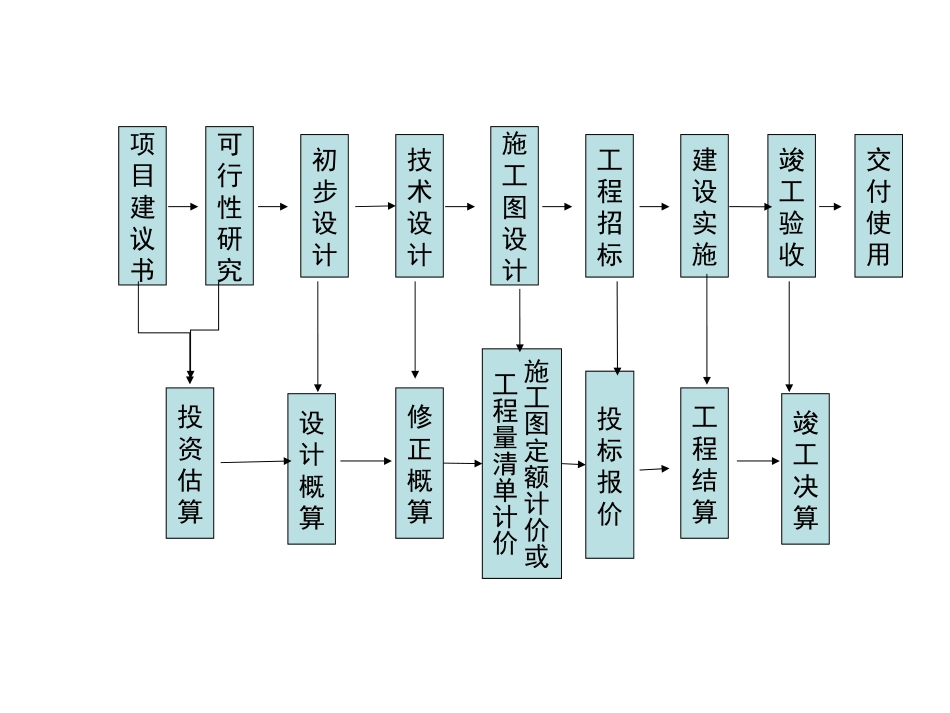

工程价款结算和竣工决算竣工验收交付使用可行性研究初步设计技术设计施工图设计工程招标建设实施项目建议书投资估算设计概算修正概算施工图定额计价或工程量清单计价投标报价工程结算竣工决算第一节工程价款的结算一、概述(一)工程价款结算的概念工程价款结算是指承包商在工程施工过程中,按照承包合同中关于付款条款的规定和已完工程量,并按照一定程序进行工程预付款、工程进度款、工程竣工价款结算的活动
(二)工程价款结算的主要方式我国目前采用的工程结算方式主要有以下几种:(1)按月结算实行旬末或月中预支,月终结算,竣工后清算的方法
(2)分段结算即当年开工,当年不能竣工的单项工程或单位工程按照工程形象进度,划分不同阶段进行结算
(3)竣工后一次结算建设项目或单项工程全部建筑安装工程建设期在12个月以内,或者工程承包价值在100万元以下的,可以实行工程价款每月月中预支,竣工后一次结算
(三)工程价款结算合同约定的内容二、工程价款的结算(一)工程预付备料款的结算备料款(预付款)的数额以保证当年施工正常储备为原则
一般取决于主要材料占建安工作量的比重、材料储备期、施工工期、承包方式等因素
1、预付备料款的数额可按下式计算:一般情况下建筑工程的备料款不应超过当年建筑工作量(包括水、暖、电)的30%,安装工程的备料款不应超过年安装工作量的10%;材料占比重较多的安装工程按年计划产值的15%左右拨付
对于材料由建设单位供给的只包工不包料工程,则可以不预付工程备料款2、预收备料款的时限签订合同一个月内或不迟于开工前7天3、备料款的扣回当施工到一定程度后,材料和构配件的储备量将减少,预付的备料款应当陆续扣还给建设单位,竣工前扣完
扣款的方式两种:(1)从未施工程所需主要材料和构件的价值等于备料款的数额时起扣,从每次工程结算价款中,按材料比重抵扣工程价款,竣工前全部扣完
备料款的起扣点:是指工程备料款开始扣还时的工
