工序能力确认方法1
目的:确定本公司的过程能力是否能满足质量体系策划的结果
作业工时越短,付出的人事成本越低,但标准工时的确立,并不是以最快的某个人为基准,需要综合考虑
范围:适合本公司生产过程能力的确认
职责:工程部负责对本公司过程能力的4
1工时是指(也称作业时间):完成一项工作所花费的时间
2标准工时是指(也称作准作业时间):在既定作业条件下,用标准作业方法完成单件作业对象所花费的时间,它是现场日常管理所必不可缺的项目之一
3既定作业条件是指以下几个方面:①使用既定的设备
②使用既定的作业环境
③作业人员对该项作业十分熟练
④作业人员的平均水平都能达到
⑤用正常的作业速度
⑥完成单件作业对象
作业流程:5
1工程部在评定作业效率时,不能“以快制慢”(以最快的一个作为标准),也不能“以慢拖快”(以最慢的一个作为标准)
应先确定标准工时后,才能进行评价
2标准工时的构成如下所示标准工时=主作业时间+准备时间标准工时主作业时间真正作业时间主作业盈余时间一般盈余特殊盈余准备时间真正准备时间准备盈余时间一般盈余特殊盈余5
3设定标准工时的目的1、为了比较、改善作业方法,选择更好的作业方法时
2、为了平衡不同小组相互之间的作业工时
3、能为制定生产计划提供必要的依据
4、管理劳务费时需要

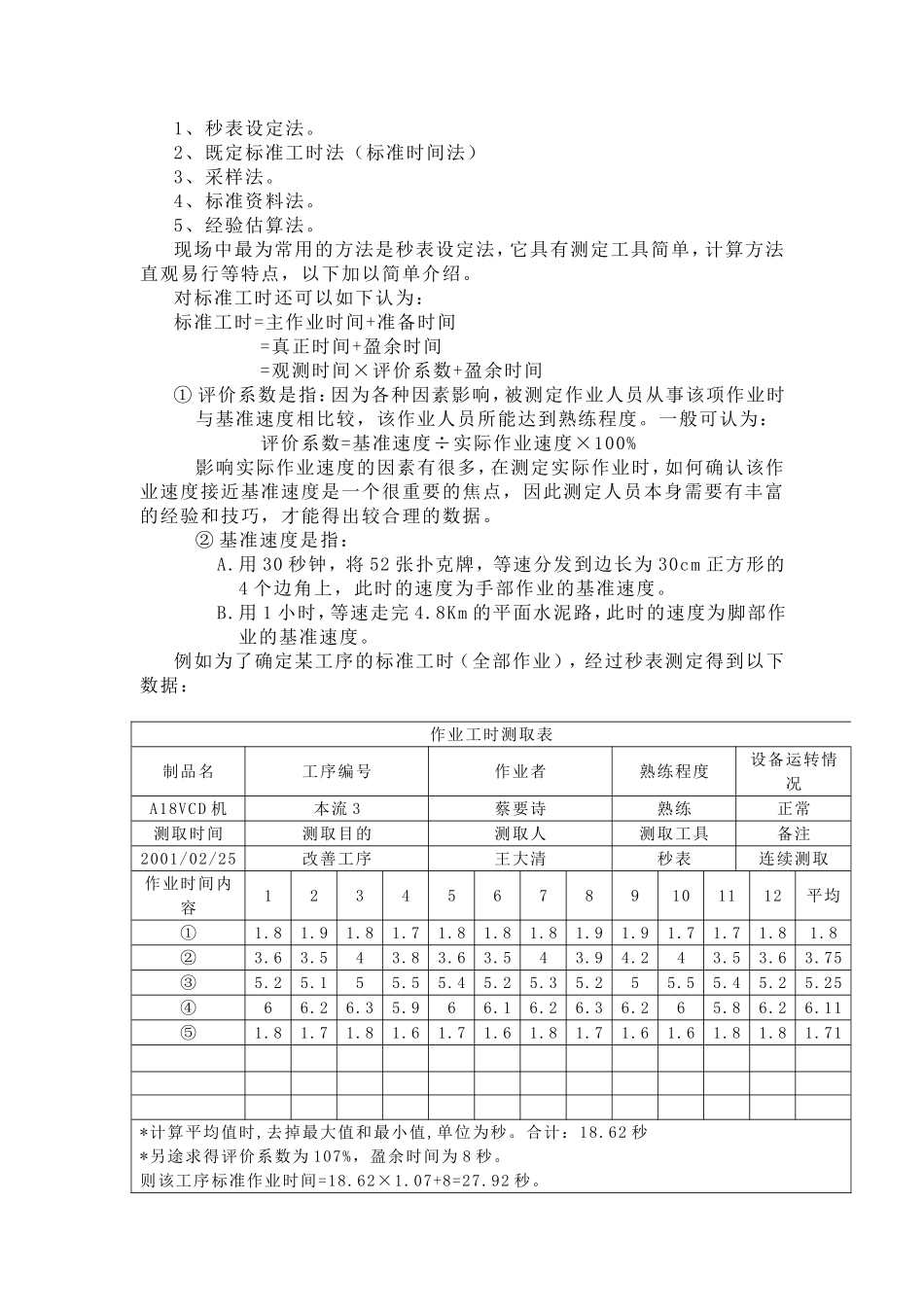

3、标准工时的设定1、秒表设定法
2、既定标准工时法(标准时间法)3、采样法
4、标准资料法
5、经验估算法
现场中最为常用的方法是秒表设定法,它具有测定工具简单,计算方法直观易行等特点,以下加以简单介绍
对标准工时还可以如下认为:标准工时=主作业时间+准备时间=真正时间+盈余时间=观测时间×评价系数+盈余时间①评价系数是指:因为各种因素影响,被测定作业人员从事该项作业时与基准速度相比较,该作业人员所能达到熟练程度
一般可认为:评价系数=基准速度÷实际作业速
