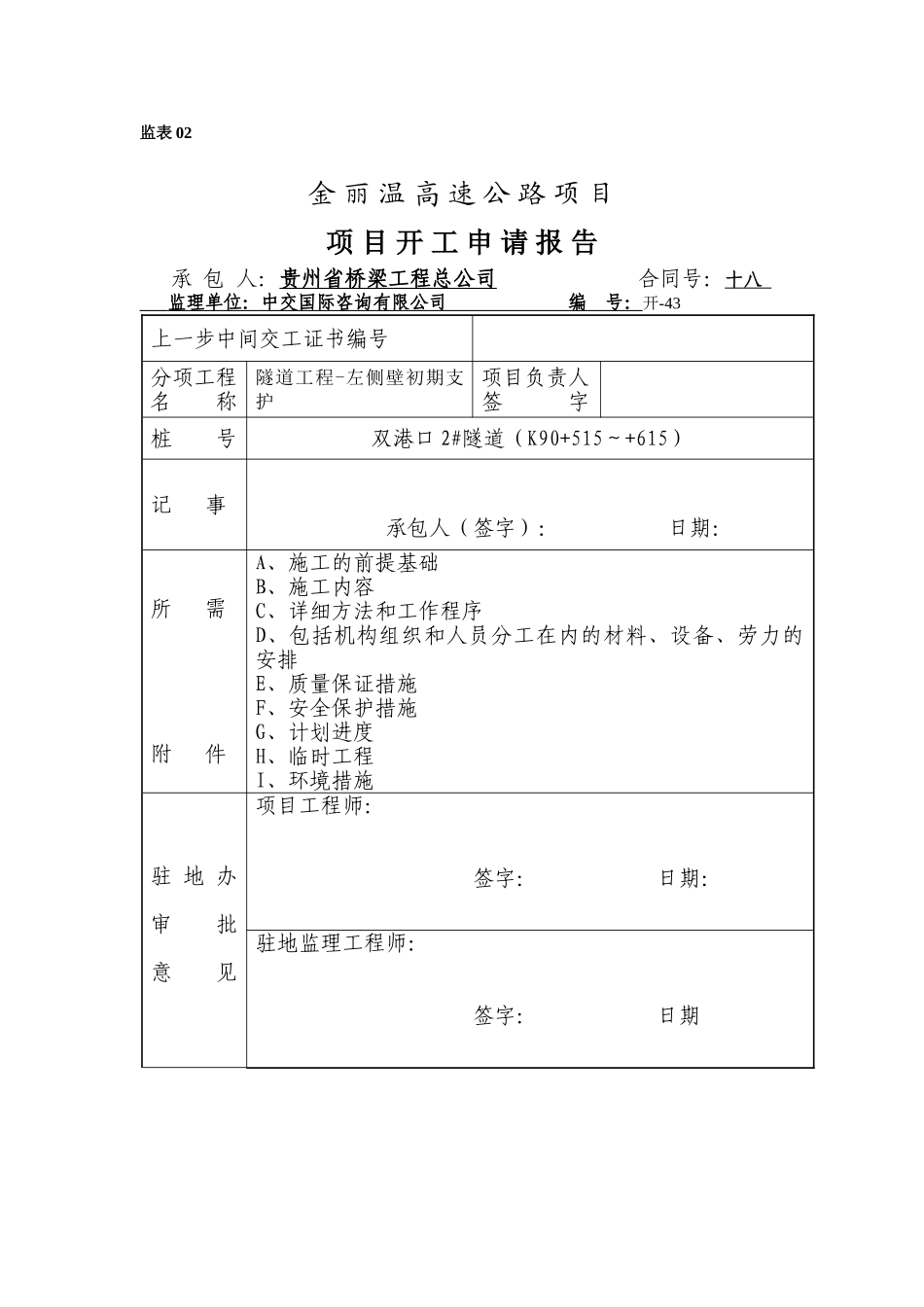

监表02金丽温高速公路项目项目开工申请报告承包人:贵州省桥梁工程总公司合同号:十八监理单位:中交国际咨询有限公司编号:开-43上一步中间交工证书编号分项工程名称隧道工程-左侧壁初期支护项目负责人签字桩号双港口2#隧道(K90+515~+615)记事承包人(签字):日期:所需附件A、施工的前提基础B、施工内容C、详细方法和工作程序D、包括机构组织和人员分工在内的材料、设备、劳力的安排E、质量保证措施F、安全保护措施G、计划进度H、临时工程I、环境措施驻地办审批意见项目工程师:签字:日期:驻地监理工程师:签字:日期A、施工的前提基础一、技术准备完成1、熟悉、理解施工图及各有关规范、规定
2、据设计院交桩,进行复测及施工放样,精度符合要求
3、施工组织设计完成,已上报驻地办及总监办审批通过并下各施工队
4、技术交底完成
5、左导洞开挖、临时支护已完成
二、原材料准备完毕1、水泥、钢材等材料已组织好料源,并获得认可
2、砂石料已进场并获得认可
三、机构设置完毕1、项目部组织机构已建立、健全
2、质量保证体系建立、健全
3、安全体系建立、健全
四、机械设备到位,试运行状况良好,满足使用要求五、劳动力配备培训完毕我项目部一处第三隧道施工队左侧壁衬砌施工队伍已进场,熟练技术工人30人,普通工人28人,经过上岗前的业务培训,已可以满足施工要求
B、施工内容:双港口2#隧道暗洞段(K90+515~+615)的左侧壁初期支护施工
包括喷砼、安设锚杆、挂网、型钢拱架支护
C、详细方法和工作程序一、工作程序左导洞→初喷砼→安设中空锚杆→挂网→型钢拱架安装→终喷砼→养生二、材料准备1、“力顿”牌425AEC水泥已通过监理工程师验收
2、中砂、碎石经抽检合格并获得监理工程师认可
3、中空锚杆、钢材、型钢质保书合格并经弯拉合格

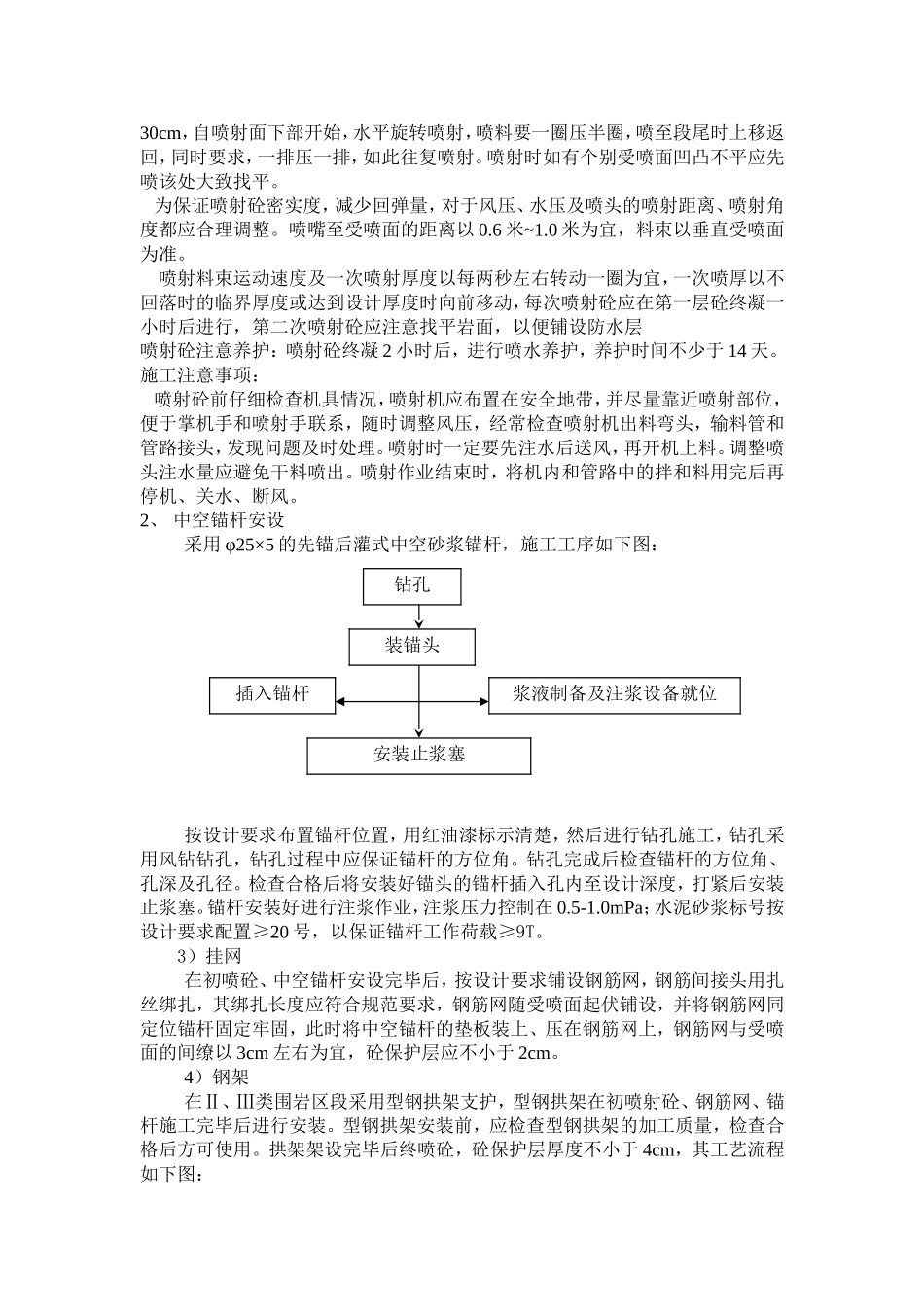

三、详细工作方法1、喷射砼喷射砼严格按设计配合比进行拌和,配合比的均匀性每班
