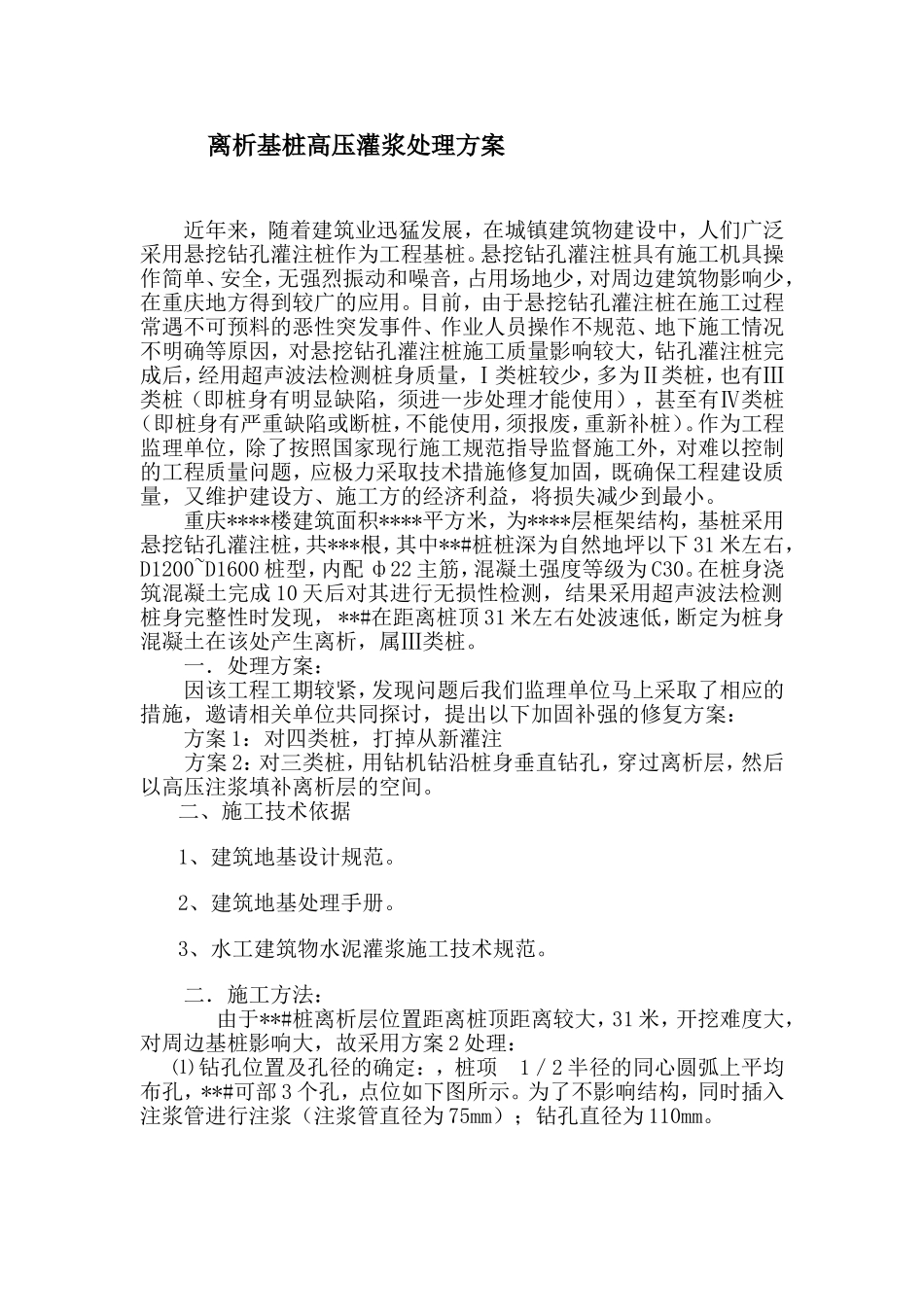

离析基桩高压灌浆处理方案近年来,随着建筑业迅猛发展,在城镇建筑物建设中,人们广泛采用悬挖钻孔灌注桩作为工程基桩
悬挖钻孔灌注桩具有施工机具操作简单、安全,无强烈振动和噪音,占用场地少,对周边建筑物影响少,在重庆地方得到较广的应用
目前,由于悬挖钻孔灌注桩在施工过程常遇不可预料的恶性突发事件、作业人员操作不规范、地下施工情况不明确等原因,对悬挖钻孔灌注桩施工质量影响较大,钻孔灌注桩完成后,经用超声波法检测桩身质量,Ⅰ类桩较少,多为Ⅱ类桩,也有Ⅲ类桩(即桩身有明显缺陷,须进一步处理才能使用),甚至有Ⅳ类桩(即桩身有严重缺陷或断桩,不能使用,须报废,重新补桩)
作为工程监理单位,除了按照国家现行施工规范指导监督施工外,对难以控制的工程质量问题,应极力采取技术措施修复加固,既确保工程建设质量,又维护建设方、施工方的经济利益,将损失减少到最小
重庆****楼建筑面积****平方米,为****层框架结构,基桩采用悬挖钻孔灌注桩,共***根,其中**#桩桩深为自然地坪以下31米左右,D1200~D1600桩型,内配ф22主筋,混凝土强度等级为C30
在桩身浇筑混凝土完成10天后对其进行无损性检测,结果采用超声波法检测桩身完整性时发现,**#在距离桩顶31米左右处波速低,断定为桩身混凝土在该处产生离析,属Ⅲ类桩
一.处理方案:因该工程工期较紧,发现问题后我们监理单位马上采取了相应的措施,邀请相关单位共同探讨,提出以下加固补强的修复方案:方案1:对四类桩,打掉从新灌注方案2:对三类桩,用钻机钻沿桩身垂直钻孔,穿过离析层,然后以高压注浆填补离析层的空间
二、施工技术依据1、建筑地基设计规范
2、建筑地基处理手册
3、水工建筑物水泥灌浆施工技术规范

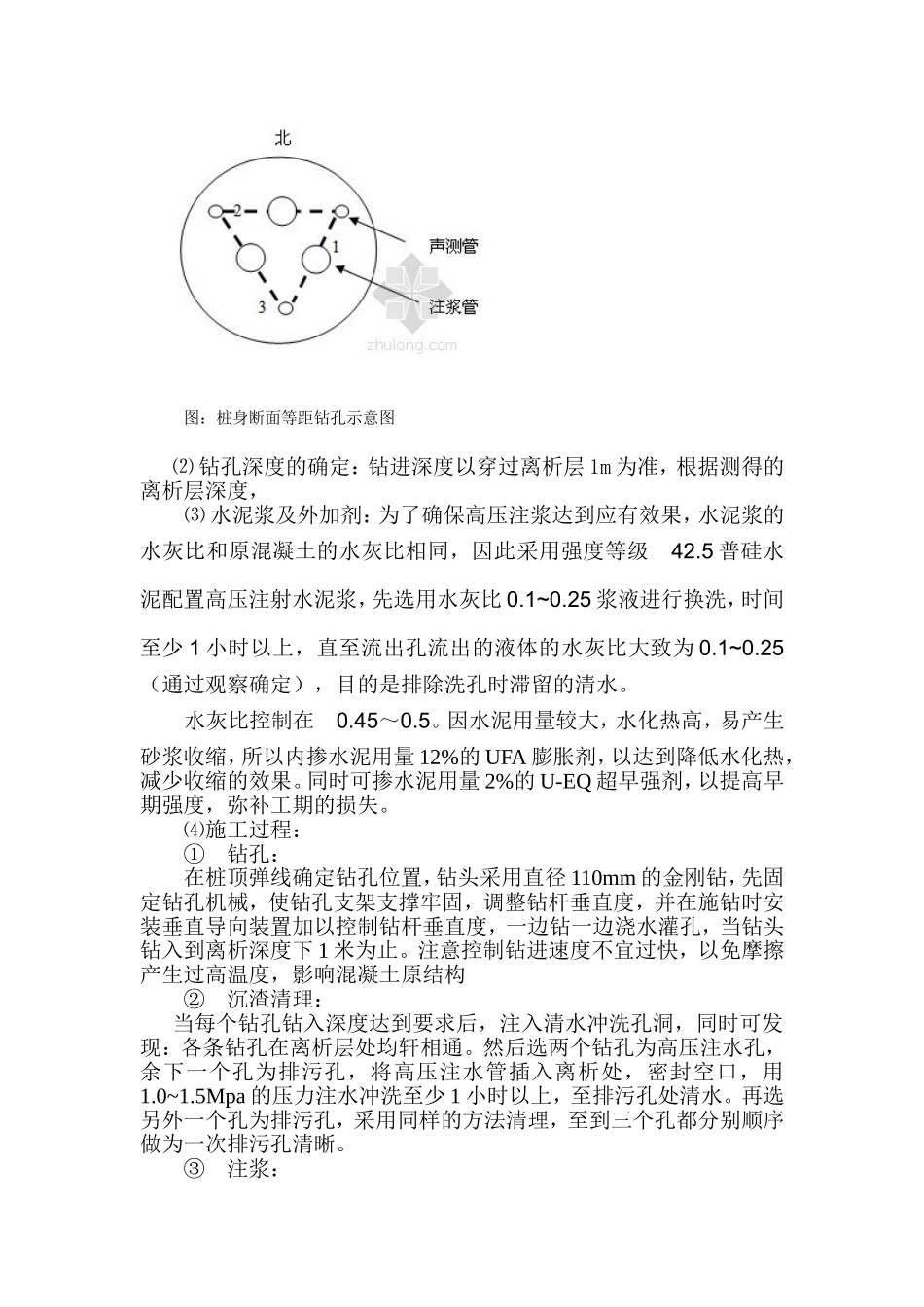

二.施工方法:由于**#桩离析层位置距离桩顶距离较大,31米,开挖难度大,对周边基桩影响大,故采用方案2处理:⑴钻孔位置及孔径的确定:,桩项1/2半
