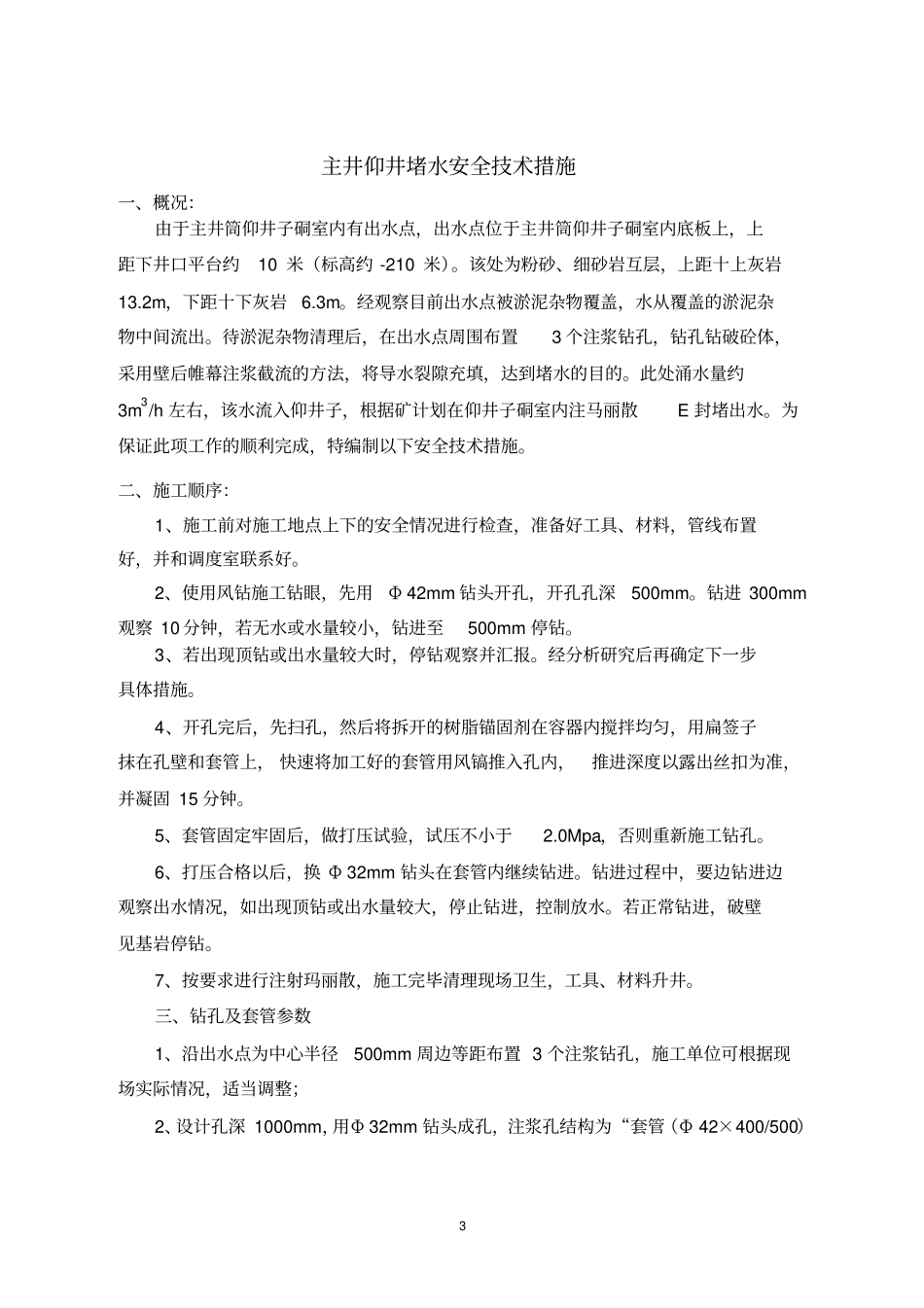

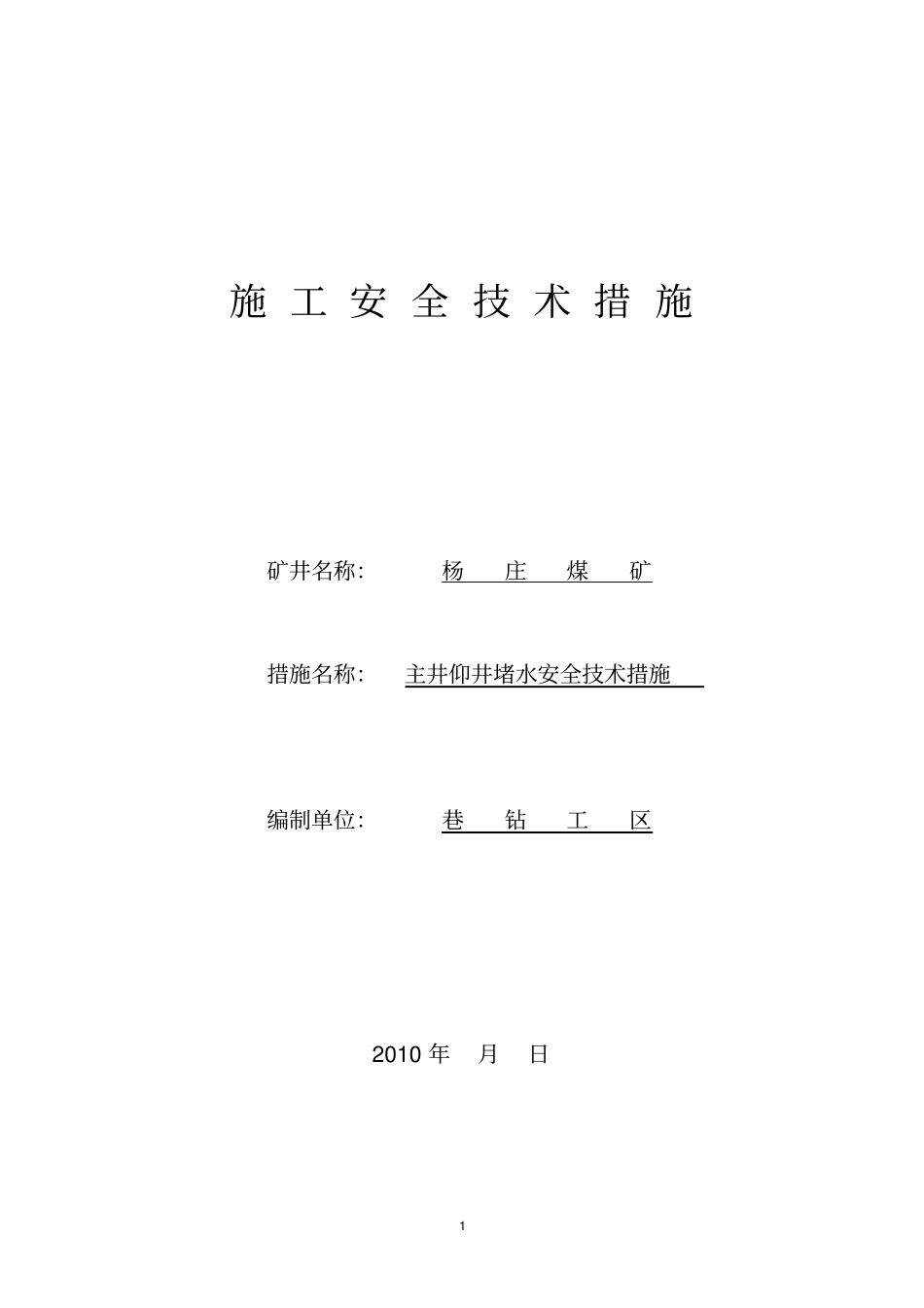

1施工安全技术措施矿井名称:杨庄煤矿措施名称:主井仰井堵水安全技术措施编制单位:巷钻工区2010年月日2会审意见会审人员签字编写人巷钻区长地测科技术科机电科通防科安监科调度室达标办生产矿长安全矿长总工程师矿长时间:年月日3主井仰井堵水安全技术措施一、概况:由于主井筒仰井子硐室内有出水点,出水点位于主井筒仰井子硐室内底板上,上距下井口平台约10米(标高约-210米)
该处为粉砂、细砂岩互层,上距十上灰岩13
2m,下距十下灰岩6
经观察目前出水点被淤泥杂物覆盖,水从覆盖的淤泥杂物中间流出
待淤泥杂物清理后,在出水点周围布置3个注浆钻孔,钻孔钻破砼体,采用壁后帷幕注浆截流的方法,将导水裂隙充填,达到堵水的目的
此处涌水量约3m3/h左右,该水流入仰井子,根据矿计划在仰井子硐室内注马丽散E封堵出水
为保证此项工作的顺利完成,特编制以下安全技术措施
二、施工顺序:1、施工前对施工地点上下的安全情况进行检查,准备好工具、材料,管线布置好,并和调度室联系好
2、使用风钻施工钻眼,先用Φ42mm钻头开孔,开孔孔深500mm
钻进300mm观察10分钟,若无水或水量较小,钻进至500mm停钻
3、若出现顶钻或出水量较大时,停钻观察并汇报
经分析研究后再确定下一步具体措施
4、开孔完后,先扫孔,然后将拆开的树脂锚固剂在容器内搅拌均匀,用扁签子抹在孔壁和套管上,快速将加工好的套管用风镐推入孔内,推进深度以露出丝扣为准,并凝固15分钟
5、套管固定牢固后,做打压试验,试压不小于2
0Mpa,否则重新施工钻孔
6、打压合格以后,换Φ32mm钻头在套管内继续钻进
钻进过程中,要边钻进边观察出水情况,如出现顶钻或出水量较大,停止钻进,控制放水
若正常钻进,破壁见基岩停钻
7、按要求进行注射玛丽散,施工完毕清理现场卫生,工具、材料升井
三、钻孔及套管参数1、沿出水点为中心半径500mm周边等距布置
