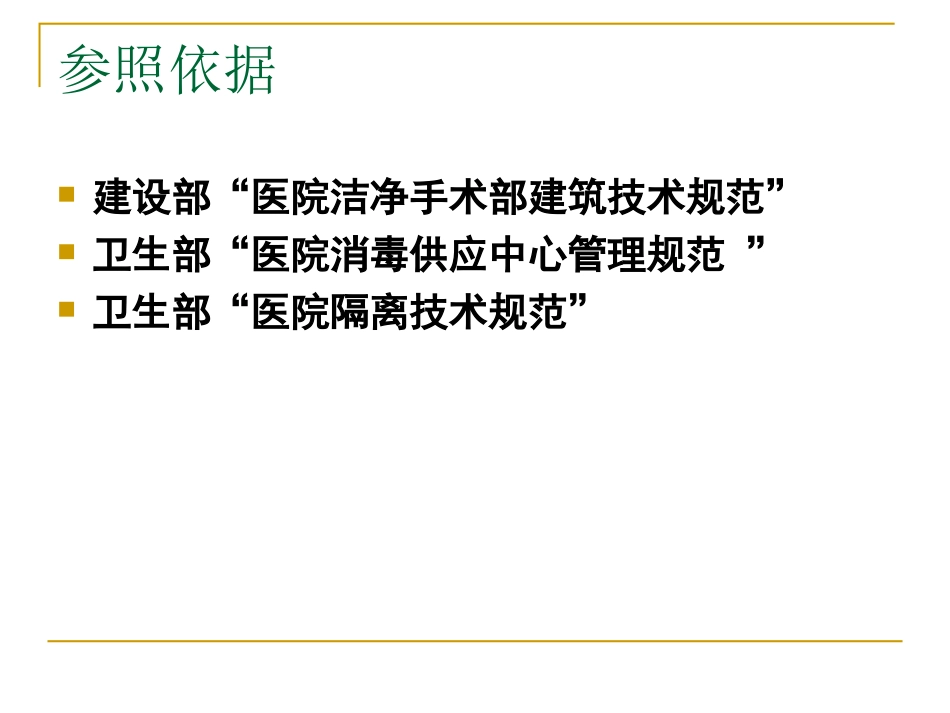

手术室供应室的设计与施工参照依据建设部“医院洁净手术部建筑技术规范”卫生部“医院消毒供应中心管理规范”卫生部“医院隔离技术规范”注意事项选址:注意医疗垃圾站、食堂、传染科通风与节能:注意窗子设计与室内空气流通地面墙面建筑材料要求:易清洁无缝隙,彩钢板造价比砌墙后贴瓷砖便宜

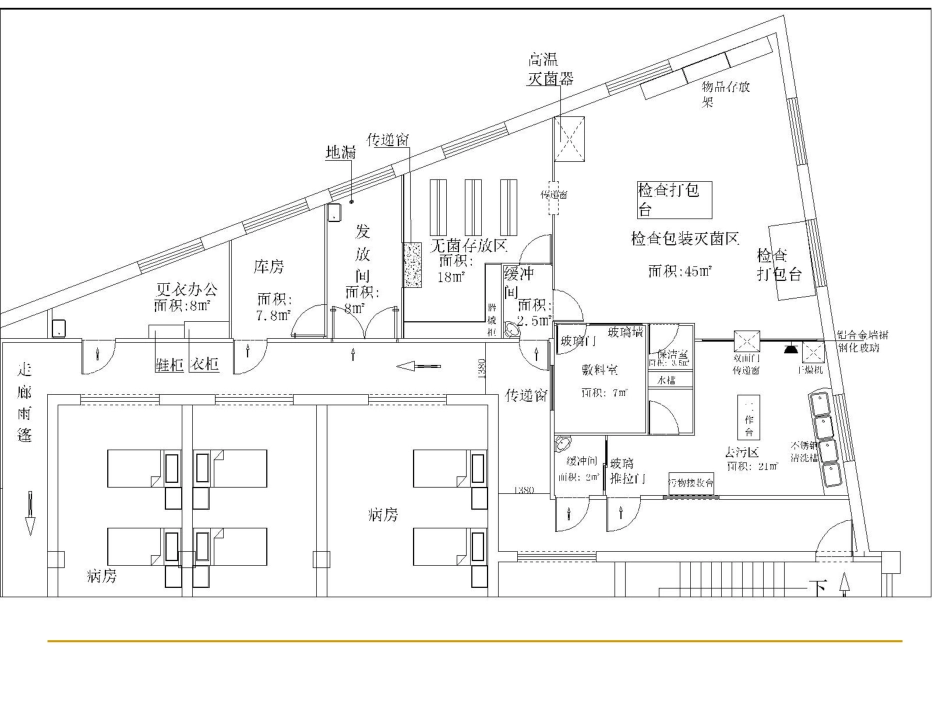

墙角、地角要求弧形区域内部的流程设置非常重要,如去污区超声清洗机最好放在四个清洗槽中间
干燥箱靠近传递窗
容易漏掉的洗眼器,其可安装在清洗槽上方回收台、敷料间、发放间窗子高度与台子高度一致
往往看到窗子高于台子不便工作
压力蒸汽灭菌器与降温灭菌器“嵌入”不锈钢“墙”内
如果是单门的则应该建一个房间,否则包装区因温度过高无法使用包装区的插座,考虑室内柱子或安装地插,以方便包装台使用电源放大镜及灯具
去污区腔镜清洗只需设一个区,无需房间
敷料间的清洁物品:通过缓冲间开门进入要想着设备维修或更换时如何进出:离地30公分的玻璃墙或设备门水枪和气枪:每组清洗槽1把气枪2把水枪清洗槽如何安排
无菌物品存放间与发放间之间可以设门
供应室各区的门应足够大(子母门),以方便车辆进出
传递窗足够大,电动升降注意窗台与桌子平齐手术室设计与施工手术室在几楼合适
在建筑物的中下部,要考虑与输血科、病理科、病房及门急诊的快速到达关于地漏:不能有地漏
感染手术间放在哪里
最靠近病人通道入口处
特殊感染病人(气性坏疽、破伤风等)须在感染手术间手术,做好终末消毒(空气及物表)
平时可以安排其他的感染类手术用,如肛肠、消化道穿孔、糖尿病足截肢等
一般来说手术间按科室相对固定安排使用
手术间的床怎么放
与手术间纵轴一致做了层流洁净还要安装空气消毒机或紫外线
洗手间需要门吗
洗手间分散设置还是集中设置
洗手后能以最短的路径进入手术间层流洁净手术间的送风与回风设计:
