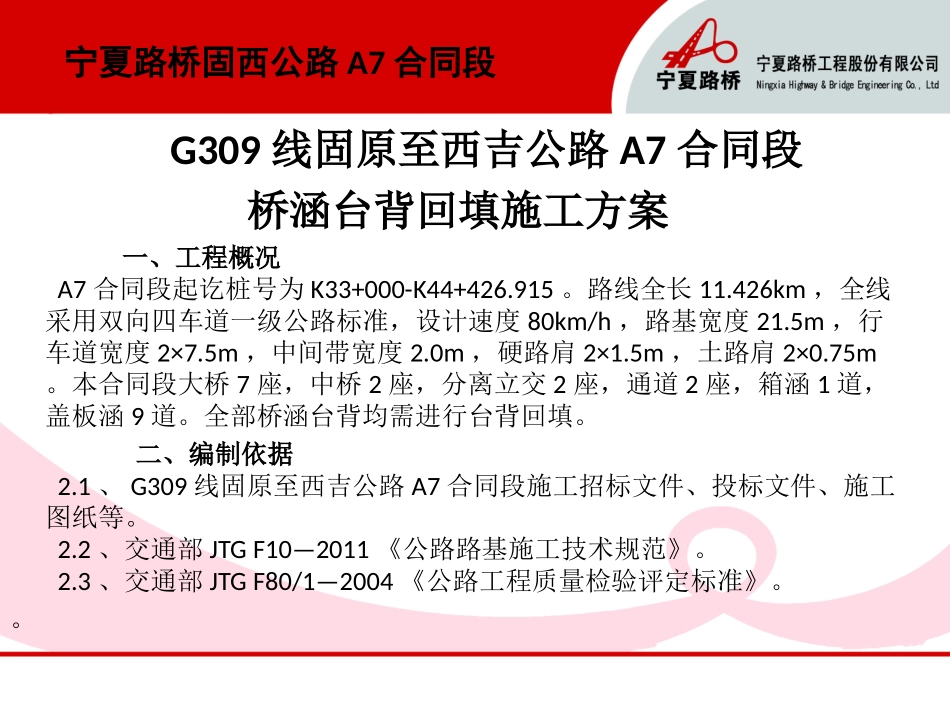

台背回填交底会宁夏路桥固西公路A7合同段2014年9月15日G309线固原至西吉公路A7合同段桥涵台背回填施工方案一、工程概况A7合同段起讫桩号为K33+000-K44+426
路线全长11
426km,全线采用双向四车道一级公路标准,设计速度80km/h,路基宽度21
5m,行车道宽度2×7
5m,中间带宽度2
0m,硬路肩2×1
5m,土路肩2×0
本合同段大桥7座,中桥2座,分离立交2座,通道2座,箱涵1道,盖板涵9道
全部桥涵台背均需进行台背回填
二、编制依据2
1、G309线固原至西吉公路A7合同段施工招标文件、投标文件、施工图纸等
2、交通部JTGF10—2011《公路路基施工技术规范》
3、交通部JTGF80/1—2004《公路工程质量检验评定标准》
宁夏路桥固西公路A7合同段2

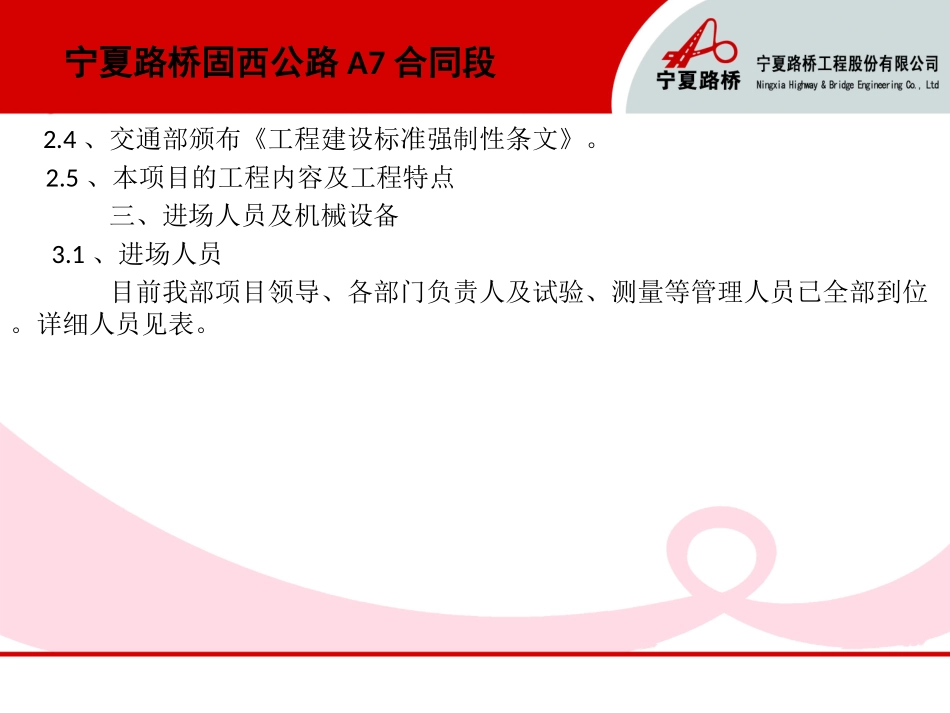

4、交通部颁布《工程建设标准强制性条文》
5、本项目的工程内容及工程特点三、进场人员及机械设备3
1、进场人员目前我部项目领导、各部门负责人及试验、测量等管理人员已全部到位
详细人员见表
宁夏路桥固西公路A7合同段现场主要管理人员一览表宁夏路桥固西公路A7合同段序号姓名职务职责1贺吉宁项目经理负责全面施工进度、安全生产、施工管理2王江蛟项目总工负责全面技术质量工作3梁军项目副经理负责全面现场生产、协调工作4韩忠锋试验负责人负责试验室工作5丁学伏工区技术负责负责工区现场技术工作6李伟现场技术员负责现场施工技术工作7白志远安全工程师负责安全生产及环保工作8王保实验员负责现场试验主要施工机械一览表宁夏路桥固西公路A7合同段序号设备名称型号单位数量机械运转情况1振动压路机22B台1正常2小型打夯机台1正常3平地机PY180台1正常4挖掘机现代220台1正常5装载机ZL50台2正常6洒水车辆1正常7自卸车辆8正常四、台背回填施工工艺为了减少路基在构造物两侧产生不均
