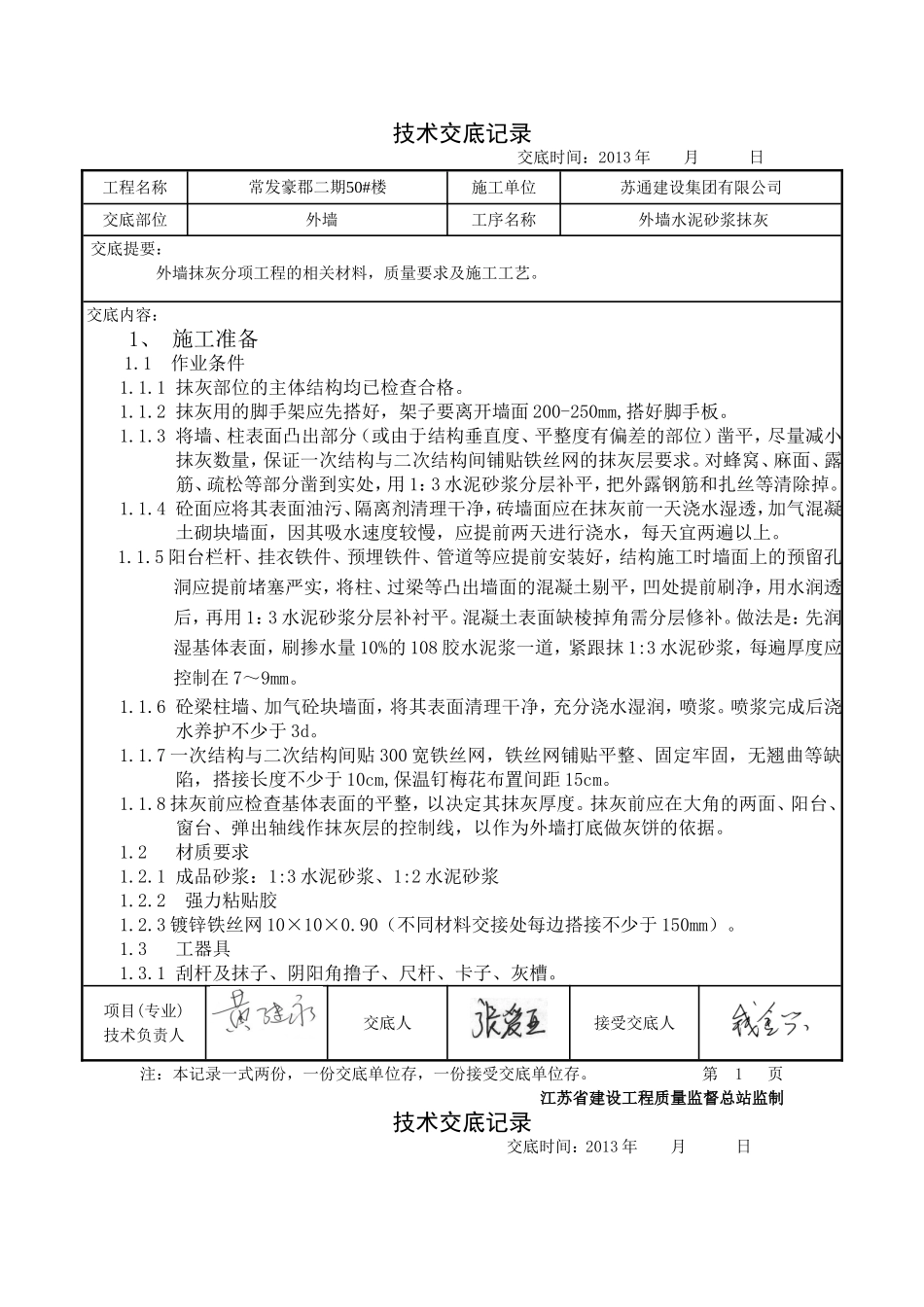

技术交底记录交底时间:2013年月日工程名称常发豪郡二期50#楼施工单位苏通建设集团有限公司交底部位外墙工序名称外墙水泥砂浆抹灰交底提要:外墙抹灰分项工程的相关材料,质量要求及施工工艺
交底内容:1、施工准备1
1作业条件1
1抹灰部位的主体结构均已检查合格
2抹灰用的脚手架应先搭好,架子要离开墙面200-250mm,搭好脚手板
3将墙、柱表面凸出部分(或由于结构垂直度、平整度有偏差的部位)凿平,尽量减小抹灰数量,保证一次结构与二次结构间铺贴铁丝网的抹灰层要求
对蜂窝、麻面、露筋、疏松等部分凿到实处,用1:3水泥砂浆分层补平,把外露钢筋和扎丝等清除掉
4砼面应将其表面油污、隔离剂清理干净,砖墙面应在抹灰前一天浇水湿透,加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上
5阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水润透后,再用1:3水泥砂浆分层补衬平
混凝土表面缺棱掉角需分层修补
做法是:先润湿基体表面,刷掺水量10%的108胶水泥浆一道,紧跟抹1:3水泥砂浆,每遍厚度应控制在7~9mm
6砼梁柱墙、加气砼块墙面,将其表面清理干净,充分浇水湿润,喷浆
喷浆完成后浇水养护不少于3d
7一次结构与二次结构间贴300宽铁丝网,铁丝网铺贴平整、固定牢固,无翘曲等缺陷,搭接长度不少于10cm,保温钉梅花布置间距15cm
8抹灰前应检查基体表面的平整,以决定其抹灰厚度
抹灰前应在大角的两面、阳台、窗台、弹出轴线作抹灰层的控制线,以作为外墙打底做灰饼的依据
2材质要求1
1成品砂浆:1:3水泥砂浆、1:2水泥砂浆1
2强力粘贴胶1
3镀锌铁丝网10×10×0
90(不同材料交接处每边搭接不少于
