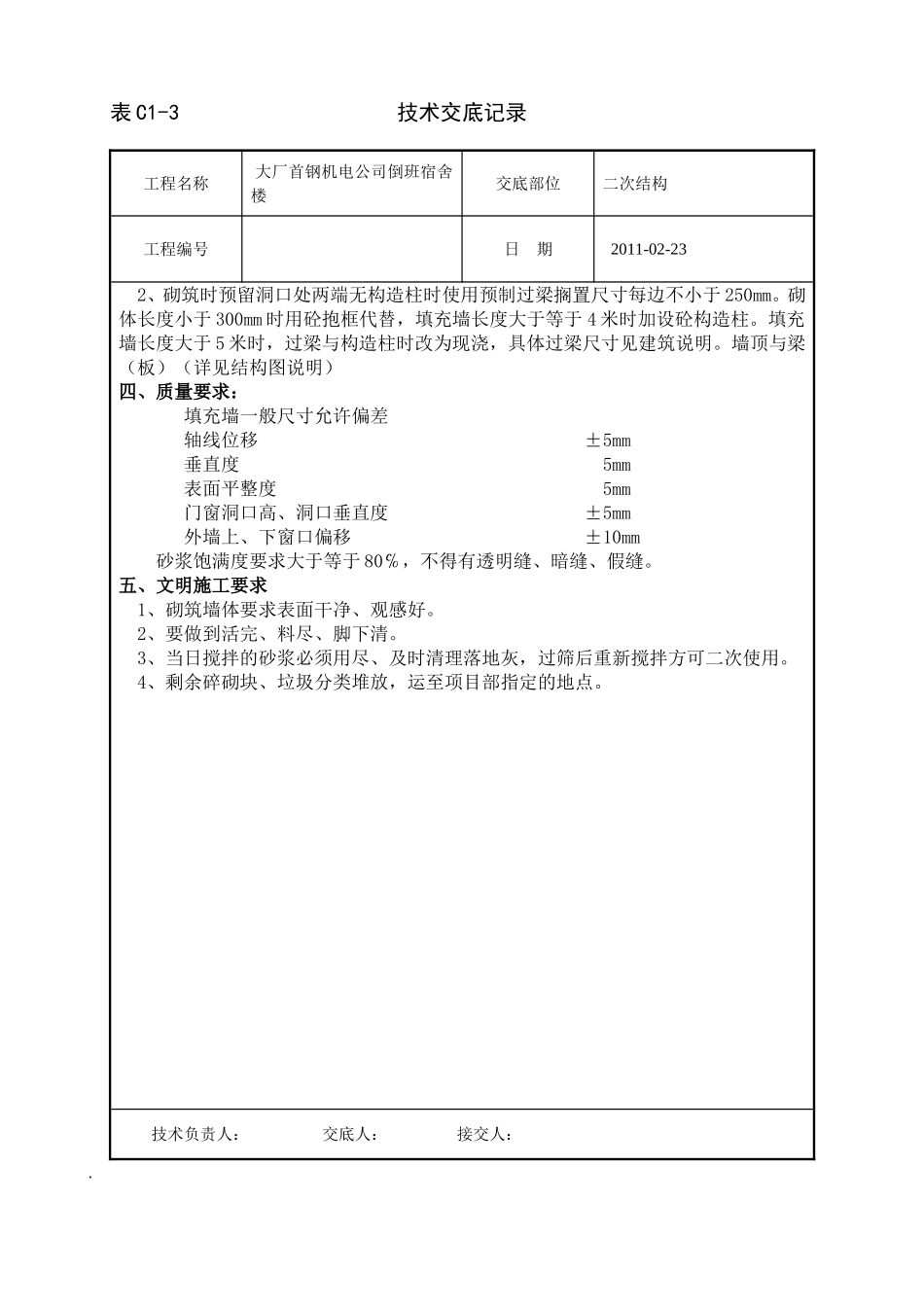

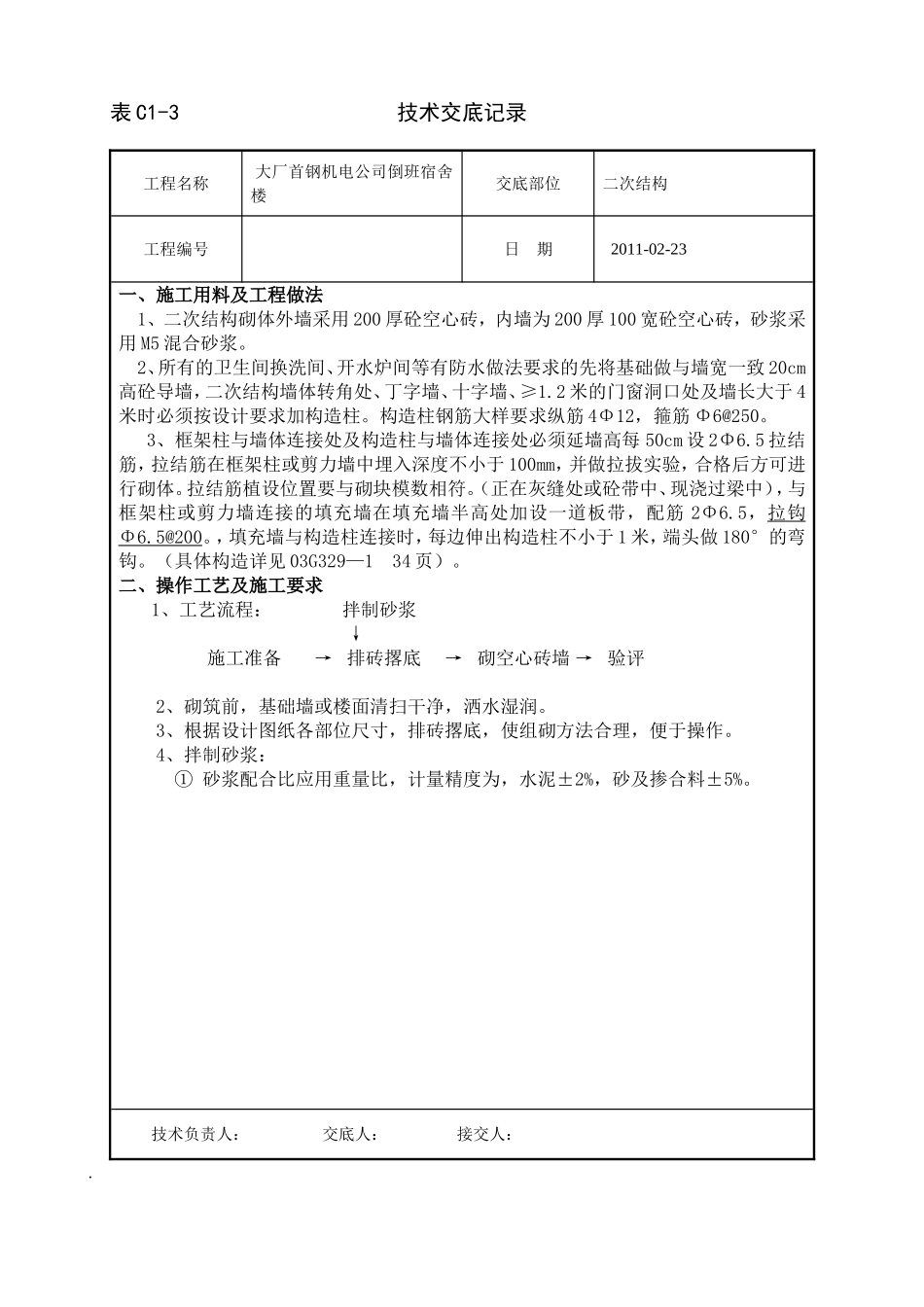

表C1-3技术交底记录工程名称大厂首钢机电公司倒班宿舍楼交底部位二次结构工程编号日期2011-02-23一、施工用料及工程做法1、二次结构砌体外墙采用200厚砼空心砖,内墙为200厚100宽砼空心砖,砂浆采用M5混合砂浆
2、所有的卫生间换洗间、开水炉间等有防水做法要求的先将基础做与墙宽一致20cm高砼导墙,二次结构墙体转角处、丁字墙、十字墙、≥1
2米的门窗洞口处及墙长大于4米时必须按设计要求加构造柱
构造柱钢筋大样要求纵筋4Φ12,箍筋Φ6@250
3、框架柱与墙体连接处及构造柱与墙体连接处必须延墙高每50cm设2Φ6
5拉结筋,拉结筋在框架柱或剪力墙中埋入深度不小于100mm,并做拉拔实验,合格后方可进行砌体
拉结筋植设位置要与砌块模数相符
(正在灰缝处或砼带中、现浇过梁中),与框架柱或剪力墙连接的填充墙在填充墙半高处加设一道板带,配筋2Φ6
5,拉钩Φ6
,填充墙与构造柱连接时,每边伸出构造柱不小于1米,端头做180°的弯钩
(具体构造详见03G329—134页)
二、操作工艺及施工要求1、工艺流程:拌制砂浆↓施工准备→排砖撂底→砌空心砖墙→验评2、砌筑前,基础墙或楼面清扫干净,洒水湿润
3、根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作
4、拌制砂浆:①砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺合料±5%
技术负责人:交底人:接交人:

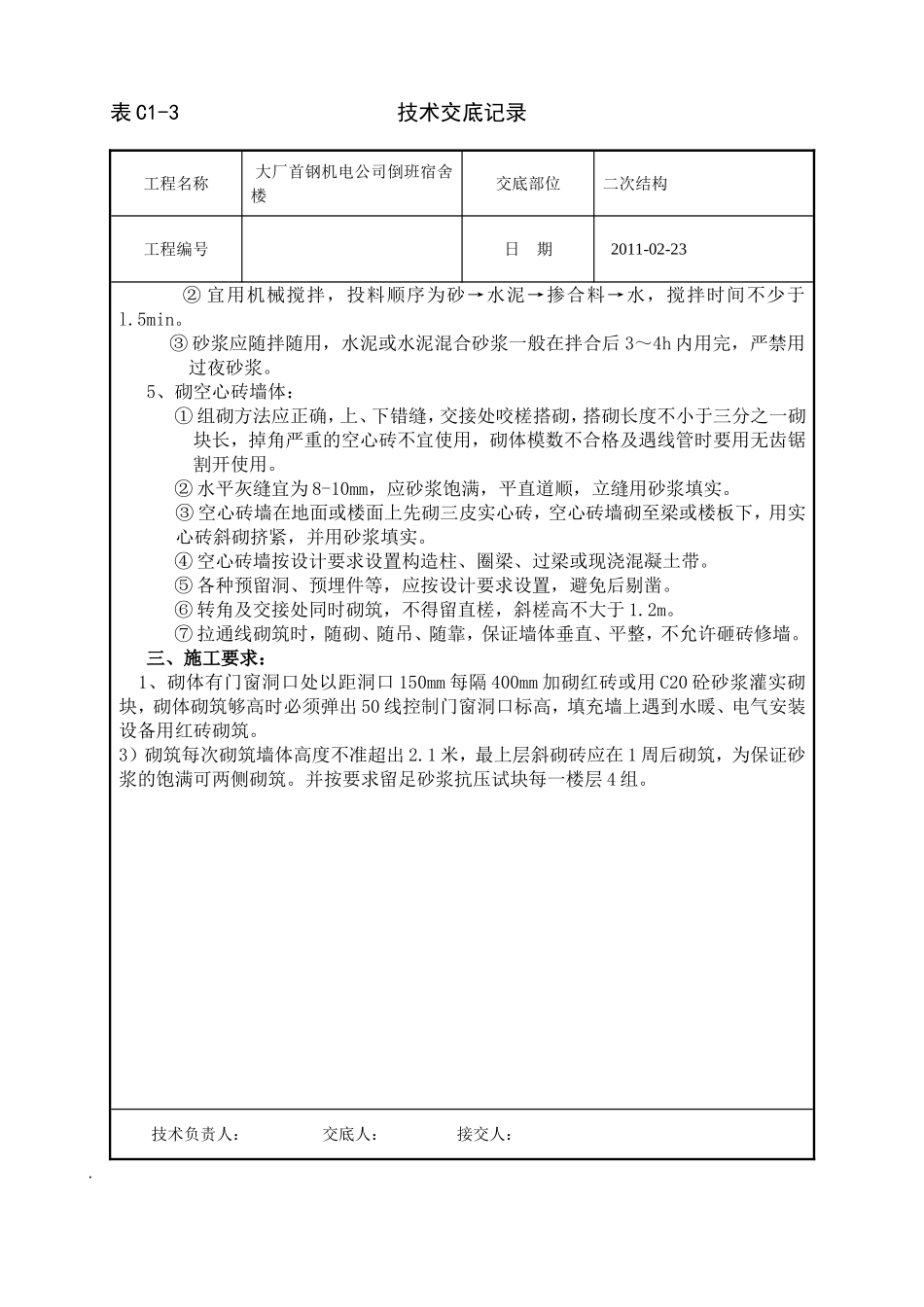

表C1-3技术交底记录工程名称大厂首钢机电公司倒班宿舍楼交底部位二次结构工程编号日期2011-02-23②宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于l
③砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合后3~4h内用完,严禁用过夜砂浆
5、砌空心砖墙体:①组砌方法应正确,上、下错缝,交接处咬槎搭砌,搭砌长度不小于三分之一砌块长,掉角严重的空心砖不宜使用,砌体模数不合格及遇线管
