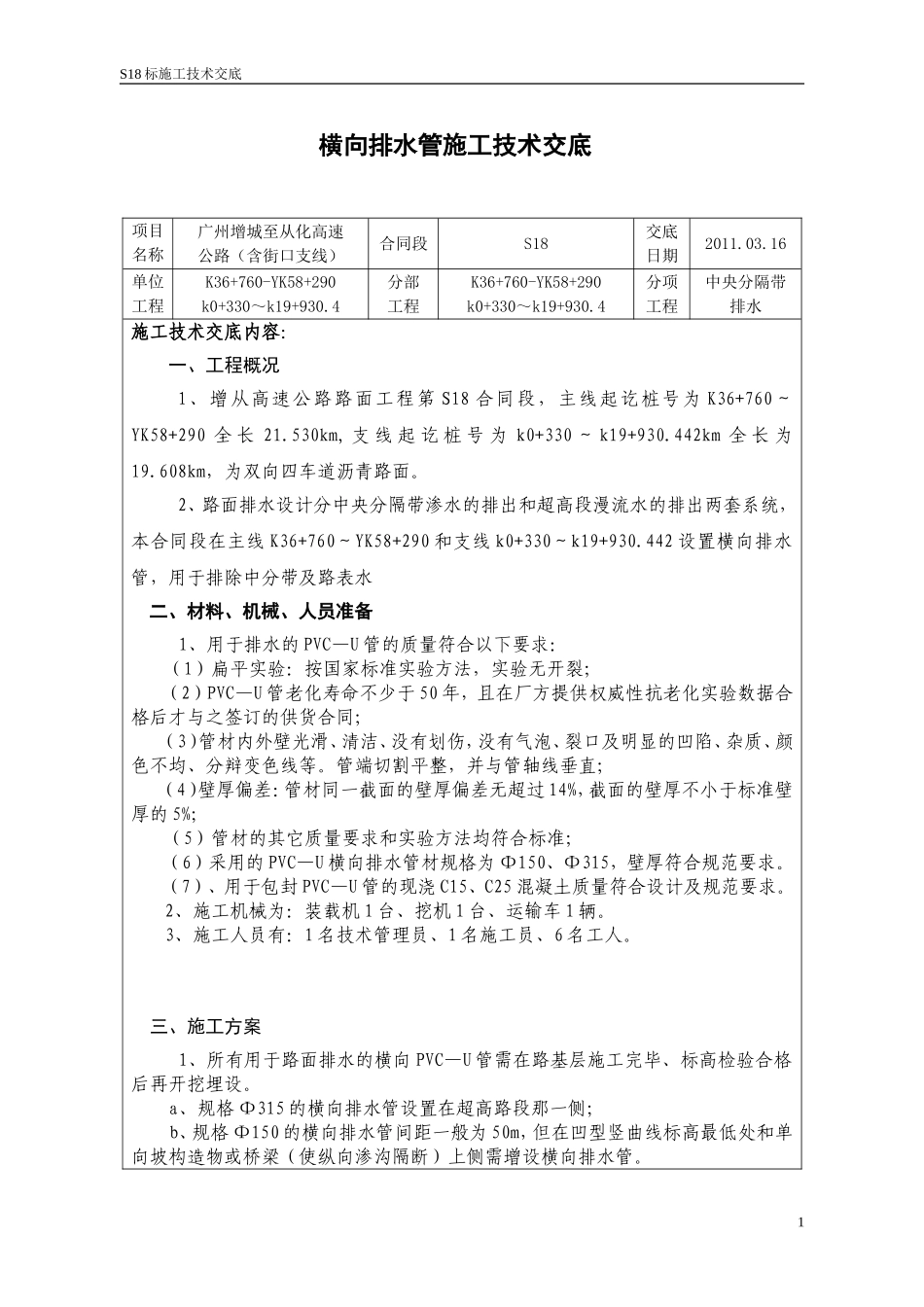

S18标施工技术交底横向排水管施工技术交底项目名称广州增城至从化高速公路(含街口支线)合同段S18交底日期2011
16单位工程K36+760-YK58+290k0+330~k19+930
4分部工程K36+760-YK58+290k0+330~k19+930
4分项工程中央分隔带排水施工技术交底内容:一、工程概况1、增从高速公路路面工程第S18合同段,主线起讫桩号为K36+760~YK58+290全长21
530km,支线起讫桩号为k0+330~k19+930
442km全长为19
608km,为双向四车道沥青路面
2、路面排水设计分中央分隔带渗水的排出和超高段漫流水的排出两套系统,本合同段在主线K36+760~YK58+290和支线k0+330~k19+930
442设置横向排水管,用于排除中分带及路表水二、材料、机械、人员准备1、用于排水的PVC—U管的质量符合以下要求:(1)扁平实验:按国家标准实验方法,实验无开裂;(2)PVC—U管老化寿命不少于50年,且在厂方提供权威性抗老化实验数据合格后才与之签订的供货合同;(3)管材内外壁光滑、清洁、没有划伤,没有气泡、裂口及明显的凹陷、杂质、颜色不均、分辩变色线等
管端切割平整,并与管轴线垂直;(4)壁厚偏差:管材同一截面的壁厚偏差无超过14%,截面的壁厚不小于标准壁厚的5%;(5)管材的其它质量要求和实验方法均符合标准;(6)采用的PVC—U横向排水管材规格为Φ150、Φ315,壁厚符合规范要求
(7)、用于包封PVC—U管的现浇C15、C25混凝土质量符合设计及规范要求
2、施工机械为:装载机1台、挖机1台、运输车1辆
3、施工人员有:1名技术管理员、1名施工员、6名工人
三、施工方案1、所有用于路面排水的横向PVC—U管需在路基层施工完毕、标高检验合格后再开挖埋设

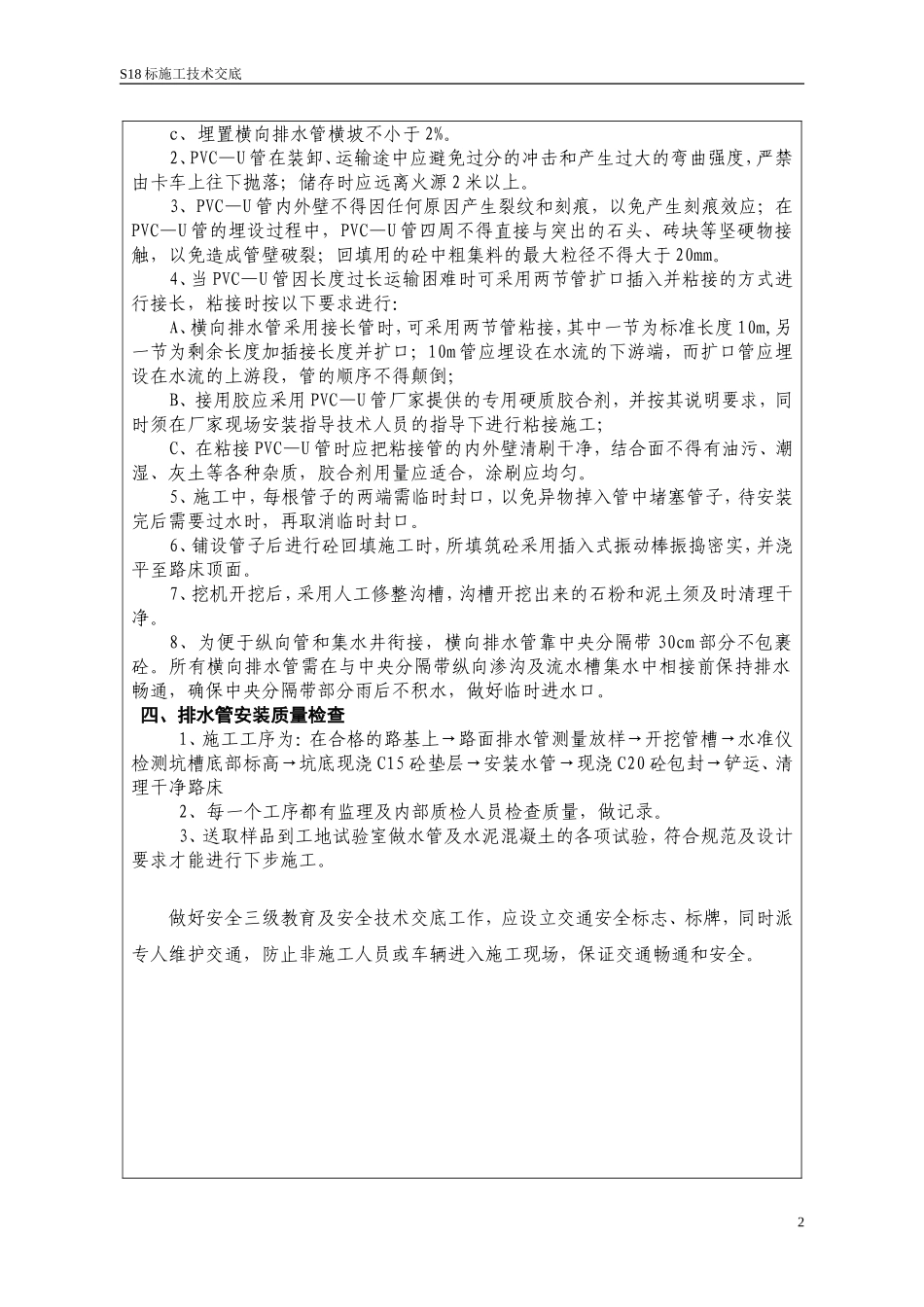

a、规格Φ315的横向排水管设置在超高路段那一
