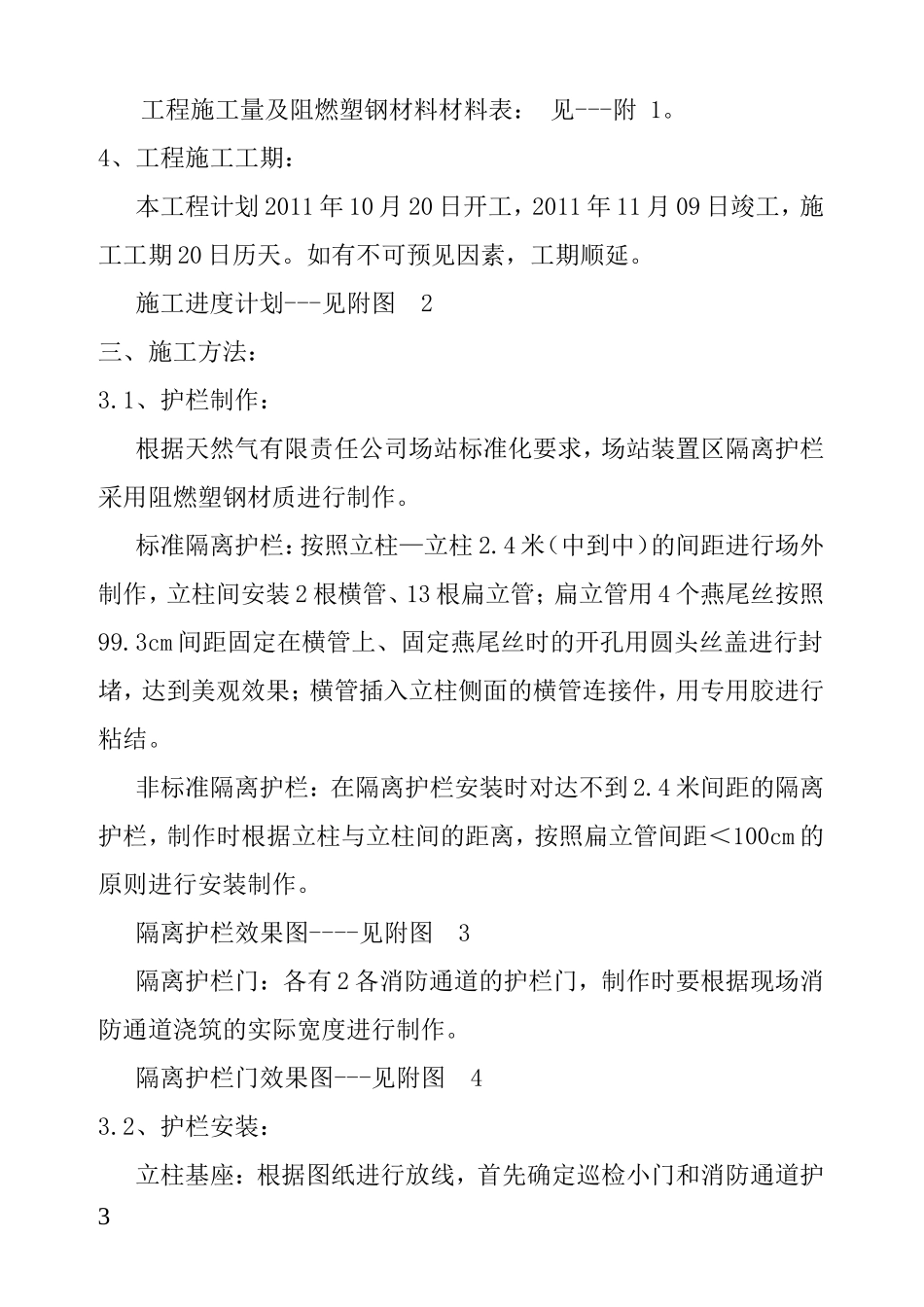

输气管线站场塑钢护栏施工方案编制单位:编制人:审核人:2011年9月16日目录:编制依据工程概况施工方法1施工质量安全施工文明施工一、编制依据:输气管线场站装置区隔离护栏安装设计图纸GB50210—2001《建筑装饰装修工程质量验收规范》二、工程概况:1、工程名称:输气管线场站装置区隔离护栏安装工程2、工程概况:输气管理场站装置区隔离护栏的安装,提高了三个场站的安全生产环境、加强了安全防范屏障
3、工程内容:这三个输气管理场站的工艺管道区与运营管理区用阻燃塑钢护栏进行隔离
2工程施工量及阻燃塑钢材料材料表:见---附1
4、工程施工工期:本工程计划2011年10月20日开工,2011年11月09日竣工,施工工期20日历天
如有不可预见因素,工期顺延
施工进度计划---见附图2三、施工方法:3
1、护栏制作:根据天然气有限责任公司场站标准化要求,场站装置区隔离护栏采用阻燃塑钢材质进行制作
标准隔离护栏:按照立柱—立柱2
4米(中到中)的间距进行场外制作,立柱间安装2根横管、13根扁立管;扁立管用4个燕尾丝按照99
3cm间距固定在横管上、固定燕尾丝时的开孔用圆头丝盖进行封堵,达到美观效果;横管插入立柱侧面的横管连接件,用专用胶进行粘结
非标准隔离护栏:在隔离护栏安装时对达不到2
4米间距的隔离护栏,制作时根据立柱与立柱间的距离,按照扁立管间距<100cm的原则进行安装制作
隔离护栏效果图----见附图3隔离护栏门:各有2各消防通道的护栏门,制作时要根据现场消防通道浇筑的实际宽度进行制作
隔离护栏门效果图---见附图43
2、护栏安装:立柱基座:根据图纸进行放线,首先确定巡检小门和消防通道护3栏门立柱的位置,然后再根据2
4米间距向两侧确定标准护栏门立柱的位置
在确定的立柱位置开挖50cm深、40cm见方的基槽,采用碎石混凝土浇筑的方法固定立柱钢衬;立柱钢衬浇筑时要注意其垂直度
