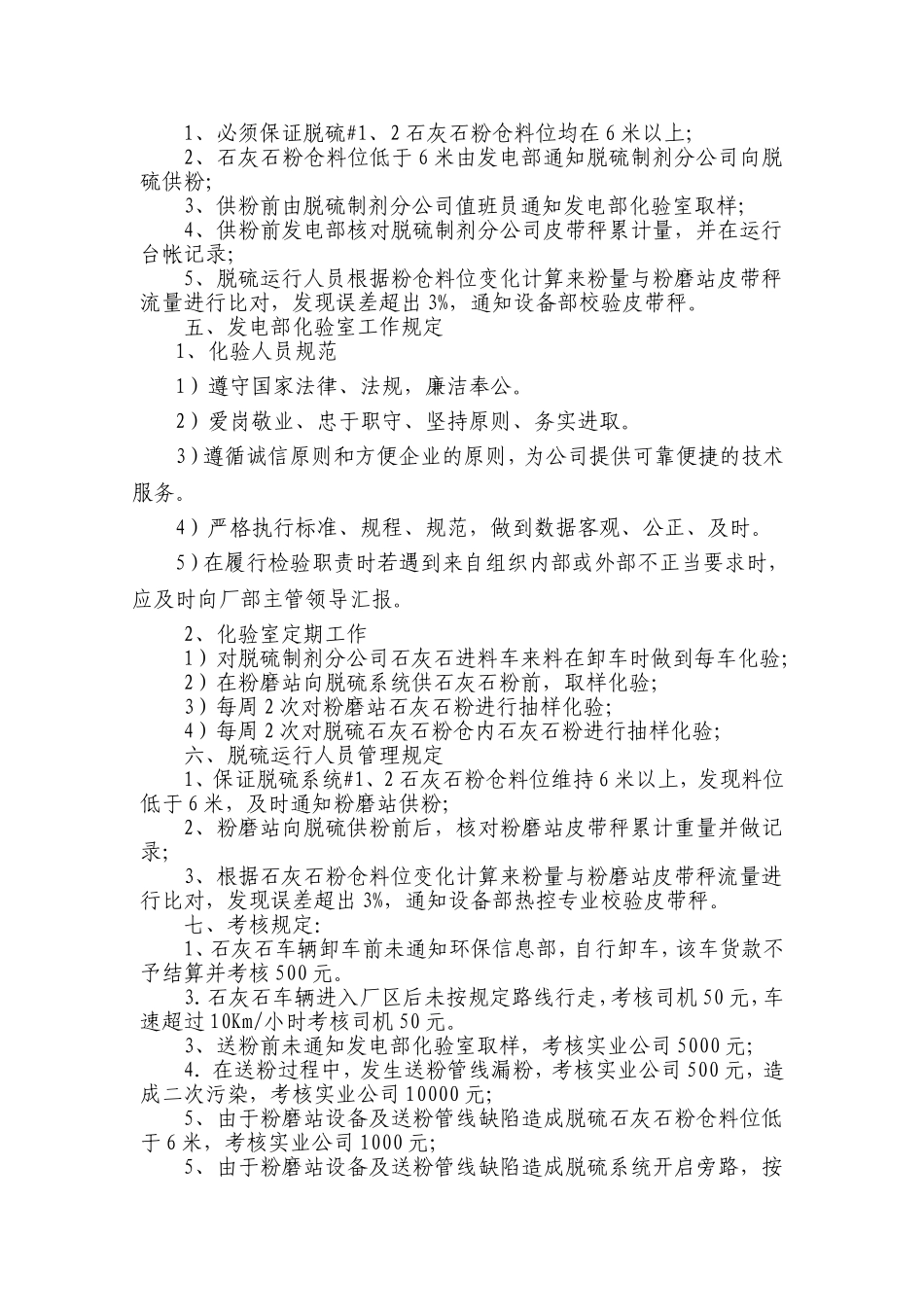

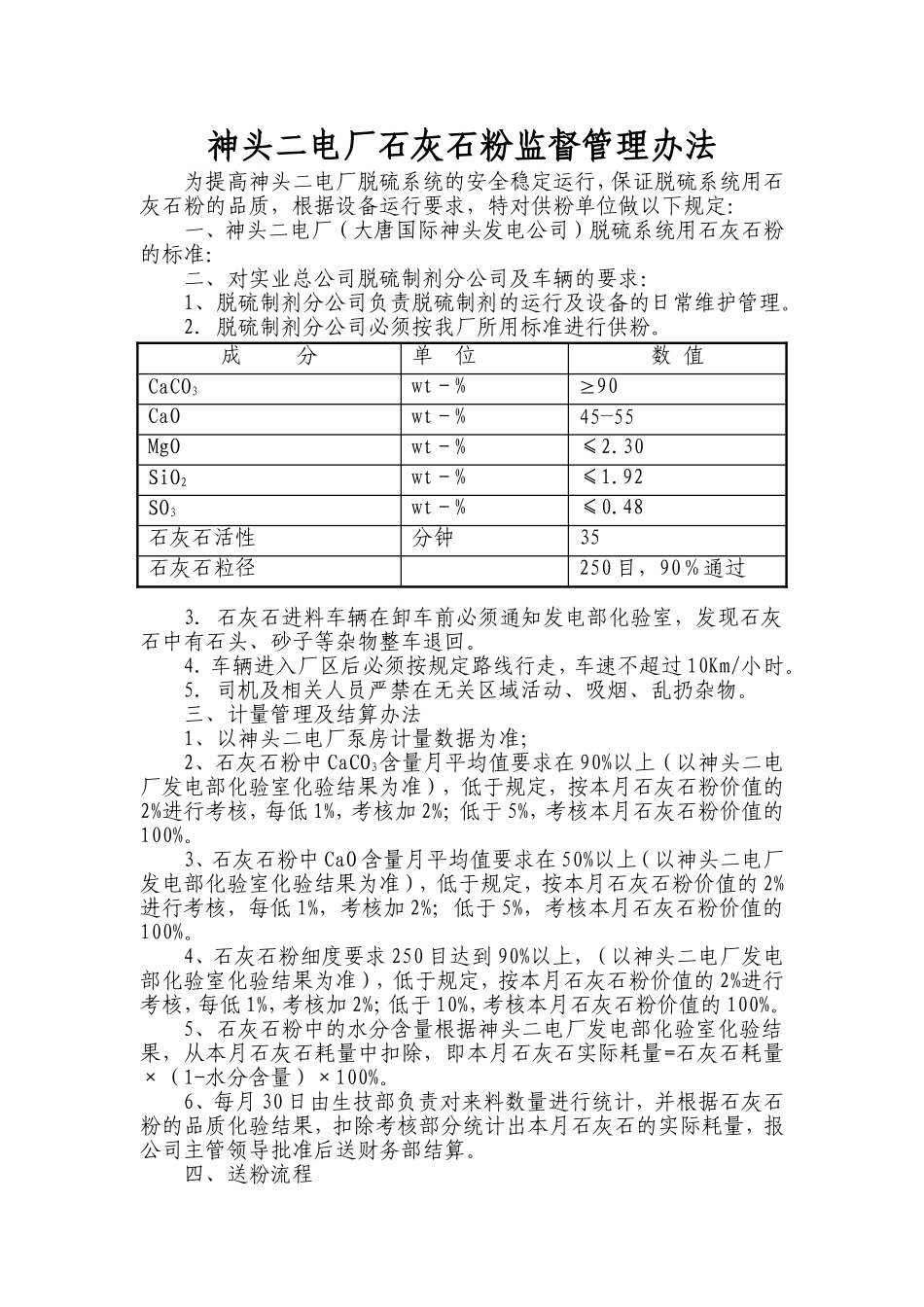

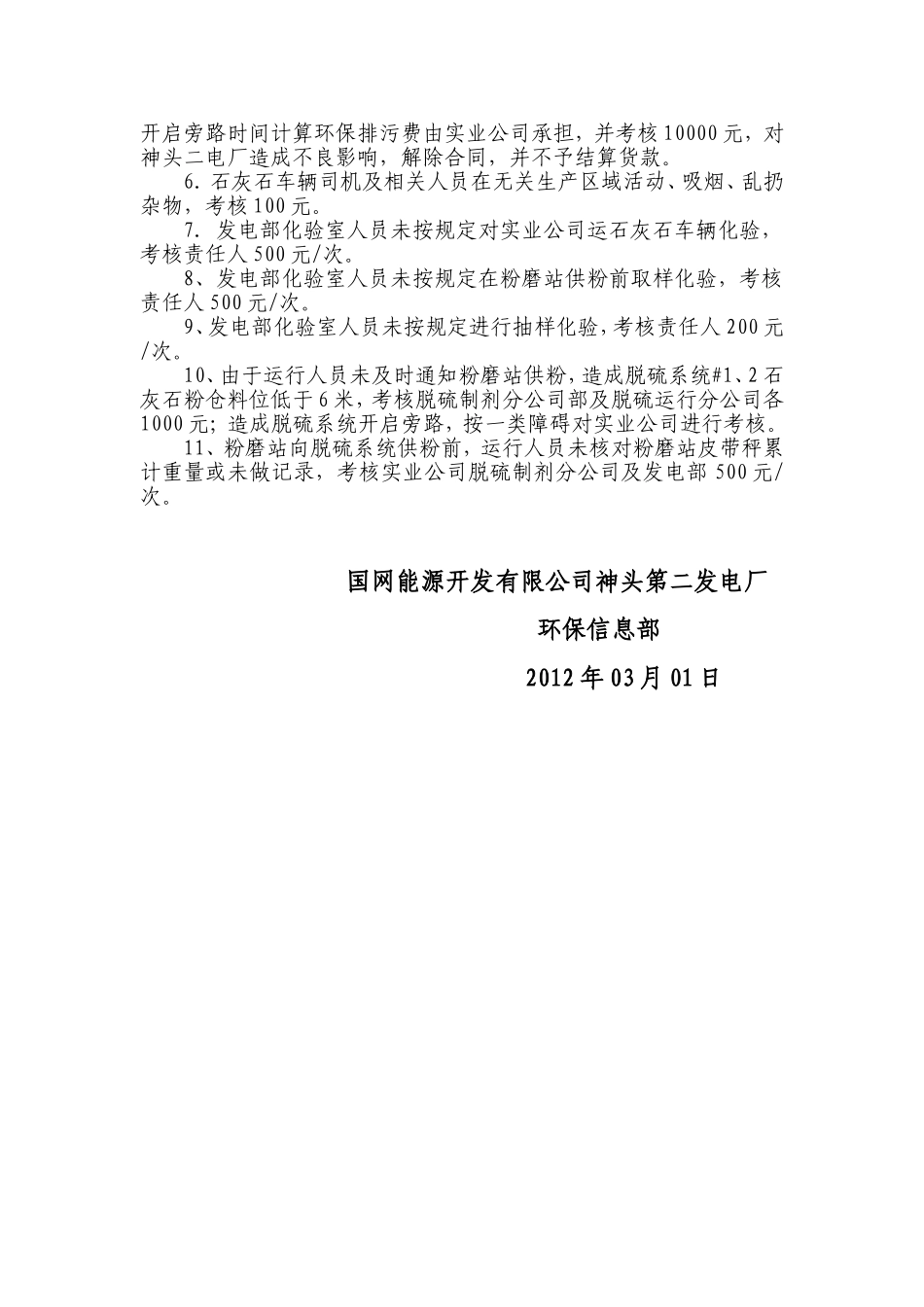

神头二电厂石灰石粉监督管理办法为提高神头二电厂脱硫系统的安全稳定运行,保证脱硫系统用石灰石粉的品质,根据设备运行要求,特对供粉单位做以下规定:一、神头二电厂(大唐国际神头发电公司)脱硫系统用石灰石粉的标准:二、对实业总公司脱硫制剂分公司及车辆的要求:1、脱硫制剂分公司负责脱硫制剂的运行及设备的日常维护管理。2.脱硫制剂分公司必须按我厂所用标准进行供粉。3.石灰石进料车辆在卸车前必须通知发电部化验室,发现石灰石中有石头、砂子等杂物整车退回。4.车辆进入厂区后必须按规定路线行走,车速不超过10Km/小时。5.司机及相关人员严禁在无关区域活动、吸烟、乱扔杂物。三、计量管理及结算办法1、以神头二电厂泵房计量数据为准;2、石灰石粉中CaCO3含量月平均值要求在90%以上(以神头二电厂发电部化验室化验结果为准),低于规定,按本月石灰石粉价值的2%进行考核,每低1%,考核加2%;低于5%,考核本月石灰石粉价值的100%。3、石灰石粉中CaO含量月平均值要求在50%以上(以神头二电厂发电部化验室化验结果为准),低于规定,按本月石灰石粉价值的2%进行考核,每低1%,考核加2%;低于5%,考核本月石灰石粉价值的100%。4、石灰石粉细度要求250目达到90%以上,(以神头二电厂发电部化验室化验结果为准),低于规定,按本月石灰石粉价值的2%进行考核,每低1%,考核加2%;低于10%,考核本月石灰石粉价值的100%。5、石灰石粉中的水分含量根据神头二电厂发电部化验室化验结果,从本月石灰石耗量中扣除,即本月石灰石实际耗量=石灰石耗量×(1-水分含量)×100%。6、每月30日由生技部负责对来料数量进行统计,并根据石灰石粉的品质化验结果,扣除考核部分统计出本月石灰石的实际耗量,报公司主管领导批准后送财务部结算。四、送粉流程成分单位数值CaCO3wt-%³90CaOwt-%45~~55MgOwt-%≤2.30SiO2wt-%≤1.92SO3wt-%≤0.48石灰石活性分钟35石灰石粒径250目,90%通过1、必须保证脱硫#1、2石灰石粉仓料位均在6米以上;2、石灰石粉仓料位低于6米由发电部通知脱硫制剂分公司向脱硫供粉;3、供粉前由脱硫制剂分公司值班员通知发电部化验室取样;4、供粉前发电部核对脱硫制剂分公司皮带秤累计量,并在运行台帐记录;5、脱硫运行人员根据粉仓料位变化计算来粉量与粉磨站皮带秤流量进行比对,发现误差超出3%,通知设备部校验皮带秤。五、发电部化验室工作规定1、化验人员规范1)遵守国家法律、法规,廉洁奉公。2)爱岗敬业、忠于职守、坚持原则、务实进取。3)遵循诚信原则和方便企业的原则,为公司提供可靠便捷的技术服务。4)严格执行标准、规程、规范,做到数据客观、公正、及时。5)在履行检验职责时若遇到来自组织内部或外部不正当要求时,应及时向厂部主管领导汇报。2、化验室定期工作1)对脱硫制剂分公司石灰石进料车来料在卸车时做到每车化验;2)在粉磨站向脱硫系统供石灰石粉前,取样化验;3)每周2次对粉磨站石灰石粉进行抽样化验;4)每周2次对脱硫石灰石粉仓内石灰石粉进行抽样化验;六、脱硫运行人员管理规定1、保证脱硫系统#1、2石灰石粉仓料位维持6米以上,发现料位低于6米,及时通知粉磨站供粉;2、粉磨站向脱硫供粉前后,核对粉磨站皮带秤累计重量并做记录;3、根据石灰石粉仓料位变化计算来粉量与粉磨站皮带秤流量进行比对,发现误差超出3%,通知设备部热控专业校验皮带秤。七、考核规定:1、石灰石车辆卸车前未通知环保信息部,自行卸车,该车货款不予结算并考核500元。3.石灰石车辆进入厂区后未按规定路线行走,考核司机50元,车速超过10Km/小时考核司机50元。3、送粉前未通知发电部化验室取样,考核实业公司5000元;4.在送粉过程中,发生送粉管线漏粉,考核实业公司500元,造成二次污染,考核实业公司10000元;5、由于粉磨站设备及送粉管线缺陷造成脱硫石灰石粉仓料位低于6米,考核实业公司1000元;5、由于粉磨站设备及送粉管线缺陷造成脱硫系统开启旁路,按开启旁路时间计算环保排污费由实业公司承担,并考核10000元,对神头二电厂造成不良影响,解除合同,并不予结算货款。6.石灰石车辆司机及相关人员在无关生产区域活动、吸烟、乱扔杂物,考核10...
