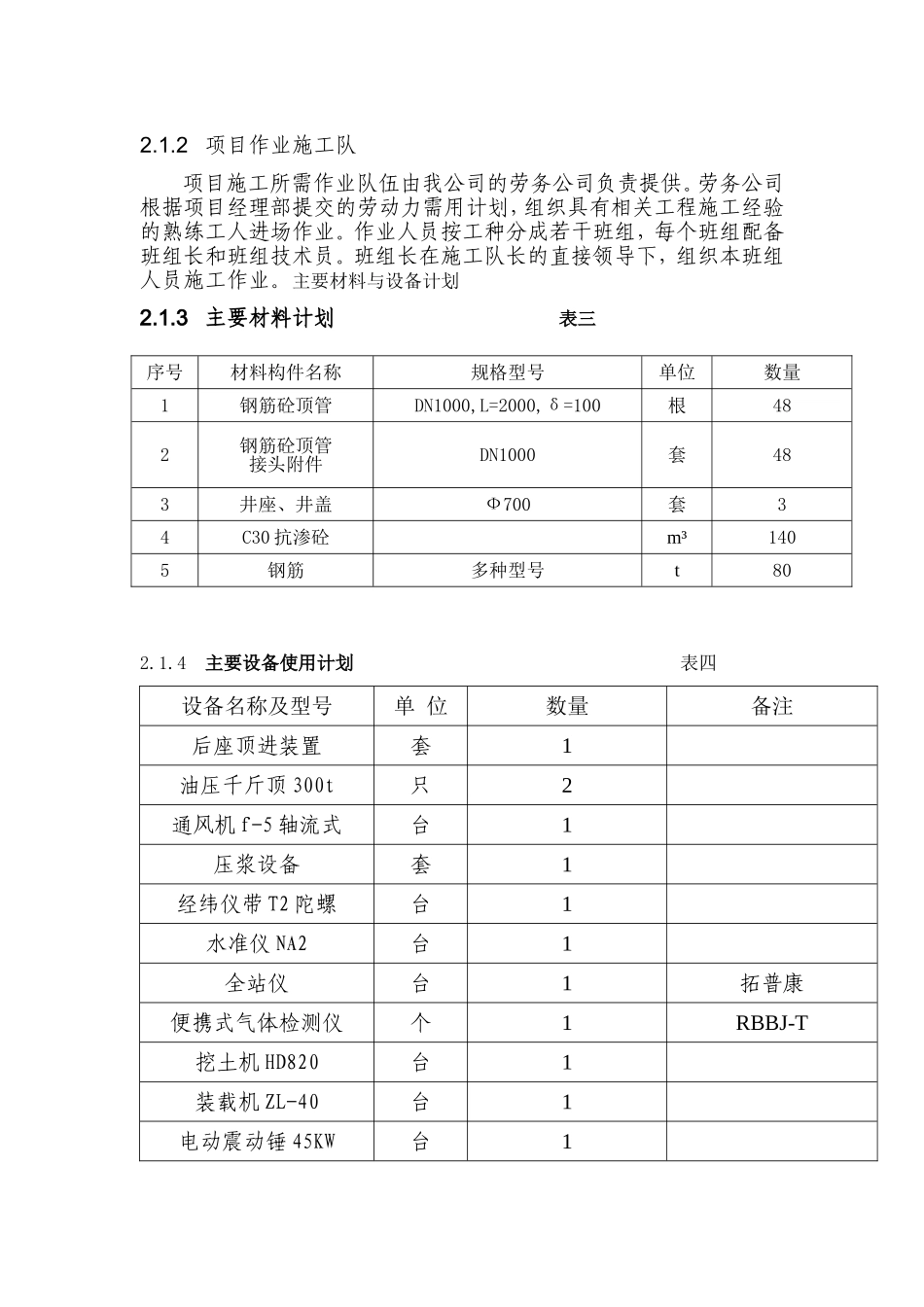

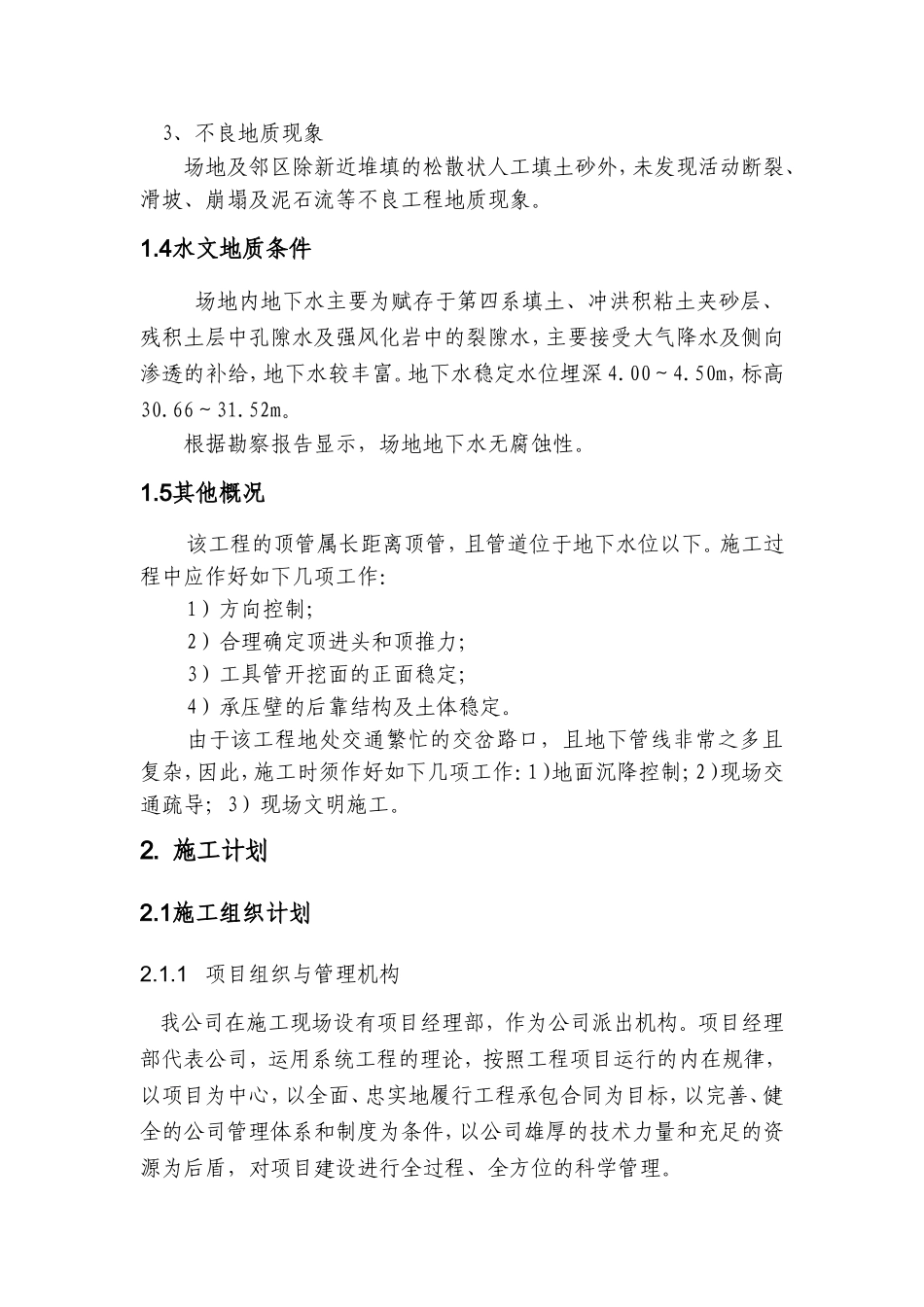

1.工程概况1.1工程概述施工段现状地下管线特别繁多,纵横交错,有电信、移动、联通、网通、电力、给水、有线电视等一些未知过路管线,污水、雨水管根本无法开挖施工;且该路段有一购物广场与一个六路交岔路口,交通繁忙,行人、车流量非常大。基于以上原因,经各方单位多次开会研究讨论,同意K0+120交叉路口段污水管变更为顶管施工,管材由DN500PVC缠绕管变更为DN1000Ⅱ钢筋混凝土顶管。实施顶管施工的具体桩号部位为:桩号K0+110至K0+151即W-3~W-4段、W-3~W-3-2段,全长92m。(具体位置详见平面图)1.2地形地貌该工程的位于人、车流量较大的交岔路口,且地下管线非常复杂、繁多,因此,施工时须对地下管线采取保护措施、对地面沉降量严格控制。该工程沿线的地面标高介于35.00m~36.00m,顶管管内底标高为30.23m~30.88m,管道埋置深度约4.50~5.50m。1.3工程地质条件1、场地环境类别场地位于气候湿润区~半湿润区,干湿交替,无冰冻,主要土层为弱透水层,场地环境类别为Ⅱ类,属于亚热带海洋性季风气候,年平均气温22℃,年平均降雨量1933mm,为含水量W≥20%的强透水层与含水量W≥30%的弱透水层共存的湿润区。2、区域构造位置场地位于“白芒岩体”以东、“北东向龙岗向斜”南翼,“北东向深圳断裂带中的深圳断裂束”北缘,基底岩石为石炭纪下统泥质粉砂岩夹粉砂质泥岩,地表广为第四系沉积物覆盖。3、不良地质现象场地及邻区除新近堆填的松散状人工填土砂外,未发现活动断裂、滑坡、崩塌及泥石流等不良工程地质现象。1.4水文地质条件场地内地下水主要为赋存于第四系填土、冲洪积粘土夹砂层、残积土层中孔隙水及强风化岩中的裂隙水,主要接受大气降水及侧向渗透的补给,地下水较丰富。地下水稳定水位埋深4.00~4.50m,标高30.66~31.52m。根据勘察报告显示,场地地下水无腐蚀性。1.5其他概况该工程的顶管属长距离顶管,且管道位于地下水位以下。施工过程中应作好如下几项工作:1)方向控制;2)合理确定顶进头和顶推力;3)工具管开挖面的正面稳定;4)承压壁的后靠结构及土体稳定。由于该工程地处交通繁忙的交岔路口,且地下管线非常之多且复杂,因此,施工时须作好如下几项工作:1)地面沉降控制;2)现场交通疏导;3)现场文明施工。2.施工计划2.1施工组织计划2.1.1项目组织与管理机构我公司在施工现场设有项目经理部,作为公司派出机构。项目经理部代表公司,运用系统工程的理论,按照工程项目运行的内在规律,以项目为中心,以全面、忠实地履行工程承包合同为目标,以完善、健全的公司管理体系和制度为条件,以公司雄厚的技术力量和充足的资源为后盾,对项目建设进行全过程、全方位的科学管理。2.1.2项目作业施工队项目施工所需作业队伍由我公司的劳务公司负责提供。劳务公司根据项目经理部提交的劳动力需用计划,组织具有相关工程施工经验的熟练工人进场作业。作业人员按工种分成若干班组,每个班组配备班组长和班组技术员。班组长在施工队长的直接领导下,组织本班组人员施工作业。主要材料与设备计划2.1.3主要材料计划表三序号材料构件名称规格型号单位数量1钢筋砼顶管DN1000,L=2000,δ=100根482钢筋砼顶管接头附件DN1000套483井座、井盖Ф700套34C30抗渗砼m³1405钢筋多种型号t802.1.4主要设备使用计划表四设备名称及型号单位数量备注后座顶进装置套1油压千斤顶300t只2通风机f-5轴流式台1压浆设备套1经纬仪带T2陀螺台1水准仪NA2台1全站仪台1拓普康便携式气体检测仪个1RBBJ-T挖土机HD820台1装载机ZL-40台1电动震动锤45KW台1卷扬机5t台3水泵台6自卸汽车8t辆42.2施工进度计划及保证措施2.2.1工期目标施工计划工期为45天,计划拟开工日期:2012年4月22日;计划竣工日期:2012年6月6日。2.2.2工期保证措施1)按照项目施工的规律,对项目各要素及所需资源进行优化,配备优秀的项目管理班子,确保项目管理系统的全面优化。2)认真作好施工准备工作,保证施工所需各项资源的供应。3)充分利用作业面,合理组织,提前插入后续工序。4)合理安排顶进线路和方向,采用相对顶进的方法,将检查井兼作接受井减少了工作井的数量和顶进设备拆、运、装的工作量。5)采用大刀盘土压平衡工具...
