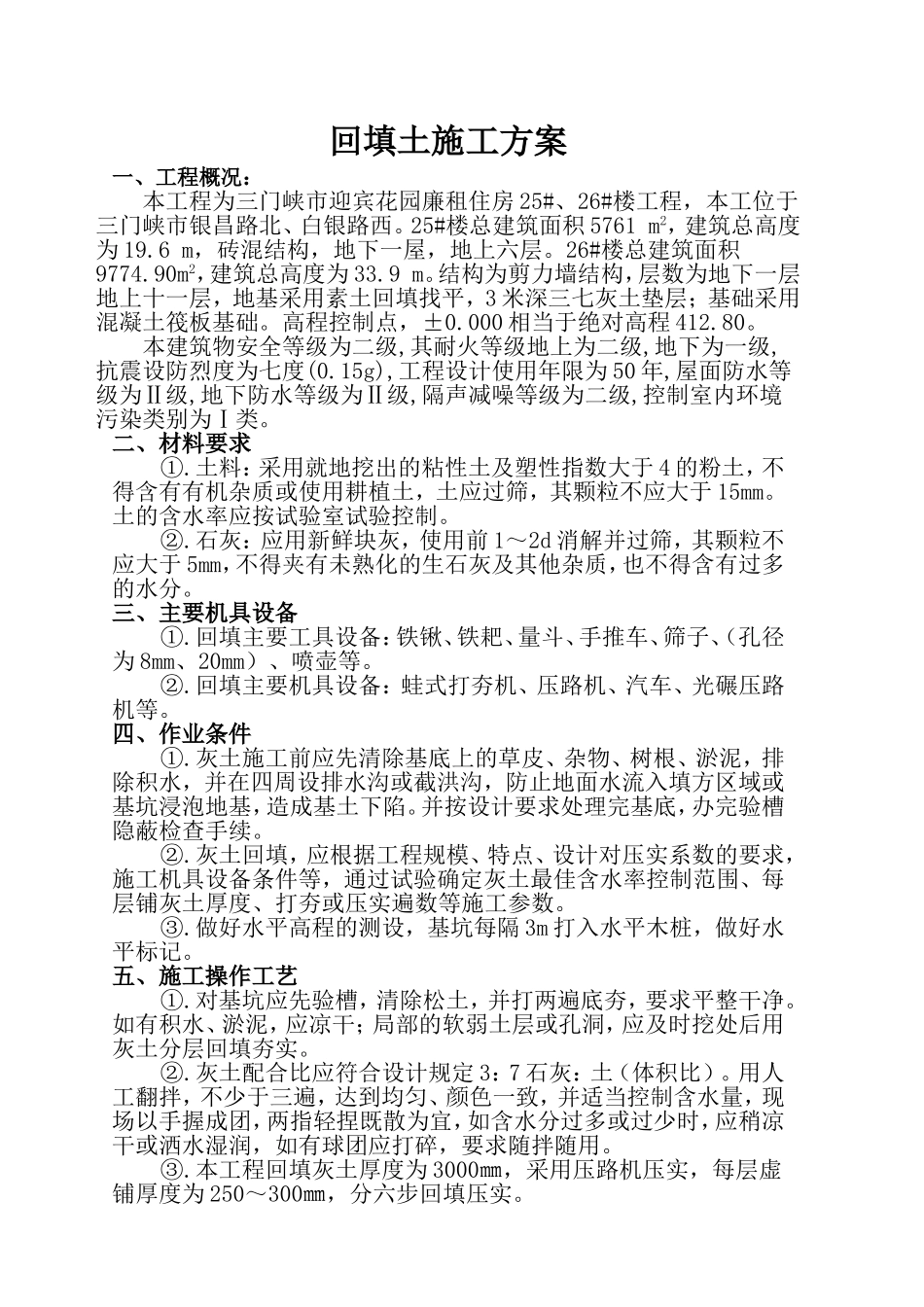

回填土施工方案一、工程概况:本工程为三门峡市迎宾花园廉租住房25#、26#楼工程,本工位于三门峡市银昌路北、白银路西
25#楼总建筑面积5761m2,建筑总高度为19
6m,砖混结构,地下一屋,地上六层
26#楼总建筑面积9774
90m2,建筑总高度为33
结构为剪力墙结构,层数为地下一层地上十一层,地基采用素土回填找平,3米深三七灰土垫层;基础采用混凝土筏板基础
高程控制点,±0
000相当于绝对高程412
本建筑物安全等级为二级,其耐火等级地上为二级,地下为一级,抗震设防烈度为七度(0
15g),工程设计使用年限为50年,屋面防水等级为Ⅱ级,地下防水等级为Ⅱ级,隔声减噪等级为二级,控制室内环境污染类别为Ⅰ类
二、材料要求①
土料:采用就地挖出的粘性土及塑性指数大于4的粉土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应大于15mm
土的含水率应按试验室试验控制
石灰:应用新鲜块灰,使用前1~2d消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分
三、主要机具设备①
回填主要工具设备:铁锹、铁耙、量斗、手推车、筛子、(孔径为8mm、20mm)、喷壶等
回填主要机具设备:蛙式打夯机、压路机、汽车、光碾压路机等
四、作业条件①
灰土施工前应先清除基底上的草皮、杂物、树根、淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区域或基坑浸泡地基,造成基土下陷
并按设计要求处理完基底,办完验槽隐蔽检查手续
灰土回填,应根据工程规模、特点、设计对压实系数的要求,施工机具设备条件等,通过试验确定灰土最佳含水率控制范围、每层铺灰土厚度、打夯或压实遍数等施工参数
做好水平高程的测设,基坑每隔3m打入水平木桩,做好水平标记
五、施工操作工艺①

对基坑应先验槽,清除松土,并打两遍底夯,要求平整干净
如有积水、淤泥,
