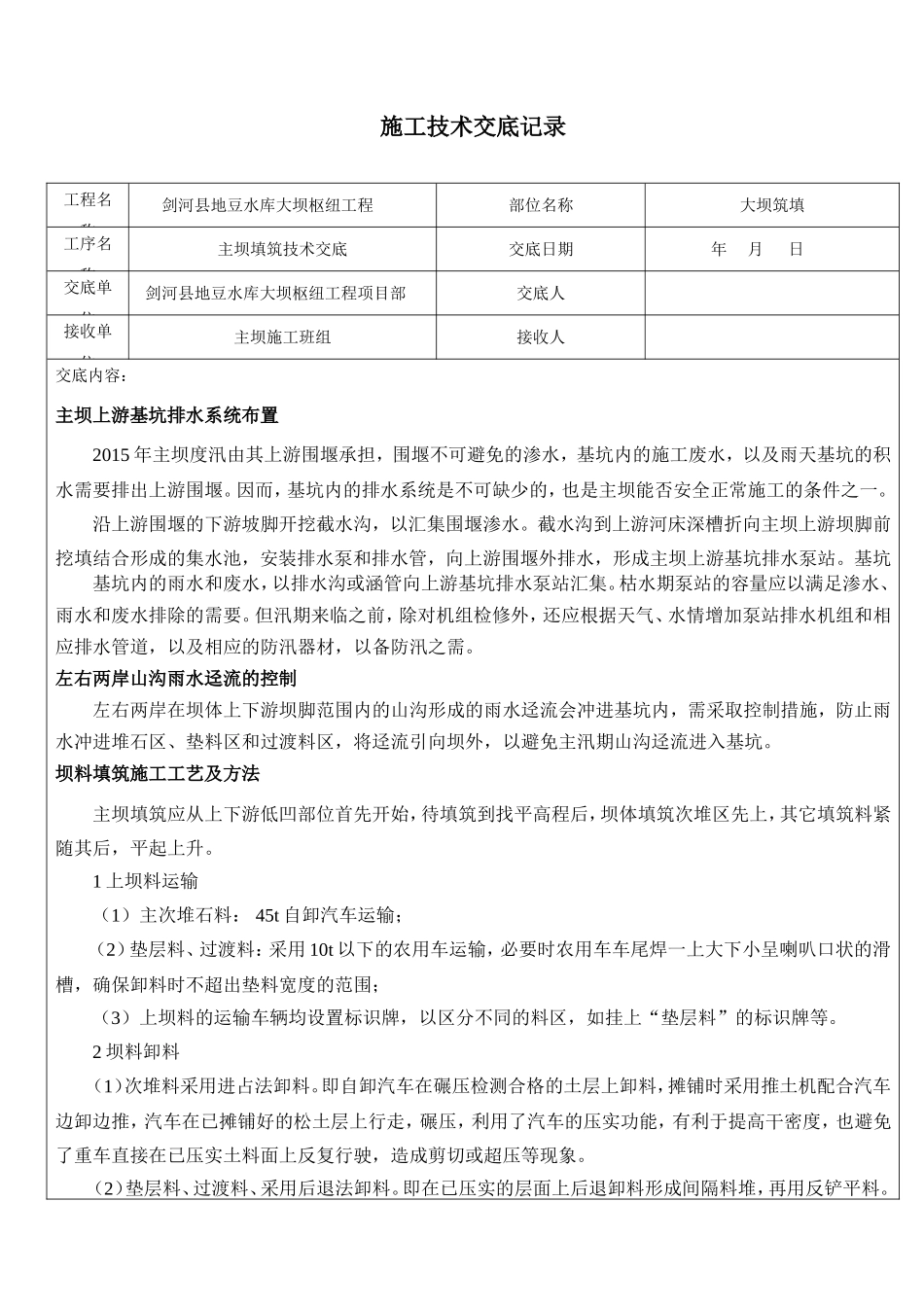

施工技术交底记录工程名称剑河县地豆水库大坝枢纽工程部位名称大坝筑填工序名称主坝填筑技术交底交底日期年月日交底单位剑河县地豆水库大坝枢纽工程项目部交底人接收单位主坝施工班组接收人交底内容:主坝上游基坑排水系统布置2015年主坝度汛由其上游围堰承担,围堰不可避免的渗水,基坑内的施工废水,以及雨天基坑的积水需要排出上游围堰
因而,基坑内的排水系统是不可缺少的,也是主坝能否安全正常施工的条件之一
沿上游围堰的下游坡脚开挖截水沟,以汇集围堰渗水
截水沟到上游河床深槽折向主坝上游坝脚前挖填结合形成的集水池,安装排水泵和排水管,向上游围堰外排水,形成主坝上游基坑排水泵站
基坑基坑内的雨水和废水,以排水沟或涵管向上游基坑排水泵站汇集
枯水期泵站的容量应以满足渗水、雨水和废水排除的需要
但汛期来临之前,除对机组检修外,还应根据天气、水情增加泵站排水机组和相应排水管道,以及相应的防汛器材,以备防汛之需
左右两岸山沟雨水迳流的控制左右两岸在坝体上下游坝脚范围内的山沟形成的雨水迳流会冲进基坑内,需采取控制措施,防止雨水冲进堆石区、垫料区和过渡料区,将迳流引向坝外,以避免主汛期山沟迳流进入基坑
坝料填筑施工工艺及方法主坝填筑应从上下游低凹部位首先开始,待填筑到找平高程后,坝体填筑次堆区先上,其它填筑料紧随其后,平起上升
1上坝料运输(1)主次堆石料:45t自卸汽车运输;(2)垫层料、过渡料:采用10t以下的农用车运输,必要时农用车车尾焊一上大下小呈喇叭口状的滑槽,确保卸料时不超出垫料宽度的范围;(3)上坝料的运输车辆均设置标识牌,以区分不同的料区,如挂上“垫层料”的标识牌等
2坝料卸料(1)次堆料采用进占法卸料
即自卸汽车在碾压检测合格的土层上卸料,摊铺时采用推土机配合汽车边卸边推,汽车在已摊铺好的松土层上行走,碾压,利用了汽车的压实功能,有利于提高干密度,也避免了重车直接在已压实土料面上反复行驶,
