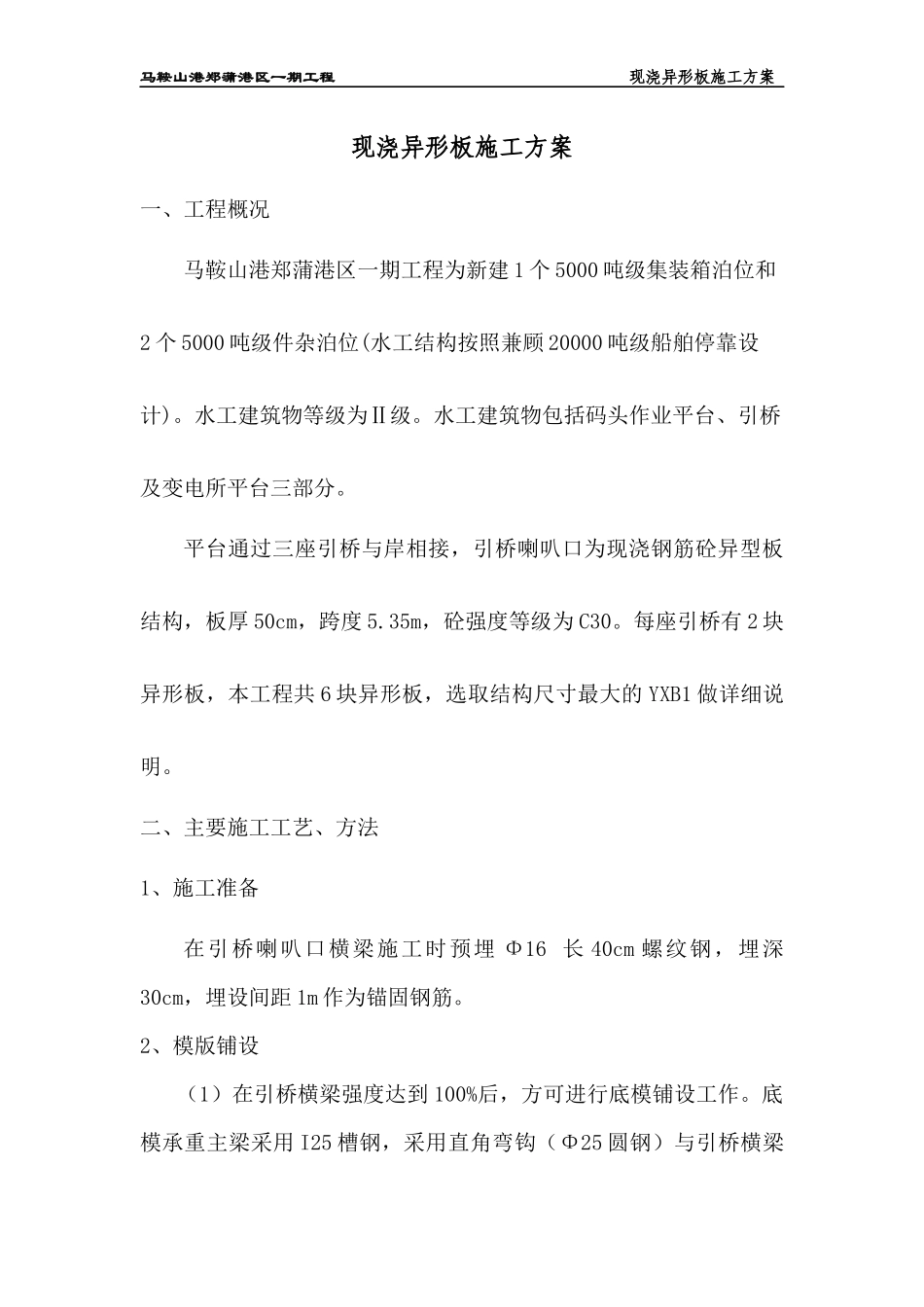

马鞍山港郑蒲港区一期工程现浇异形板施工方案现浇异形板施工方案一、工程概况马鞍山港郑蒲港区一期工程为新建1个5000吨级集装箱泊位和2个5000吨级件杂泊位(水工结构按照兼顾20000吨级船舶停靠设计)
水工建筑物等级为Ⅱ级
水工建筑物包括码头作业平台、引桥及变电所平台三部分
平台通过三座引桥与岸相接,引桥喇叭口为现浇钢筋砼异型板结构,板厚50cm,跨度5
35m,砼强度等级为C30
每座引桥有2块异形板,本工程共6块异形板,选取结构尺寸最大的YXB1做详细说明
二、主要施工工艺、方法1、施工准备在引桥喇叭口横梁施工时预埋Φ16长40cm螺纹钢,埋深30cm,埋设间距1m作为锚固钢筋
2、模版铺设(1)在引桥横梁强度达到100%后,方可进行底模铺设工作

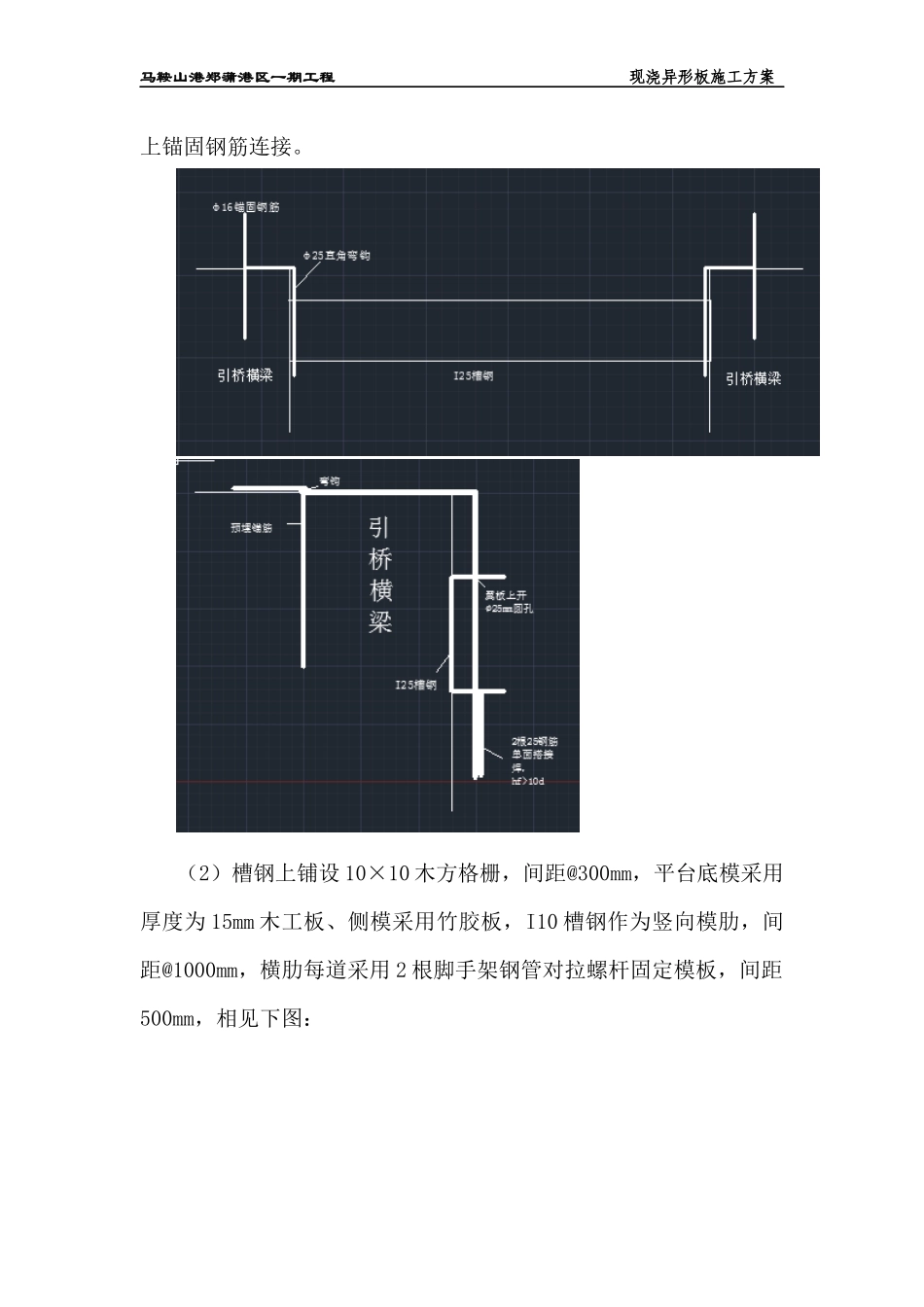

底模承重主梁采用I25槽钢,采用直角弯钩(Φ25圆钢)与引桥横梁马鞍山港郑蒲港区一期工程现浇异形板施工方案上锚固钢筋连接
(2)槽钢上铺设10×10木方格栅,间距@300mm,平台底模采用厚度为15mm木工板、侧模采用竹胶板,I10槽钢作为竖向模肋,间距@1000mm,横肋每道采用2根脚手架钢管对拉螺杆固定模板,间距500mm,相见下图:马鞍山港郑蒲港区一期工程现浇异形板施工方案(3)模板接缝为平缝,采用双面胶止浆
(4)模板底口采用双面胶止浆
(5)侧模模板安装前,必须在模板上涂刷脱模剂
(6)为保证所浇筑砼的外观质量,在侧模板安装之前,在侧模板上的20cm处钉上装饰木工条,厚度5mm,宽度2
5cm,以保证砼分层浇筑时的接缝平齐
(7)模板必须有足够的强度和刚度,且支撑必须牢固
(8)钢筋、模板施工经监理检查,符合要求后才能进行平台混凝土的施工
3、钢筋施工(1)钢筋验收在制作钢筋前,对进场的钢筋必须验收

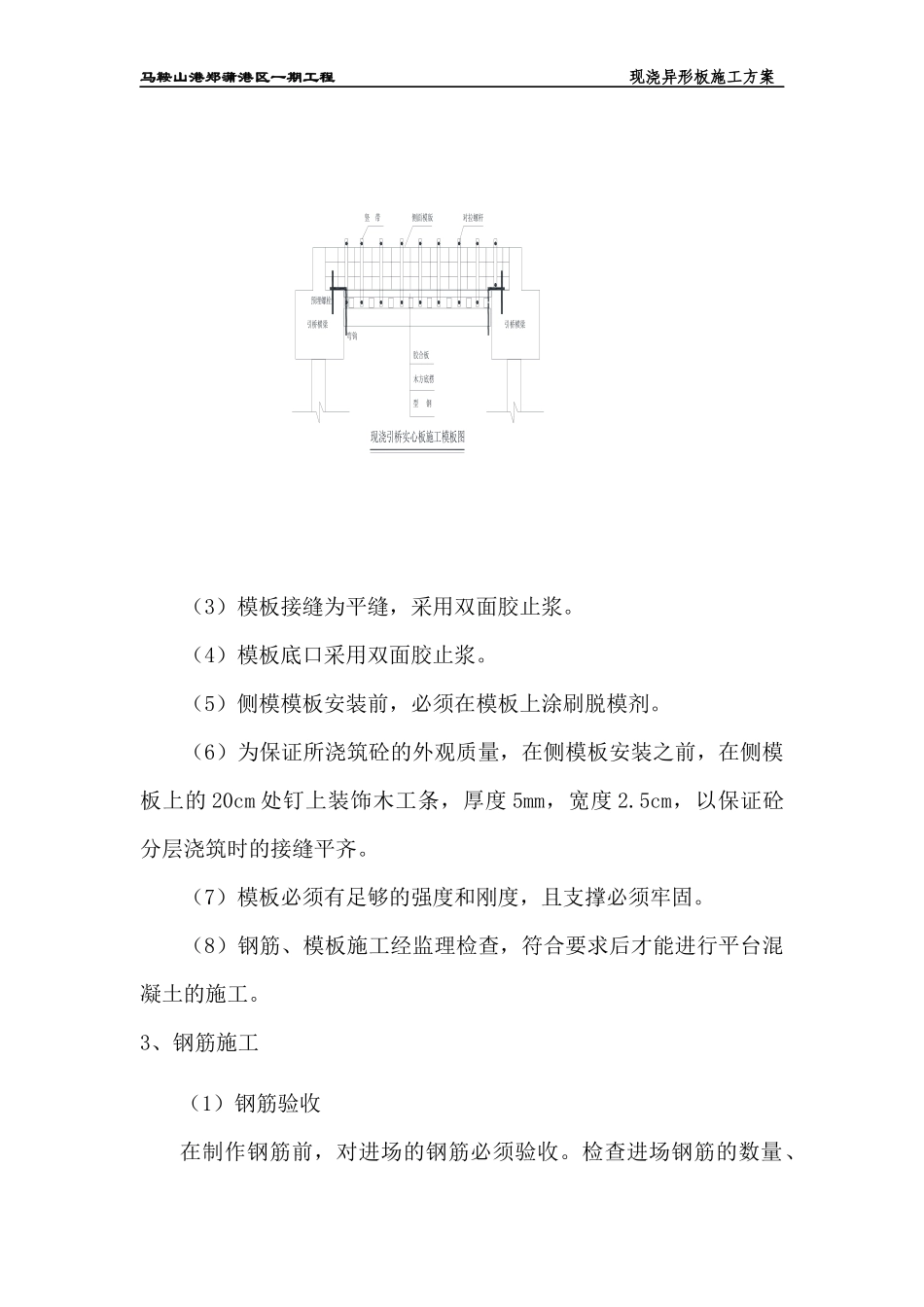

检查进场钢筋的数量、现浇引桥实心板施工模板图引桥横梁胶合板型钢木方底楞竖带侧面模版引桥横梁对拉螺杆预埋螺栓弯钩马鞍山港
