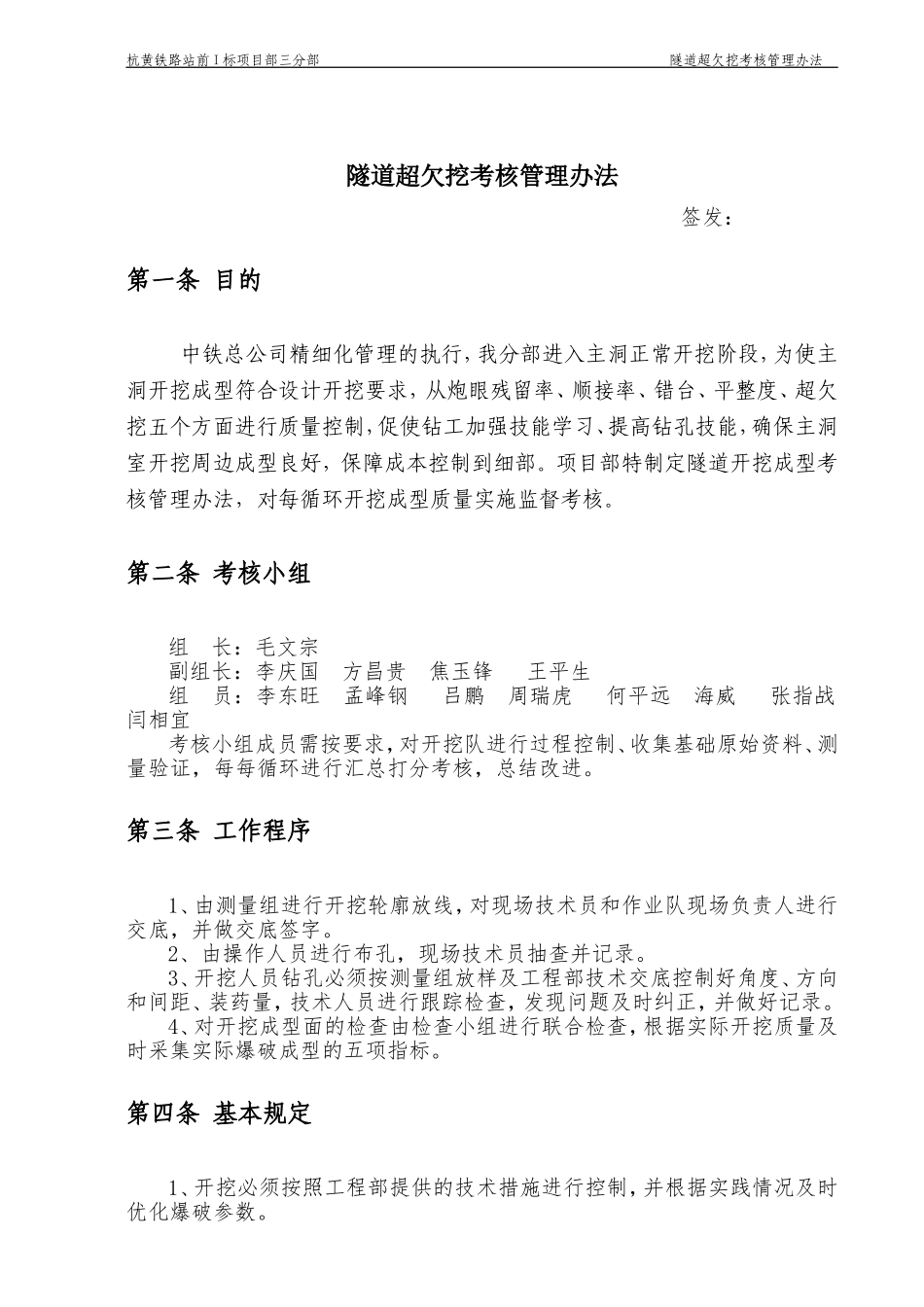

杭黄铁路站前I标项目部三分部隧道超欠挖考核管理办法隧道超欠挖考核管理办法签发:第一条目的中铁总公司精细化管理的执行,我分部进入主洞正常开挖阶段,为使主洞开挖成型符合设计开挖要求,从炮眼残留率、顺接率、错台、平整度、超欠挖五个方面进行质量控制,促使钻工加强技能学习、提高钻孔技能,确保主洞室开挖周边成型良好,保障成本控制到细部
项目部特制定隧道开挖成型考核管理办法,对每循环开挖成型质量实施监督考核
第二条考核小组组长:毛文宗副组长:李庆国方昌贵焦玉锋王平生组员:李东旺孟峰钢吕鹏周瑞虎何平远海威张指战闫相宜考核小组成员需按要求,对开挖队进行过程控制、收集基础原始资料、测量验证,每每循环进行汇总打分考核,总结改进

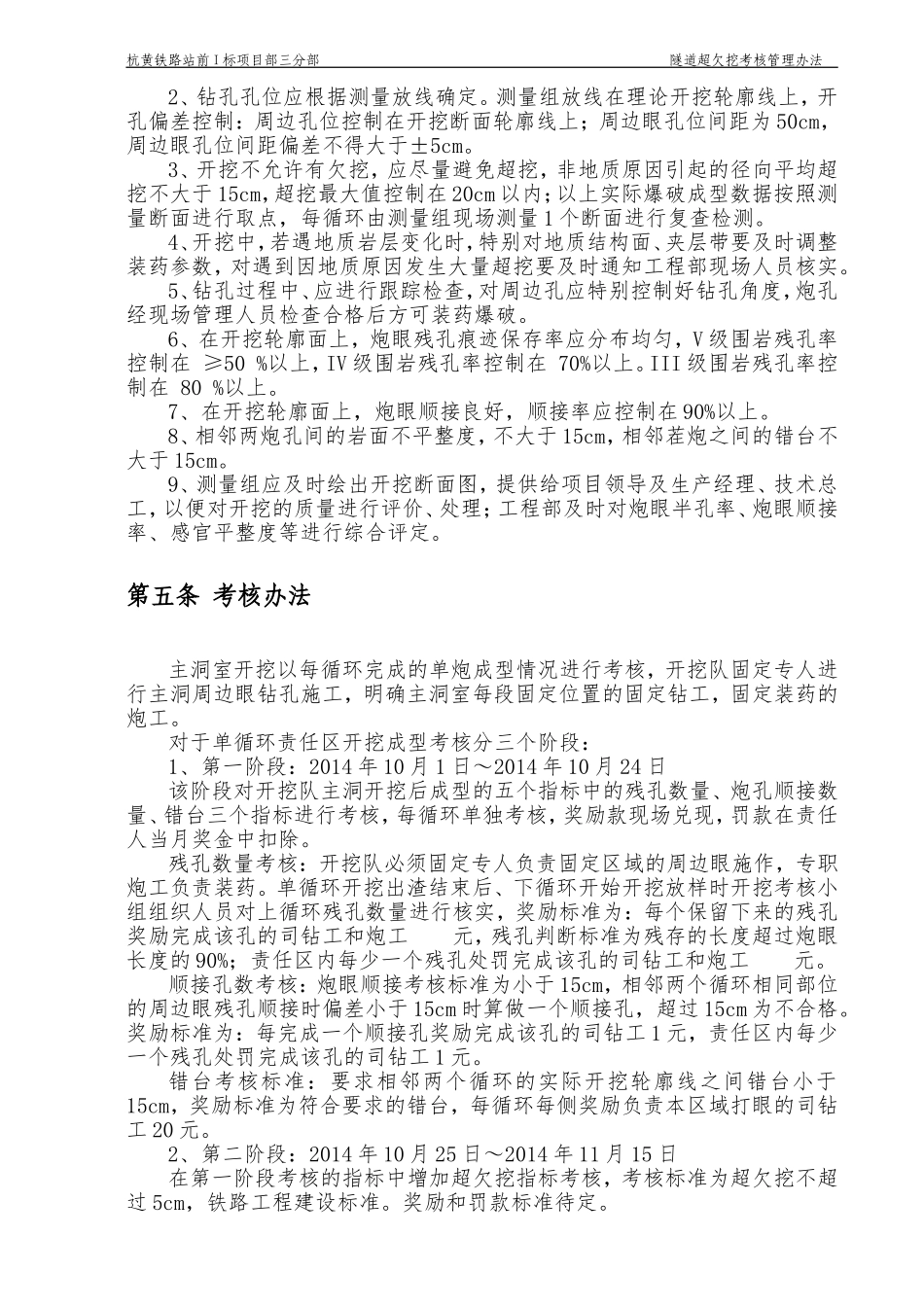

第三条工作程序1、由测量组进行开挖轮廓放线,对现场技术员和作业队现场负责人进行交底,并做交底签字
2、由操作人员进行布孔,现场技术员抽查并记录
3、开挖人员钻孔必须按测量组放样及工程部技术交底控制好角度、方向和间距、装药量,技术人员进行跟踪检查,发现问题及时纠正,并做好记录
4、对开挖成型面的检查由检查小组进行联合检查,根据实际开挖质量及时采集实际爆破成型的五项指标
第四条基本规定1、开挖必须按照工程部提供的技术措施进行控制,并根据实践情况及时优化爆破参数
杭黄铁路站前I标项目部三分部隧道超欠挖考核管理办法2、钻孔孔位应根据测量放线确定
测量组放线在理论开挖轮廓线上,开孔偏差控制:周边孔位控制在开挖断面轮廓线上;周边眼孔位间距为50cm,周边眼孔位间距偏差不得大于±5cm
3、开挖不允许有欠挖,应尽量避免超挖,非地质原因引起的径向平均超挖不大于15cm,超挖最大值控制在20cm以内;以上实际爆破成型数据按照测量断面进行取点,每循环由测量组现场测量1个断面进行复查检测
4、开挖中,若遇地质岩层变化时,特别对地质结构面、夹层带要及时调整装药参数,对遇到因地质原因发生大量超挖要
