港汇广场2#、3#楼钢平台施工方案安徽脚手架有限公司二零一一年三月三十日钢平台方案会签栏工程名称港汇广场A区住宅2#、3#楼建设单位安徽优德置业发展有限公司施工单位安徽广厦建设集团监理单位参与编制人:杨莉2011年3月30日合肥光太建筑安装有限公司钢平台专项施工方案钢平台审核意见:姓名:职务:年月日审批意见:姓名:职务:年月日施工单位审核意见:姓名:职务:年月日审批意见:姓名:职务:年月日监理单位审核意见:姓名:职务:年月日审批意见:姓名:职务:年月日钢平台搭设方案1、编制依据根据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001及《建筑施工高处作业安全技术规范》设计编制
2、钢平台制作规格:A、钢平台制作:料台必须以型钢作主、次梁,上铺厚度50mm,宽2m的木板,以螺栓与型钢相固定,次梁采用[14a号槽钢U口水平,主梁采用[16a号槽钢U口水平,次梁间距0
50m,槽钢长度为6m,外伸4
2m,内置1
8m,锚固1
6米(去除第三道U型环距离槽钢末端20cm长度),同时应在4m槽钢靠墙下端设抵脚杆
钢平台尺寸为3m长×1
平台两边各设置前后两道独立斜拉钢丝绳,两道中的一道均应作单道受力计算;钢丝绳分别拉接在4个拉节点上,与平台形成的夹角不小于450;选用的钢丝绳根据平台载荷量进行设计计算,且每组钢丝绳设置的绳卡不少于3个
平台上设置四只吊2合肥光太建筑安装有限公司钢平台专项施工方案耳,应采用R235钢制作,严禁使用螺纹钢,耳边打磨防止割绳;钢平台每边外侧为两只吊耳,端头一只为主绳,内侧为辅绳,采用6×19+1、φ21
5钢丝绳,吊装平台时使用卡环
B、四边外框采用[16a#槽钢焊接,短方向肋为[14a#槽钢,侧卧与外框焊接,焊缝高度不小于6mm,钢框上满铺50厚木板,两侧面用48×3
0钢管做栏杆;长3m,间隔1

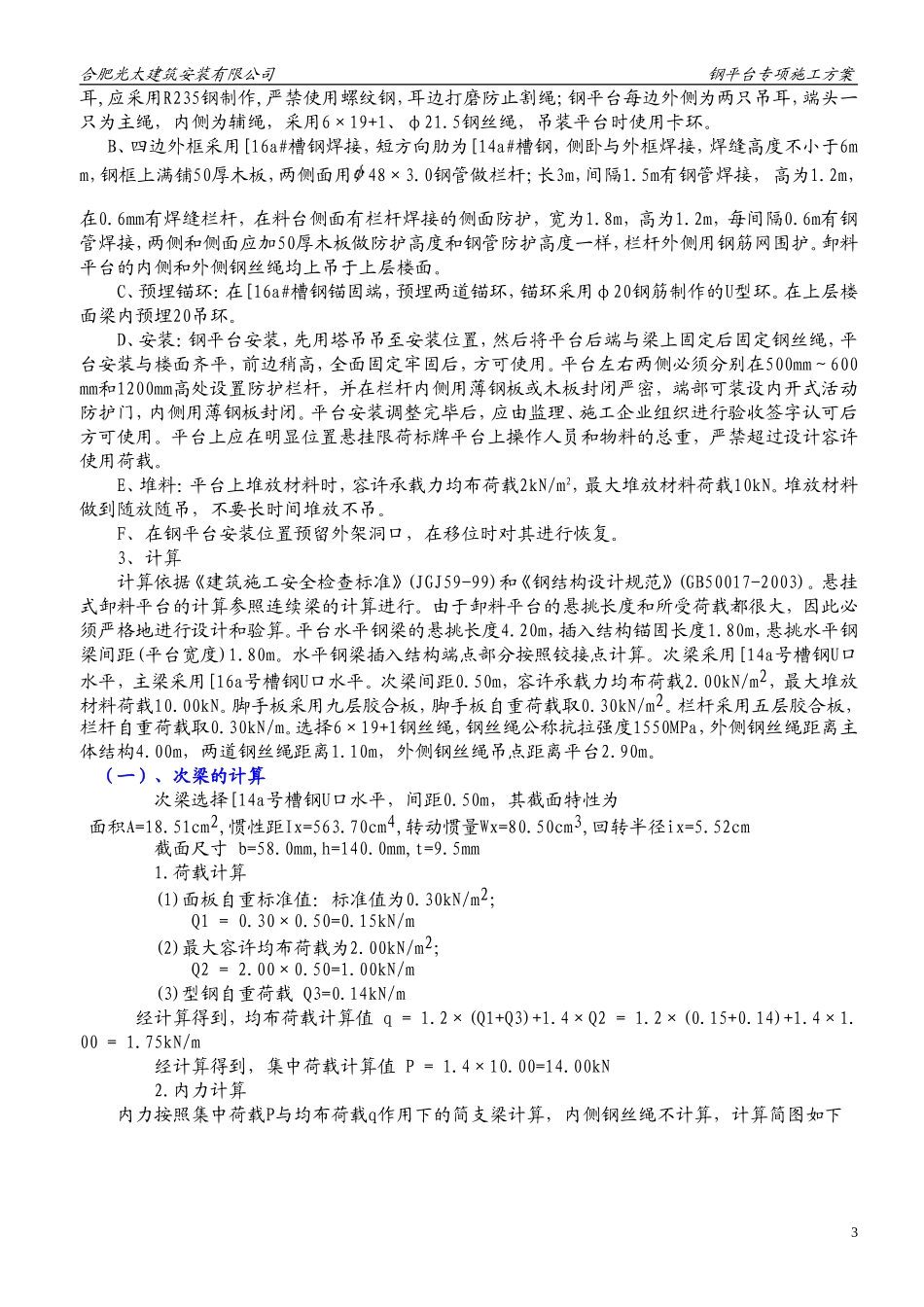

5m有钢管焊接,高为1
