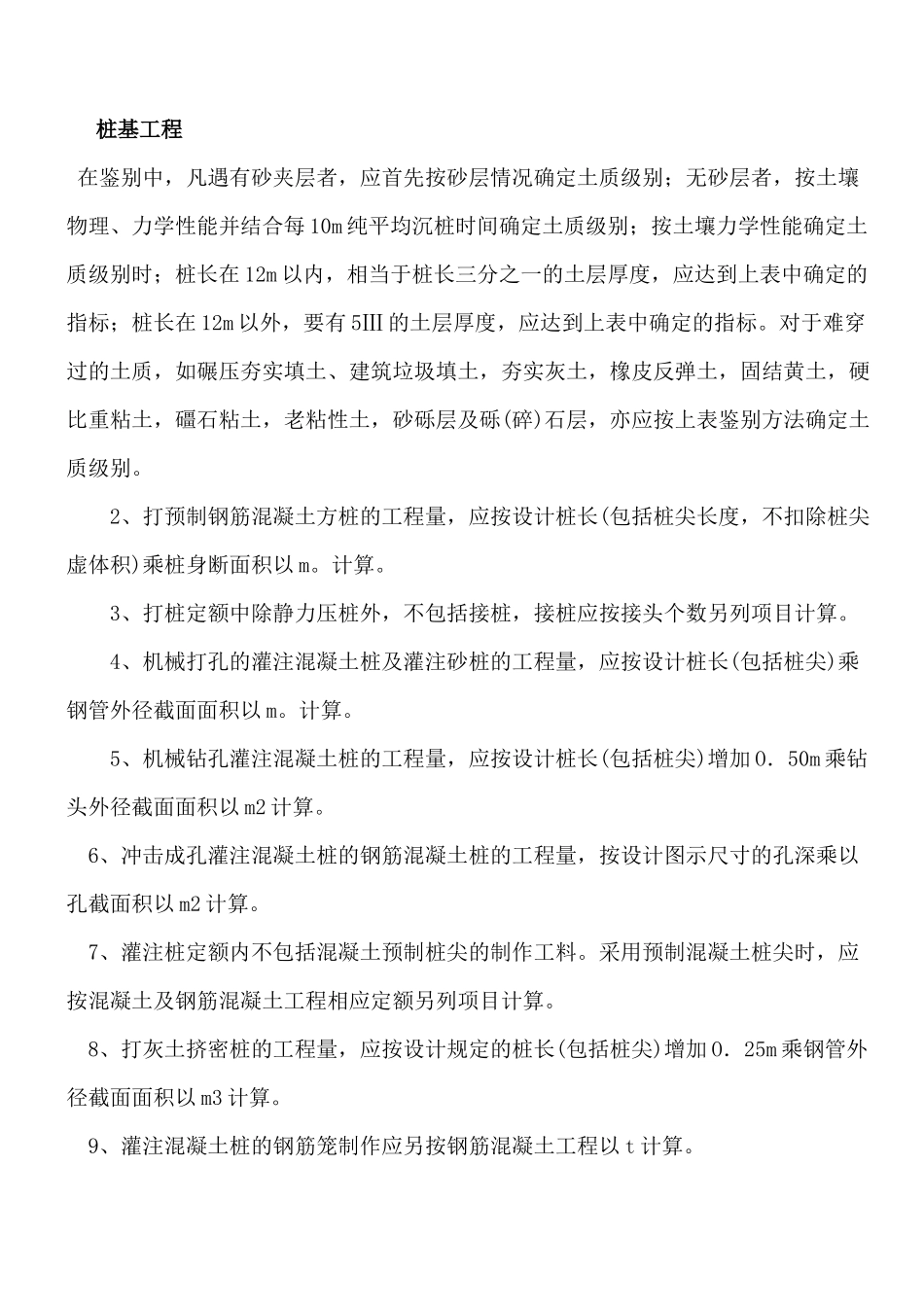

桩基工程在鉴别中,凡遇有砂夹层者,应首先按砂层情况确定土质级别;无砂层者,按土壤物理、力学性能并结合每10m纯平均沉桩时间确定土质级别;按土壤力学性能确定土质级别时;桩长在12m以内,相当于桩长三分之一的土层厚度,应达到上表中确定的指标;桩长在12m以外,要有5Ⅲ的土层厚度,应达到上表中确定的指标
对于难穿过的土质,如碾压夯实填土、建筑垃圾填土,夯实灰土,橡皮反弹土,固结黄土,硬比重粘土,礓石粘土,老粘性土,砂砾层及砾(碎)石层,亦应按上表鉴别方法确定土质级别
2、打预制钢筋混凝土方桩的工程量,应按设计桩长(包括桩尖长度,不扣除桩尖虚体积)乘桩身断面积以m
3、打桩定额中除静力压桩外,不包括接桩,接桩应按接头个数另列项目计算
4、机械打孔的灌注混凝土桩及灌注砂桩的工程量,应按设计桩长(包括桩尖)乘钢管外径截面面积以m
5、机械钻孔灌注混凝土桩的工程量,应按设计桩长(包括桩尖)增加O.50m乘钻头外径截面面积以m2计算
6、冲击成孔灌注混凝土桩的钢筋混凝土桩的工程量,按设计图示尺寸的孔深乘以孔截面积以m2计算
7、灌注桩定额内不包括混凝土预制桩尖的制作工料
采用预制混凝土桩尖时,应按混凝土及钢筋混凝土工程相应定额另列项目计算
8、打灰土挤密桩的工程量,应按设计规定的桩长(包括桩尖)增加O.25m乘钢管外径截面面积以m3计算
9、灌注混凝土桩的钢筋笼制作应另按钢筋混凝土工程以t计算
三、调整系数1、定额项目内均不包括机械行驶道路的铺设,场地的平整压实和施工后的隆起土方处理,发生时应另行计算
、接桩定额内的型钢与电焊条用量与设计规定用量不同时,应进行调整
3、走管式柴油打桩机和履带式柴油打桩机打预制钢筋混凝土桩定额是按不用辅助起重机械确定的,如需用辅助起重机械时,可另行计算
I4、打试验桩按相应定额项目的人工、机械用量乘系数2计算
5、打桩、打孔,桩间净距小于4倍桩径
