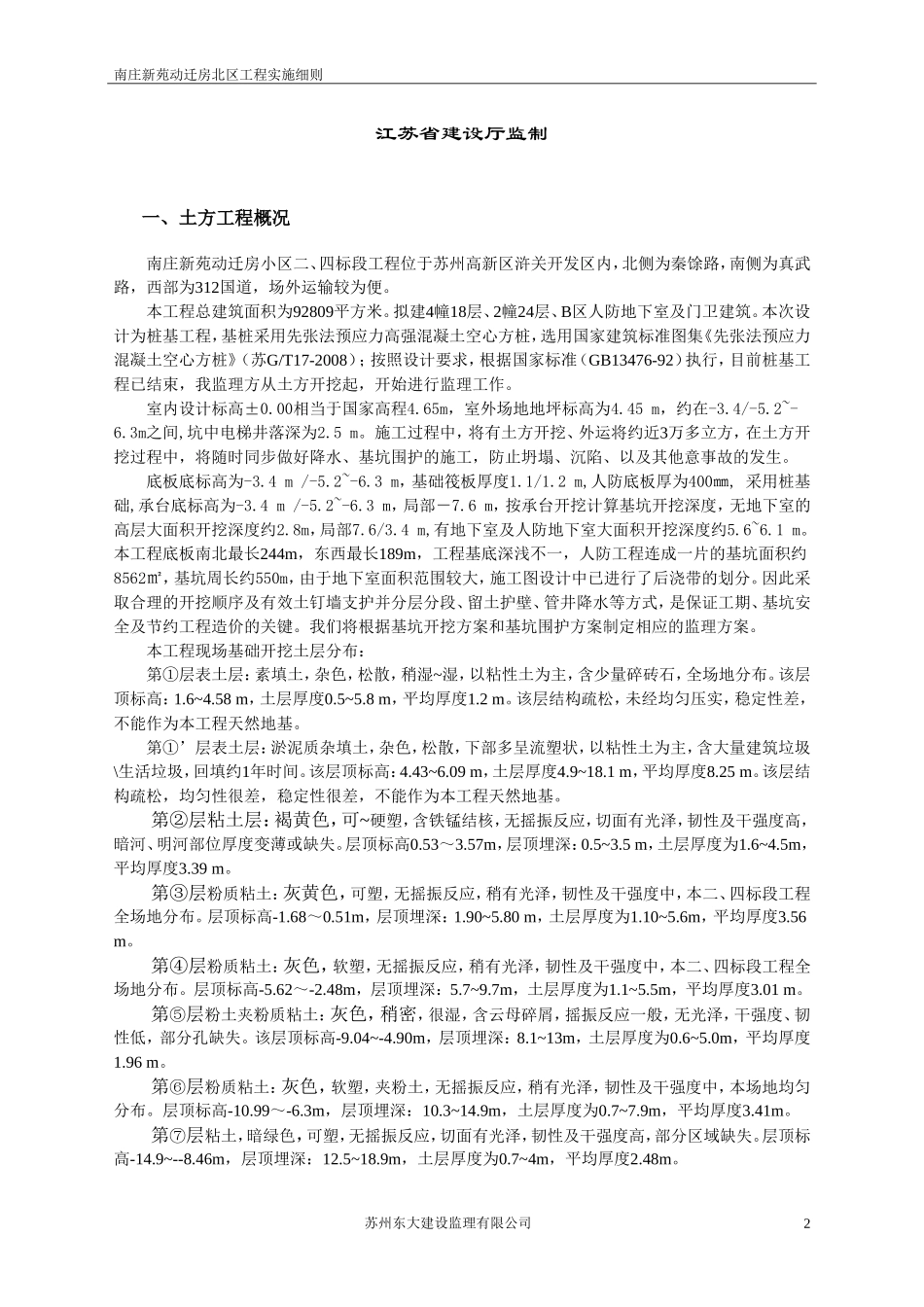

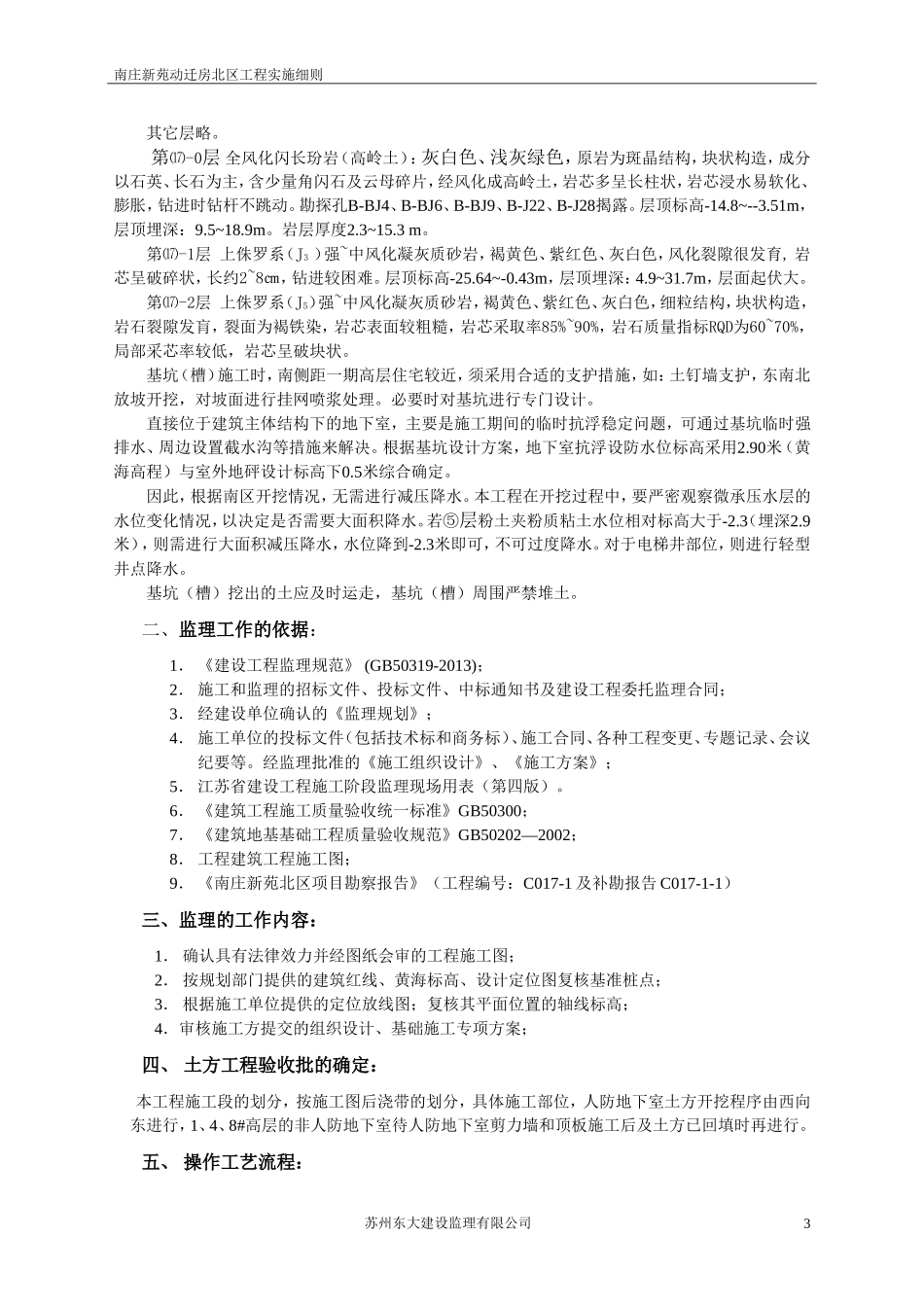

南庄新苑动迁房北区工程实施细则B13“南庄新苑动迁房北区”工程监理实施细则监理实施细则(土方工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:张炳元总监理工程师:朱维明日期:2013年11月20日苏州东大建设监理有限公司1南庄新苑动迁房北区工程实施细则江苏省建设厅监制一、土方工程概况南庄新苑动迁房小区二、四标段工程位于苏州高新区浒关开发区内,北侧为秦馀路,南侧为真武路,西部为312国道,场外运输较为便。本工程总建筑面积为92809平方米。拟建4幢18层、2幢24层、B区人防地下室及门卫建筑。本次设计为桩基工程,基桩采用先张法预应力高强混凝土空心方桩,选用国家建筑标准图集《先张法预应力混凝土空心方桩》(苏G/T17-2008);按照设计要求,根据国家标准(GB13476-92)执行,目前桩基工程已结束,我监理方从土方开挖起,开始进行监理工作。室内设计标高±0.00相当于国家高程4.65m,室外场地地坪标高为4.45m,约在-3.4/-5.2~-6.3m之间,坑中电梯井落深为2.5m。施工过程中,将有土方开挖、外运将约近3万多立方,在土方开挖过程中,将随时同步做好降水、基坑围护的施工,防止坍塌、沉陷、以及其他意事故的发生。底板底标高为-3.4m/-5.2~-6.3m,基础筏板厚度1.1/1.2m,人防底板厚为400㎜,采用桩基础,承台底标高为-3.4m/-5.2~-6.3m,局部-7.6m,按承台开挖计算基坑开挖深度,无地下室的高层大面积开挖深度约2.8m,局部7.6/3.4m,有地下室及人防地下室大面积开挖深度约5.6~6.1m。本工程底板南北最长244m,东西最长189m,工程基底深浅不一,人防工程连成一片的基坑面积约8562㎡,基坑周长约550m,由于地下室面积范围较大,施工图设计中已进行了后浇带的划分。因此采取合理的开挖顺序及有效土钉墙支护并分层分段、留土护壁、管井降水等方式,是保证工期、基坑安全及节约工程造价的关键。我们将根据基坑开挖方案和基坑围护方案制定相应的监理方案。本工程现场基础开挖土层分布:第①层表土层:素填土,杂色,松散,稍湿~湿,以粘性土为主,含少量碎砖石,全场地分布。该层顶标高:1.6~4.58m,土层厚度0.5~5.8m,平均厚度1.2m。该层结构疏松,未经均匀压实,稳定性差,不能作为本工程天然地基。第①’层表土层:淤泥质杂填土,杂色,松散,下部多呈流塑状,以粘性土为主,含大量建筑垃圾\生活垃圾,回填约1年时间。该层顶标高:4.43~6.09m,土层厚度4.9~18.1m,平均厚度8.25m。该层结构疏松,均匀性很差,稳定性很差,不能作为本工程天然地基。第②层粘土层:褐黄色,可~硬塑,含铁锰结核,无摇振反应,切面有光泽,韧性及干强度高,暗河、明河部位厚度变薄或缺失。层顶标高0.53~3.57m,层顶埋深:0.5~3.5m,土层厚度为1.6~4.5m,平均厚度3.39m。第③层粉质粘土:灰黄色,可塑,无摇振反应,稍有光泽,韧性及干强度中,本二、四标段工程全场地分布。层顶标高-1.68~0.51m,层顶埋深:1.90~5.80m,土层厚度为1.10~5.6m,平均厚度3.56m。第④层粉质粘土:灰色,软塑,无摇振反应,稍有光泽,韧性及干强度中,本二、四标段工程全场地分布。层顶标高-5.62~-2.48m,层顶埋深:5.7~9.7m,土层厚度为1.1~5.5m,平均厚度3.01m。第⑤层粉土夹粉质粘土:灰色,稍密,很湿,含云母碎屑,摇振反应一般,无光泽,干强度、韧性低,部分孔缺失。该层顶标高-9.04~-4.90m,层顶埋深:8.1~13m,土层厚度为0.6~5.0m,平均厚度1.96m。第⑥层粉质粘土:灰色,软塑,夹粉土,无摇振反应,稍有光泽,韧性及干强度中,本场地均匀分布。层顶标高-10.99~-6.3m,层顶埋深:10.3~14.9m,土层厚度为0.7~7.9m,平均厚度3.41m。第⑦层粘土,暗绿色,可塑,无摇振反应,切面有光泽,韧性及干强度高,部分区域缺失。层顶标高-14.9~--8.46m,层顶埋深:12.5~18.9m,土层厚度为0.7~4m,平均厚度2.48m。苏州东大建设监理有限公司2南庄新苑动迁房北区工程实施细则其它层略。第⒄-0层全风化闪长玢岩(高岭土):灰白色、浅灰绿色,原岩为斑晶结构,块状构造,成分以石英、长石为主,含少量角闪石及云母碎片,经风化成高岭土,岩芯多呈长柱...
