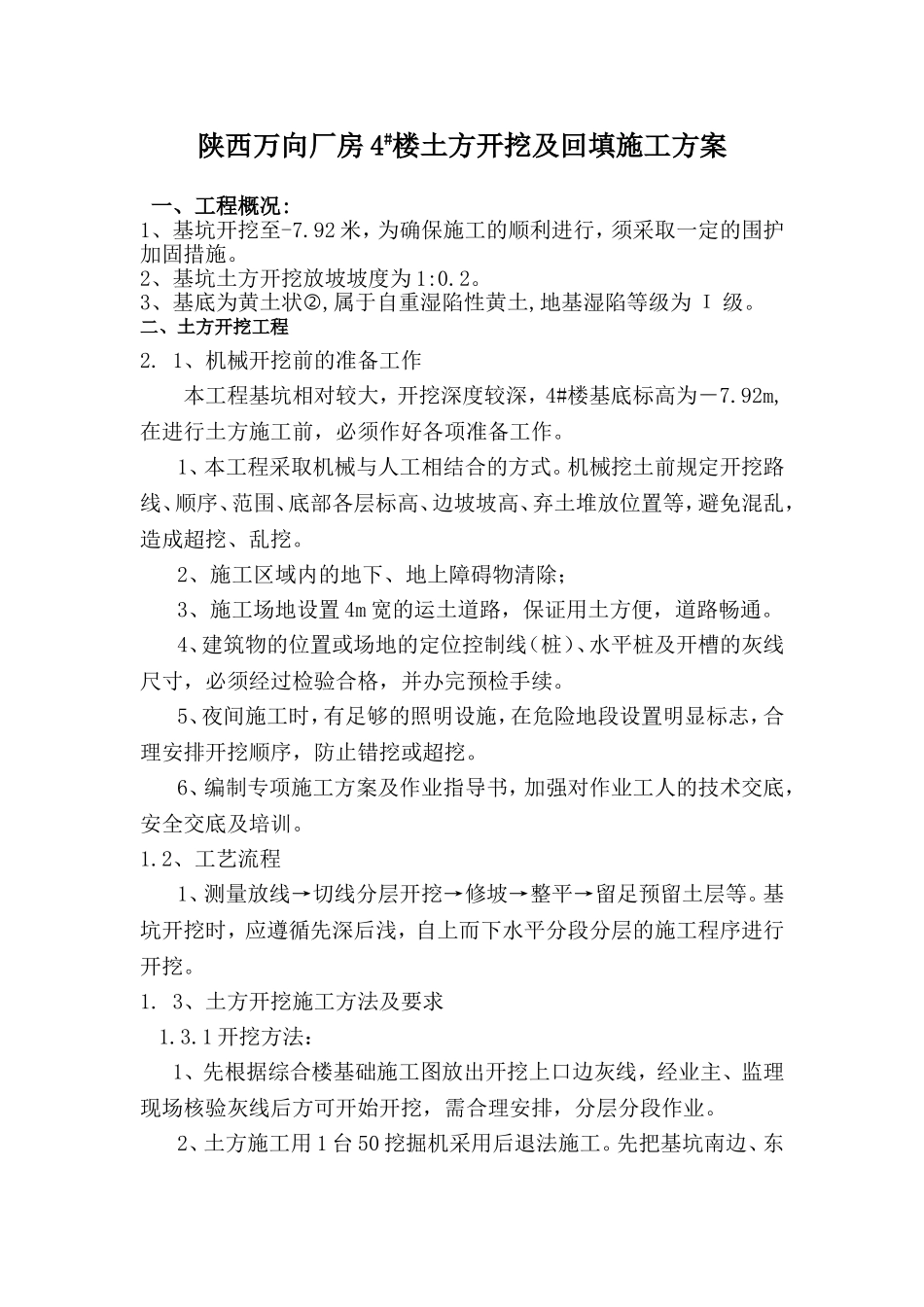

陕西万向厂房4#楼土方开挖及回填施工方案一、工程概况:1、基坑开挖至-7
92米,为确保施工的顺利进行,须采取一定的围护加固措施
2、基坑土方开挖放坡坡度为1:0
3、基底为黄土状,属于自重湿陷性黄土,地基湿陷等级为Ι级
二、土方开挖工程2
1、机械开挖前的准备工作本工程基坑相对较大,开挖深度较深,4#楼基底标高为-7
92m,在进行土方施工前,必须作好各项准备工作
1、本工程采取机械与人工相结合的方式
机械挖土前规定开挖路线、顺序、范围、底部各层标高、边坡坡高、弃土堆放位置等,避免混乱,造成超挖、乱挖
2、施工区域内的地下、地上障碍物清除;3、施工场地设置4m宽的运土道路,保证用土方便,道路畅通
4、建筑物的位置或场地的定位控制线(桩)、水平桩及开槽的灰线尺寸,必须经过检验合格,并办完预检手续
5、夜间施工时,有足够的照明设施,在危险地段设置明显标志,合理安排开挖顺序,防止错挖或超挖
6、编制专项施工方案及作业指导书,加强对作业工人的技术交底,安全交底及培训
2、工艺流程1、测量放线→切线分层开挖→修坡→整平→留足预留土层等
基坑开挖时,应遵循先深后浅,自上而下水平分段分层的施工程序进行开挖
3、土方开挖施工方法及要求1

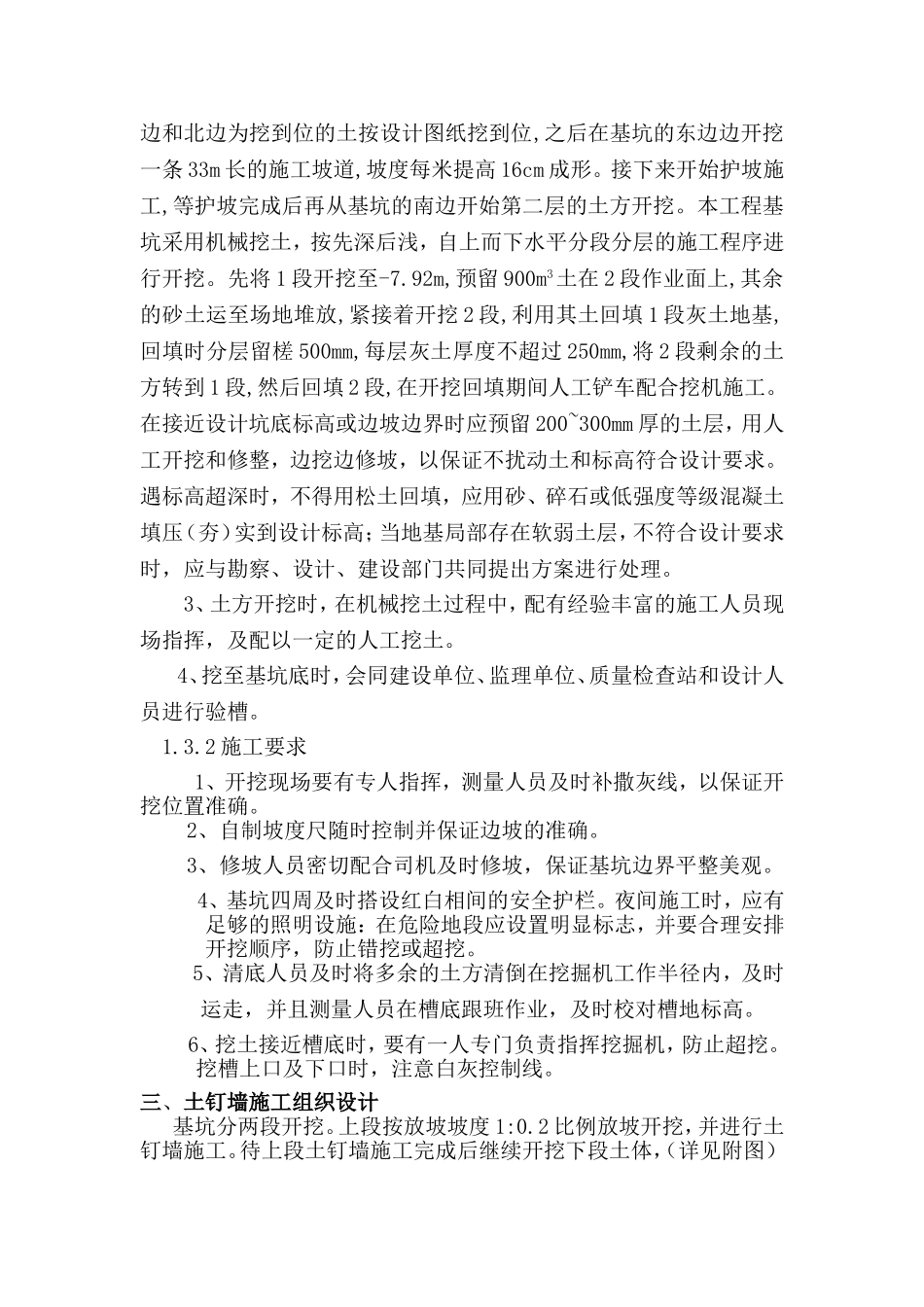

1开挖方法:1、先根据综合楼基础施工图放出开挖上口边灰线,经业主、监理现场核验灰线后方可开始开挖,需合理安排,分层分段作业
2、土方施工用1台50挖掘机采用后退法施工
先把基坑南边、东边和北边为挖到位的土按设计图纸挖到位,之后在基坑的东边边开挖一条33m长的施工坡道,坡度每米提高16cm成形
接下来开始护坡施工,等护坡完成后再从基坑的南边开始第二层的土方开挖
本工程基坑采用机械挖土,按先深后浅,自上而下水平分段分层的施工程序进行开挖
先将1段开挖至-7
92m,预留900m3土在2段作业面上,其余的砂土运至场地堆放,紧接着开挖2段,利用
