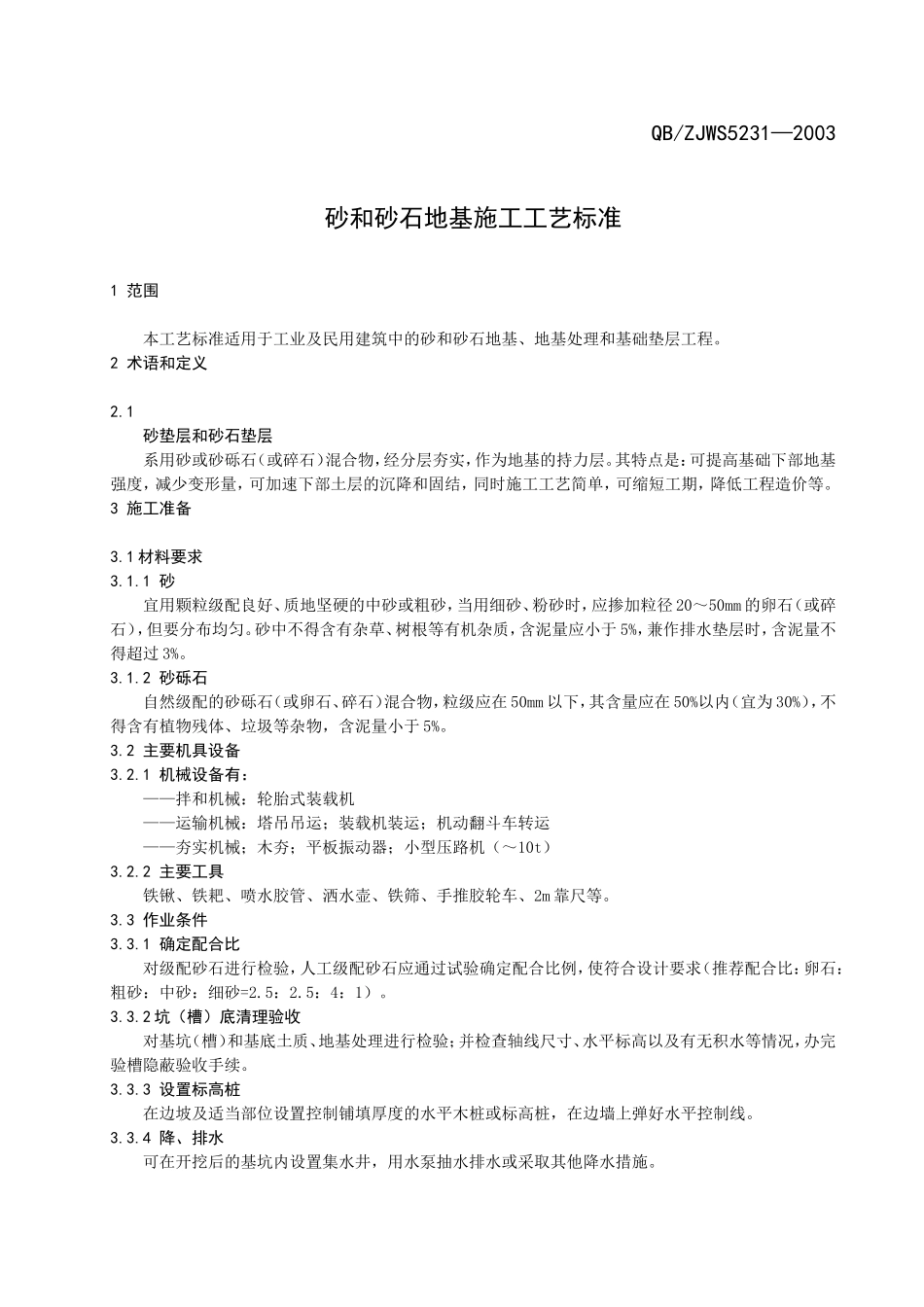

QB/ZJWS5231—2003砂和砂石地基施工工艺标准1范围本工艺标准适用于工业及民用建筑中的砂和砂石地基、地基处理和基础垫层工程
2术语和定义2
1砂垫层和砂石垫层系用砂或砂砾石(或碎石)混合物,经分层夯实,作为地基的持力层
其特点是:可提高基础下部地基强度,减少变形量,可加速下部土层的沉降和固结,同时施工工艺简单,可缩短工期,降低工程造价等
3施工准备3
1材料要求3
1砂宜用颗粒级配良好、质地坚硬的中砂或粗砂,当用细砂、粉砂时,应掺加粒径20~50mm的卵石(或碎石),但要分布均匀
砂中不得含有杂草、树根等有机杂质,含泥量应小于5%,兼作排水垫层时,含泥量不得超过3%
2砂砾石自然级配的砂砾石(或卵石、碎石)混合物,粒级应在50mm以下,其含量应在50%以内(宜为30%),不得含有植物残体、垃圾等杂物,含泥量小于5%
2主要机具设备3
1机械设备有:——拌和机械:轮胎式装载机——运输机械:塔吊吊运;装载机装运;机动翻斗车转运——夯实机械;木夯;平板振动器;小型压路机(~10t)3
2主要工具铁锹、铁耙、喷水胶管、洒水壶、铁筛、手推胶轮车、2m靠尺等
3作业条件3
1确定配合比对级配砂石进行检验,人工级配砂石应通过试验确定配合比例,使符合设计要求(推荐配合比:卵石:粗砂:中砂:细砂=2
5:4:1)
2坑(槽)底清理验收对基坑(槽)和基底土质、地基处理进行检验;并检查轴线尺寸、水平标高以及有无积水等情况,办完验槽隐蔽验收手续
3设置标高桩在边坡及适当部位设置控制铺填厚度的水平木桩或标高桩,在边墙上弹好水平控制线
4降、排水可在开挖后的基坑内设置集水井,用水泵抽水排水或采取其他降水措施
4施工操作工艺4
1基底清理平整铺设垫层前应将基底表面浮土、淤泥、杂物清除干净,原有地基应进行平整

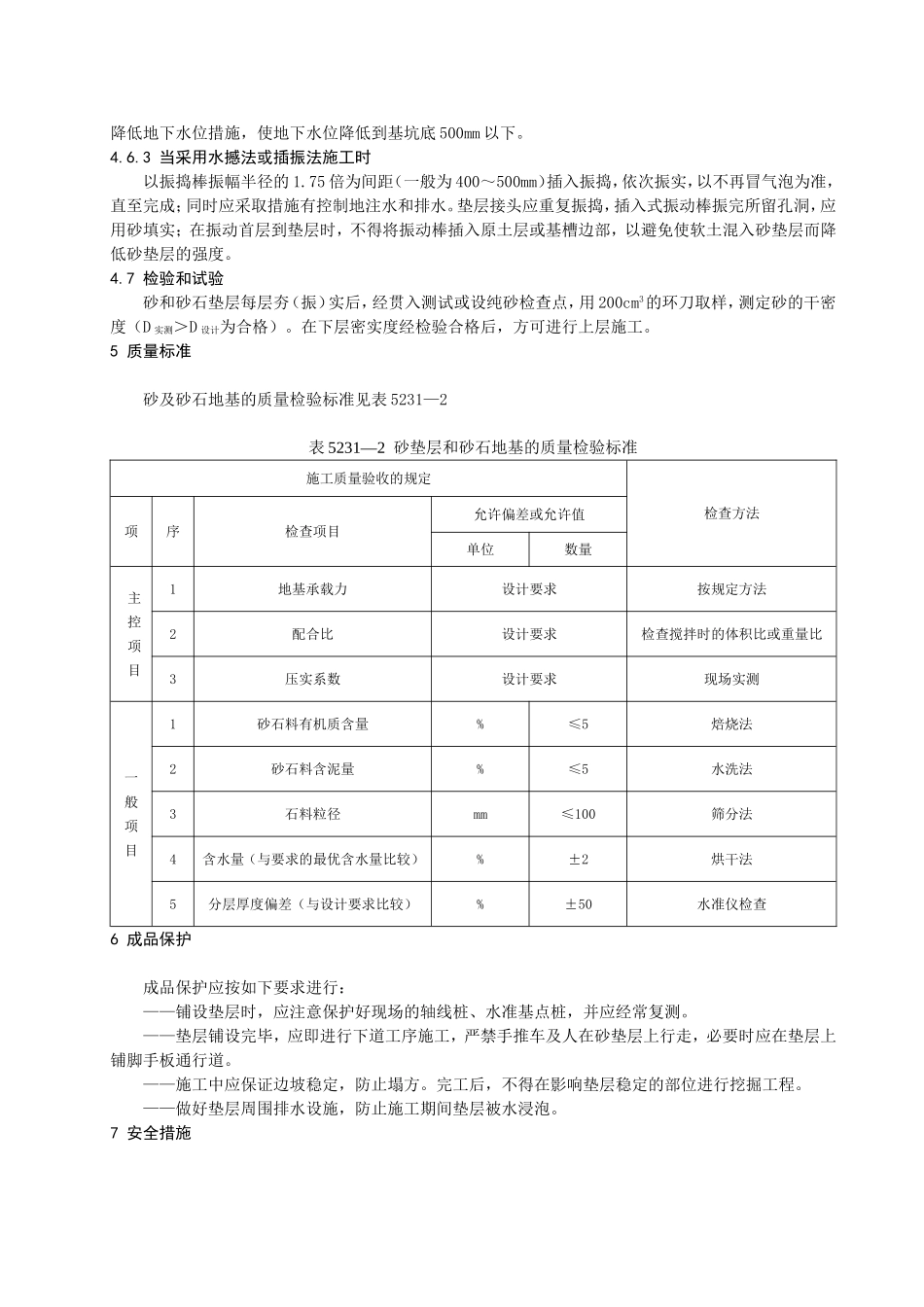

2基底土面标高不同
