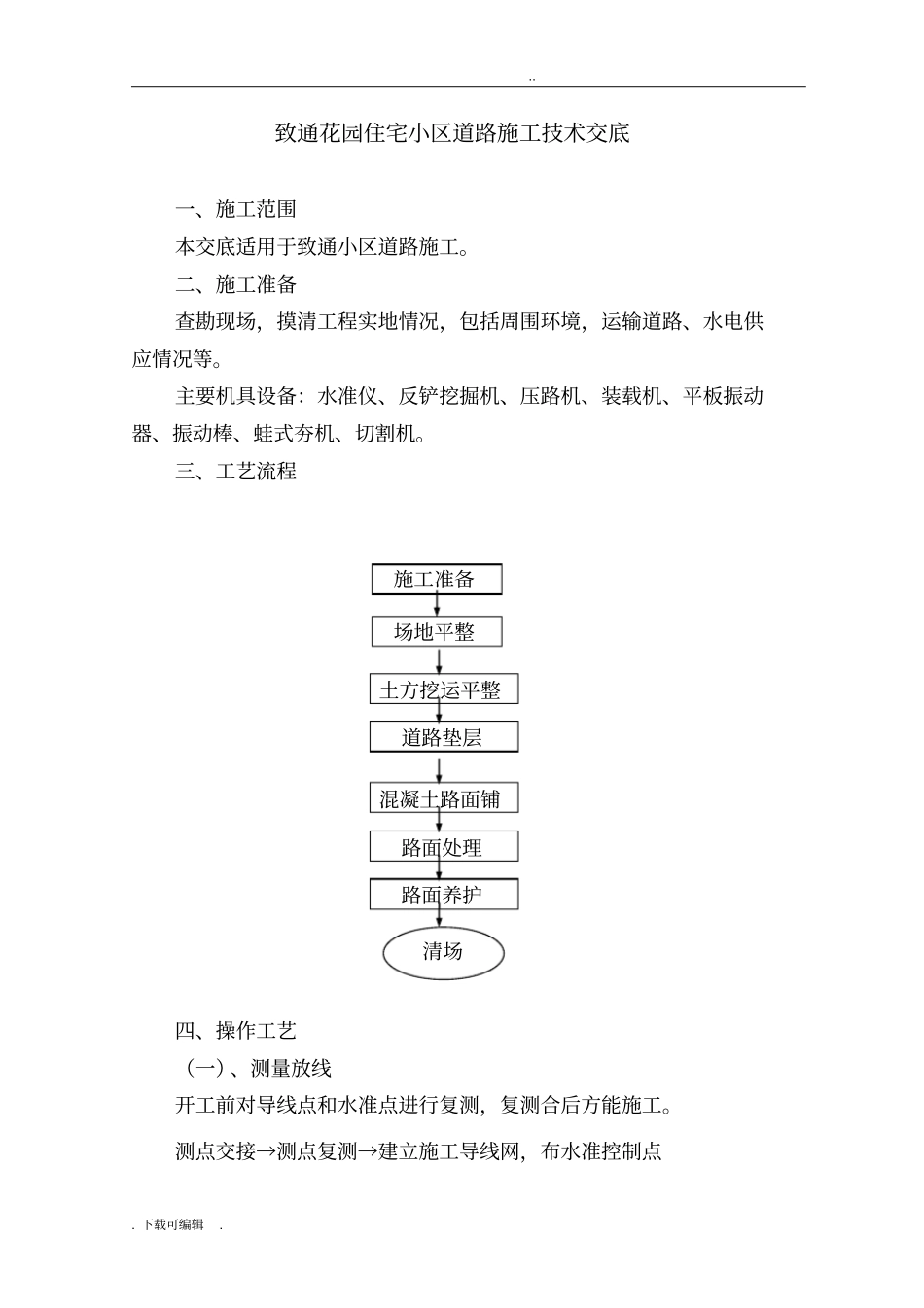

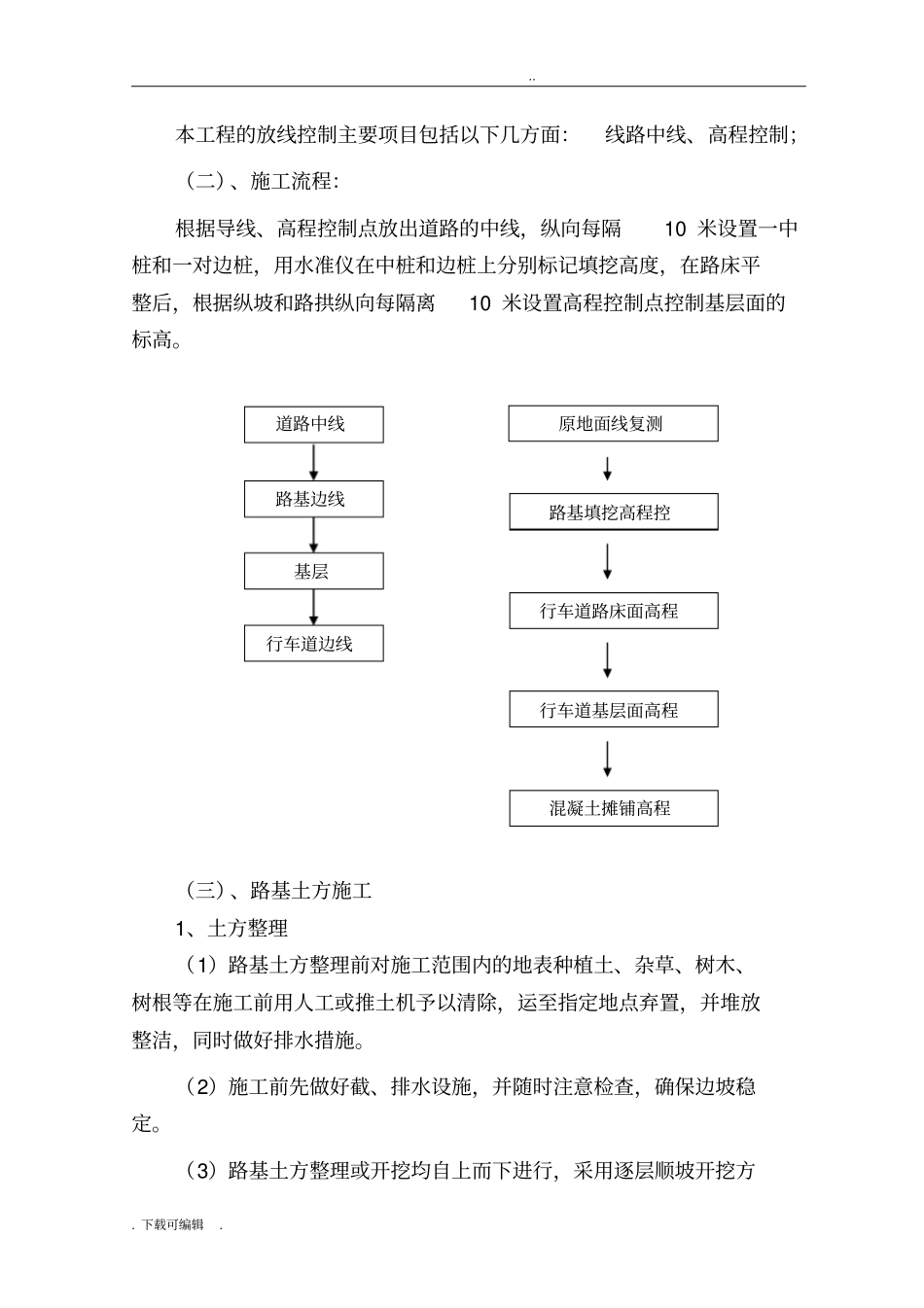

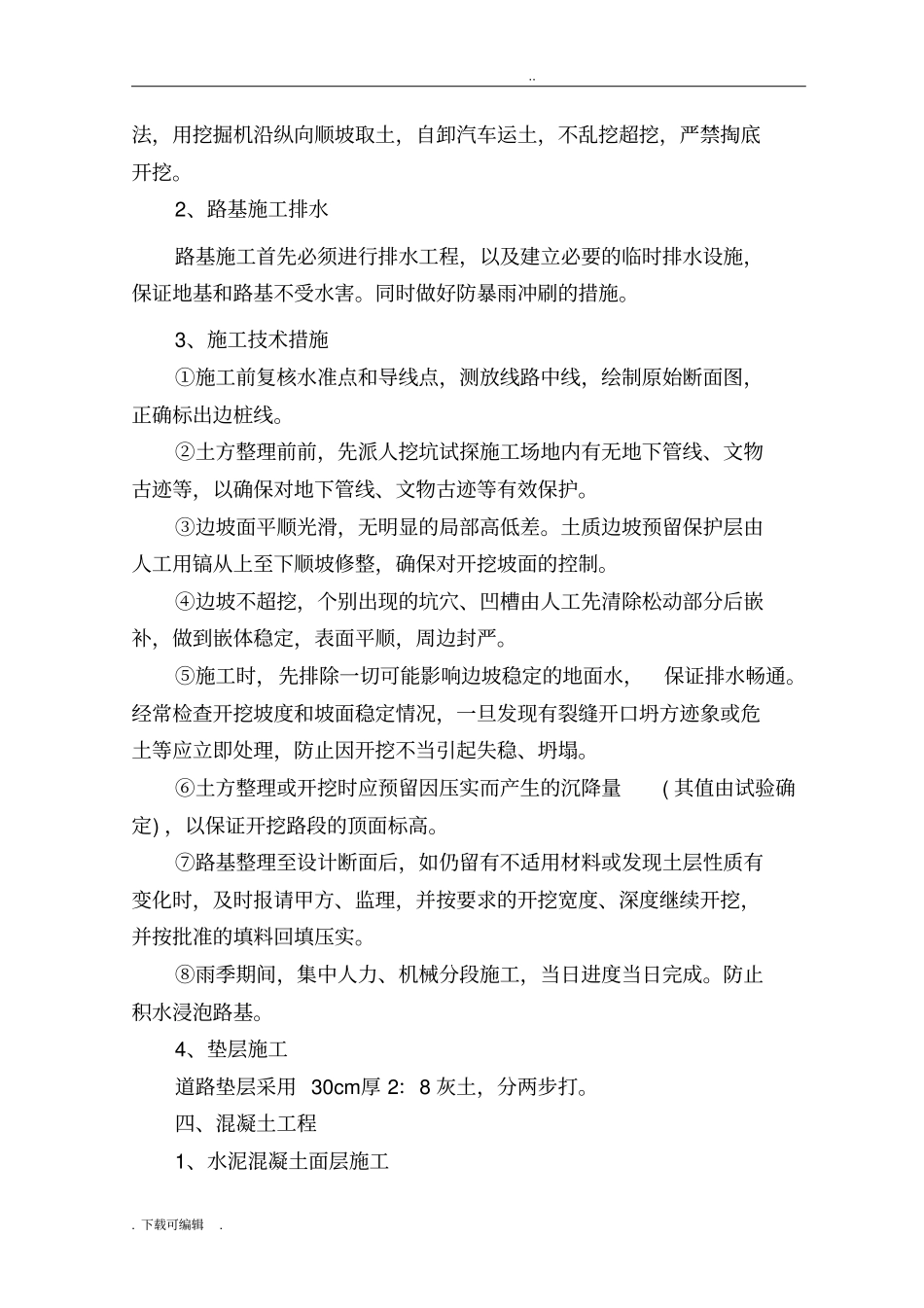

...下载可编辑.致通花园住宅小区道路施工技术交底一、施工范围本交底适用于致通小区道路施工。二、施工准备查勘现场,摸清工程实地情况,包括周围环境,运输道路、水电供应情况等。主要机具设备:水准仪、反铲挖掘机、压路机、装载机、平板振动器、振动棒、蛙式夯机、切割机。三、工艺流程四、操作工艺(一)、测量放线开工前对导线点和水准点进行复测,复测合后方能施工。测点交接→测点复测→建立施工导线网,布水准控制点施工准备场地平整土方挖运平整道路垫层混凝土路面铺路面处理路面养护清场...下载可编辑.本工程的放线控制主要项目包括以下几方面:线路中线、高程控制;(二)、施工流程:根据导线、高程控制点放出道路的中线,纵向每隔10米设置一中桩和一对边桩,用水准仪在中桩和边桩上分别标记填挖高度,在路床平整后,根据纵坡和路拱纵向每隔离10米设置高程控制点控制基层面的标高。(三)、路基土方施工1、土方整理(1)路基土方整理前对施工范围内的地表种植土、杂草、树木、树根等在施工前用人工或推土机予以清除,运至指定地点弃置,并堆放整洁,同时做好排水措施。(2)施工前先做好截、排水设施,并随时注意检查,确保边坡稳定。(3)路基土方整理或开挖均自上而下进行,采用逐层顺坡开挖方道路中线路基边线基层行车道边线原地面线复测路基填挖高程控行车道路床面高程行车道基层面高程混凝土摊铺高程...下载可编辑.法,用挖掘机沿纵向顺坡取土,自卸汽车运土,不乱挖超挖,严禁掏底开挖。2、路基施工排水路基施工首先必须进行排水工程,以及建立必要的临时排水设施,保证地基和路基不受水害。同时做好防暴雨冲刷的措施。3、施工技术措施①施工前复核水准点和导线点,测放线路中线,绘制原始断面图,正确标出边桩线。②土方整理前前,先派人挖坑试探施工场地内有无地下管线、文物古迹等,以确保对地下管线、文物古迹等有效保护。③边坡面平顺光滑,无明显的局部高低差。土质边坡预留保护层由人工用镐从上至下顺坡修整,确保对开挖坡面的控制。④边坡不超挖,个别出现的坑穴、凹槽由人工先清除松动部分后嵌补,做到嵌体稳定,表面平顺,周边封严。⑤施工时,先排除一切可能影响边坡稳定的地面水,保证排水畅通。经常检查开挖坡度和坡面稳定情况,一旦发现有裂缝开口坍方迹象或危土等应立即处理,防止因开挖不当引起失稳、坍塌。⑥土方整理或开挖时应预留因压实而产生的沉降量(其值由试验确定),以保证开挖路段的顶面标高。⑦路基整理至设计断面后,如仍留有不适用材料或发现土层性质有变化时,及时报请甲方、监理,并按要求的开挖宽度、深度继续开挖,并按批准的填料回填压实。⑧雨季期间,集中人力、机械分段施工,当日进度当日完成。防止积水浸泡路基。4、垫层施工道路垫层采用30cm厚2:8灰土,分两步打。四、混凝土工程1、水泥混凝土面层施工...下载可编辑.水泥混凝土面层厚度为15cm,C25商品混凝土浇筑,施工时横纵坡必须留设出来,横坡1.5%的坡度,纵坡0.2%。采用槽钢制作成定型钢模板,弧形处用木模。要求内侧、顶面和底面均应光洁、平整、顺直。高度应与砼路面板厚度一致。立模前应检测基层的顶面标高,模板应支立稳固,接头严密平顺。路上的井框外围应立模分离,先浇筑井框外面的砼路面板,此时模板支撑在框的内侧,硬化拆模后,在砼侧面涂油并安放分隔木丝板,将框内砼补浇平顺。(1)采用自卸车由搅拌站运至现场后直接入模。(2)砼摊铺:摊铺前应检查模板位置、高程、支设稳固和基层平整润湿、模板内侧面涂脱模剂,以及钢筋的安设和传力杆、拉杆等设置情况,合格后方可摊铺。(3)检查、维修砼运输通道以及设置护栏。(4)用铁锹摊铺时,应用锹反扣(扣锹法),禁止抛撒。(5)每段砼的摊铺、振捣、整平、做面应连续进行,不得中断,如因故中断,应设置施工缝,并宜设在设计规定的接缝位置。(6)砼振捣、整平摊铺好的砼拌和物,应随即用插入式和平板式振动器均匀地振实。振捣时应先用插入式振动器在模板(或砼板壁)边缘、角隅处初振,并应避免碰撞模板,然后再用平板振动器全面振捣,再用振动梁进一步拖拉振实并初步整平,振动梁往返拖拉2-3遍,使表面...
