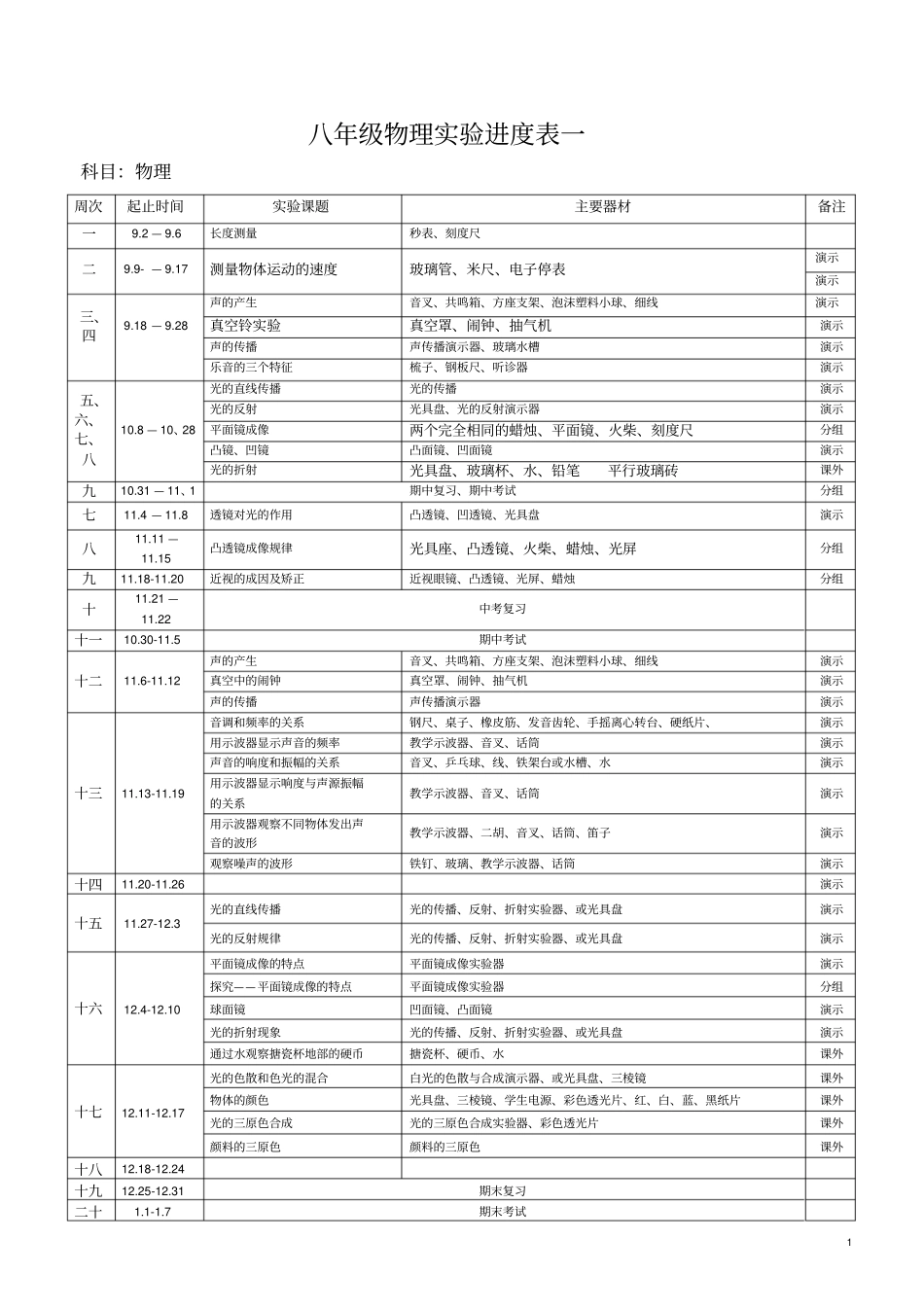

1八年级物理实验进度表一科目:物理周次起止时间实验课题主要器材备注一9
6长度测量秒表、刻度尺二9
17测量物体运动的速度玻璃管、米尺、电子停表演示演示三、四9
28声的产生音叉、共鸣箱、方座支架、泡沫塑料小球、细线演示真空铃实验真空罩、闹钟、抽气机演示声的传播声传播演示器、玻璃水槽演示乐音的三个特征梳子、钢板尺、听诊器演示五、六、七、八10
8—10、28光的直线传播光的传播演示光的反射光具盘、光的反射演示器演示平面镜成像两个完全相同的蜡烛、平面镜、火柴、刻度尺分组凸镜、凹镜凸面镜、凹面镜演示光的折射光具盘、玻璃杯、水、铅笔平行玻璃砖课外九10
31—11、1期中复习、期中考试分组七11
8透镜对光的作用凸透镜、凹透镜、光具盘演示八11
15凸透镜成像规律光具座、凸透镜、火柴、蜡烛、光屏分组九11
20近视的成因及矫正近视眼镜、凸透镜、光屏、蜡烛分组十11
22中考复习十一10
5期中考试十二11
12声的产生音叉、共鸣箱、方座支架、泡沫塑料小球、细线演示真空中的闹钟真空罩、闹钟、抽气机演示声的传播声传播演示器演示十三11
19音调和频率的关系钢尺、桌子、橡皮筋、发音齿轮、手摇离心转台、硬纸片、演示用示波器显示声音的频率教学示波器、音叉、话筒演示声音的响度和振幅的关系音叉、乒乓球、线、铁架台或水槽、水演示用示波器显示响度与声源振幅的关系教学示波器、音叉、话筒演示用示波器观察不同物体发出声音的波形教学示波器、二胡、音叉、话筒、笛子演示观察噪声的波形铁钉、玻璃、教学示波器、话筒演示十四11
26演示十五11
3光的直线传播光的传播、反射、折射实验器、或光具盘演示光的反射规律光的传播、反射、折射实验器、或光具盘演示十六12
10平面镜成像
