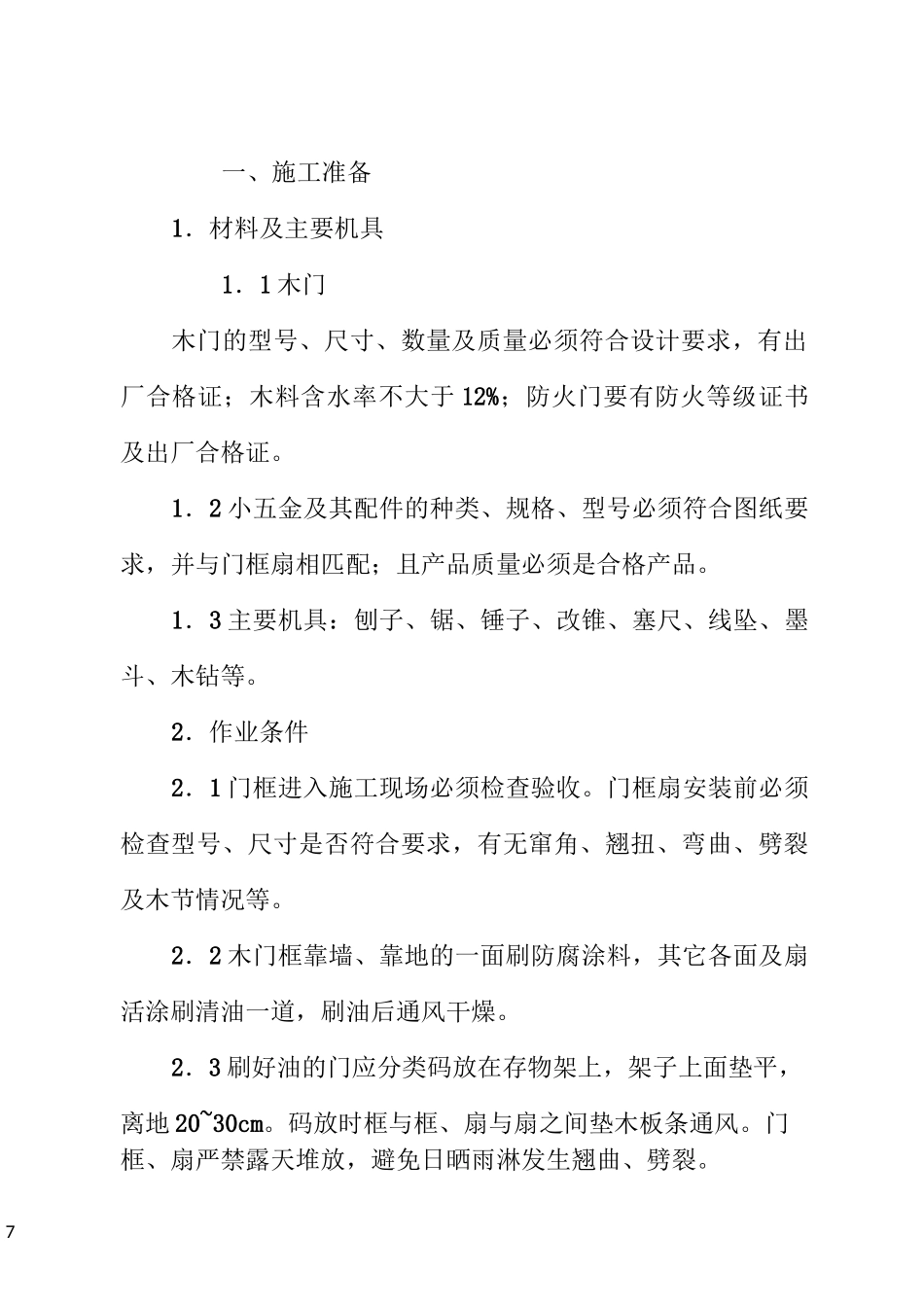

7一、施工准备1.材料及主要机具1.1木门木门的型号、尺寸、数量及质量必须符合设计要求,有出厂合格证;木料含水率不大于12%;防火门要有防火等级证书及出厂合格证
1.2小五金及其配件的种类、规格、型号必须符合图纸要求,并与门框扇相匹配;且产品质量必须是合格产品
1.3主要机具:刨子、锯、锤子、改锥、塞尺、线坠、墨斗、木钻等
2.作业条件2.1门框进入施工现场必须检查验收
门框扇安装前必须检查型号、尺寸是否符合要求,有无窜角、翘扭、弯曲、劈裂及木节情况等
2.2木门框靠墙、靠地的一面刷防腐涂料,其它各面及扇活涂刷清油一道,刷油后通风干燥
2.3刷好油的门应分类码放在存物架上,架子上面垫平,离地20~30cm
码放时框与框、扇与扇之间垫木板条通风
门框、扇严禁露天堆放,避免日晒雨淋发生翘曲、劈裂

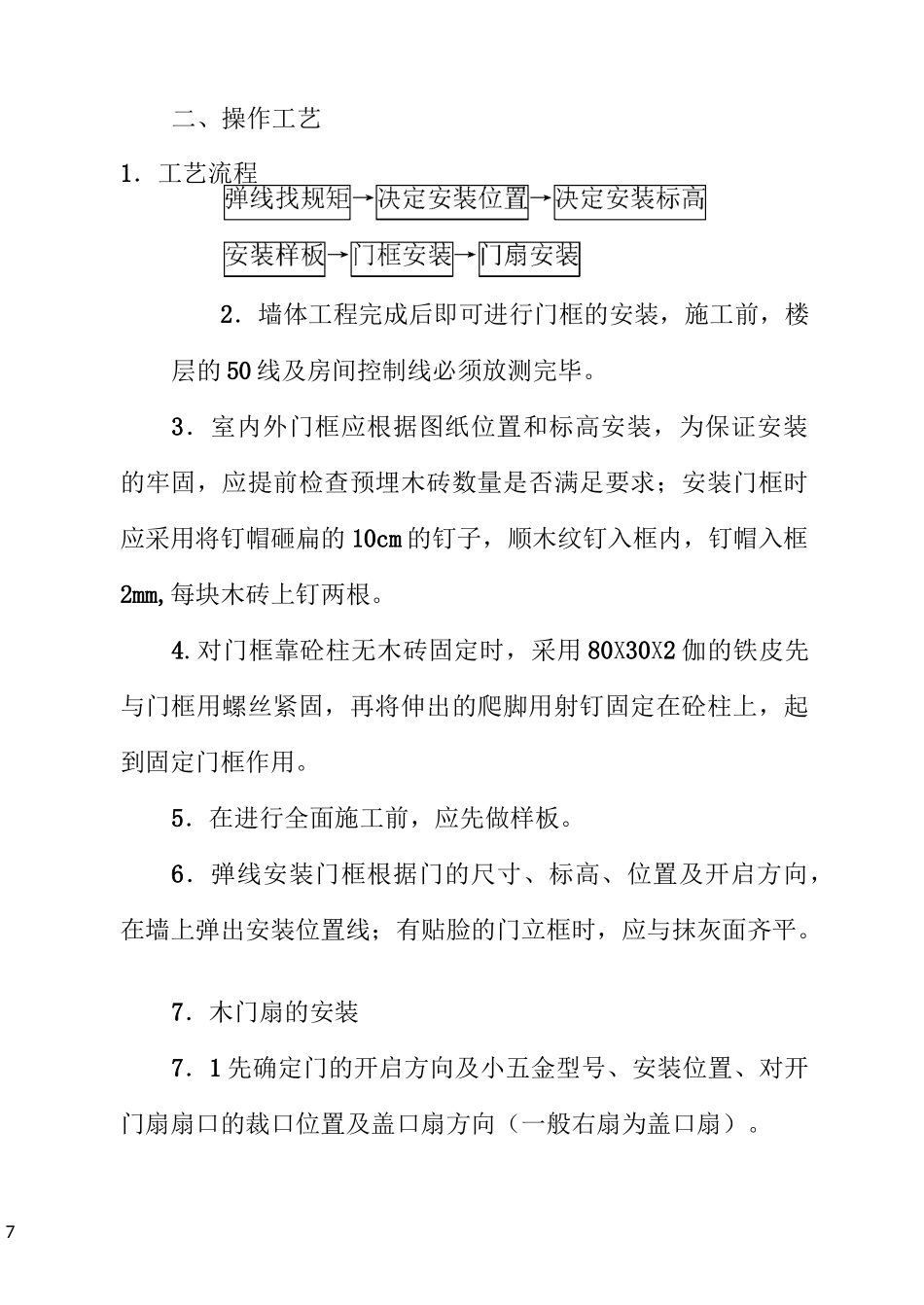

7二、操作工艺1.工艺流程2.墙体工程完成后即可进行门框的安装,施工前,楼层的50线及房间控制线必须放测完毕
3.室内外门框应根据图纸位置和标高安装,为保证安装的牢固,应提前检查预埋木砖数量是否满足要求;安装门框时应采用将钉帽砸扁的10cm的钉子,顺木纹钉入框内,钉帽入框2mm,每块木砖上钉两根
对门框靠砼柱无木砖固定时,采用80X30X2伽的铁皮先与门框用螺丝紧固,再将伸出的爬脚用射钉固定在砼柱上,起到固定门框作用
5.在进行全面施工前,应先做样板
6.弹线安装门框根据门的尺寸、标高、位置及开启方向,在墙上弹出安装位置线;有贴脸的门立框时,应与抹灰面齐平
7.木门扇的安装7.1先确定门的开启方向及小五金型号、安装位置、对开门扇扇口的裁口位置及盖口扇方向(一般右扇为盖口扇)

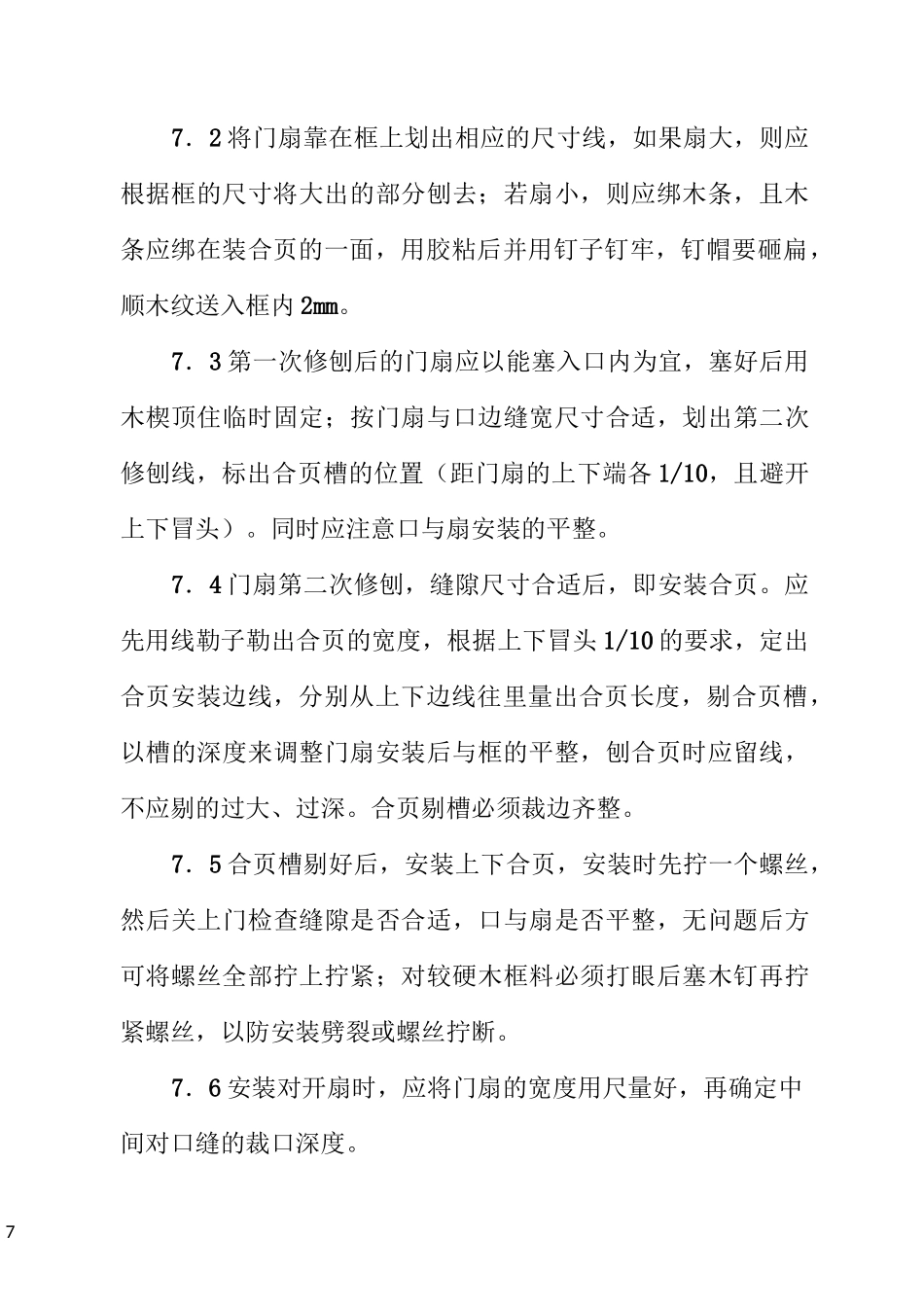

77.2将门扇靠在框上划出相应的尺寸线,如果扇大,则应根据框的尺寸将大出的部分刨去;若扇小,则应绑木条,且木条应绑在装合页的一面,用胶粘后并用钉子钉牢,钉帽要砸扁,顺木纹送入框内2mm
7.3第一次修刨后的门扇
