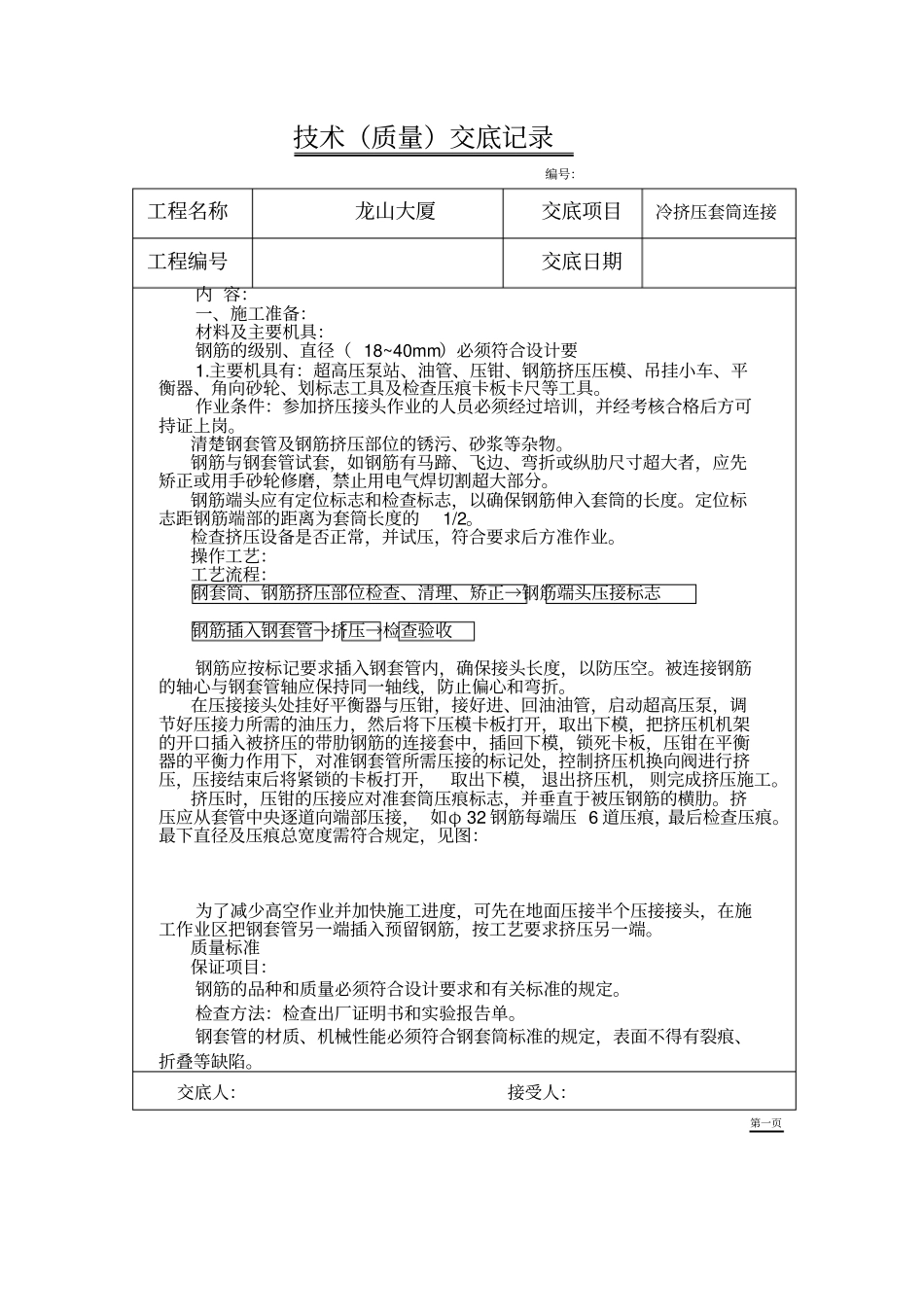

技术(质量)交底记录编号:工程名称龙山大厦交底项目冷挤压套筒连接工程编号交底日期内容:一、施工准备:材料及主要机具:钢筋的级别、直径(18~40mm)必须符合设计要1
主要机具有:超高压泵站、油管、压钳、钢筋挤压压模、吊挂小车、平衡器、角向砂轮、划标志工具及检查压痕卡板卡尺等工具
作业条件:参加挤压接头作业的人员必须经过培训,并经考核合格后方可持证上岗
清楚钢套管及钢筋挤压部位的锈污、砂浆等杂物
钢筋与钢套管试套,如钢筋有马蹄、飞边、弯折或纵肋尺寸超大者,应先矫正或用手砂轮修磨,禁止用电气焊切割超大部分
钢筋端头应有定位标志和检查标志,以确保钢筋伸入套筒的长度
定位标志距钢筋端部的距离为套筒长度的1/2
检查挤压设备是否正常,并试压,符合要求后方准作业
操作工艺:工艺流程:钢套筒、钢筋挤压部位检查、清理、矫正→钢筋端头压接标志钢筋插入钢套管→挤压→检查验收钢筋应按标记要求插入钢套管内,确保接头长度,以防压空
被连接钢筋的轴心与钢套管轴应保持同一轴线,防止偏心和弯折
在压接接头处挂好平衡器与压钳,接好进、回油油管,启动超高压泵,调节好压接力所需的油压力,然后将下压模卡板打开,取出下模,把挤压机机架的开口插入被挤压的带肋钢筋的连接套中,插回下模,锁死卡板,压钳在平衡器的平衡力作用下,对准钢套管所需压接的标记处,控制挤压机换向阀进行挤压,压接结束后将紧锁的卡板打开,取出下模,退出挤压机,则完成挤压施工
挤压时,压钳的压接应对准套筒压痕标志,并垂直于被压钢筋的横肋
挤压应从套管中央逐道向端部压接,如φ32钢筋每端压6道压痕,最后检查压痕
最下直径及压痕总宽度需符合规定,见图:为了减少高空作业并加快施工进度,可先在地面压接半个压接接头,在施工作业区把钢套管另一端插入预留钢筋,按工艺要求挤压另一端

质量标准保证项目:钢筋的品种和质量必须符合设计要求和有关标准的规定
检查方法:检查出厂证
