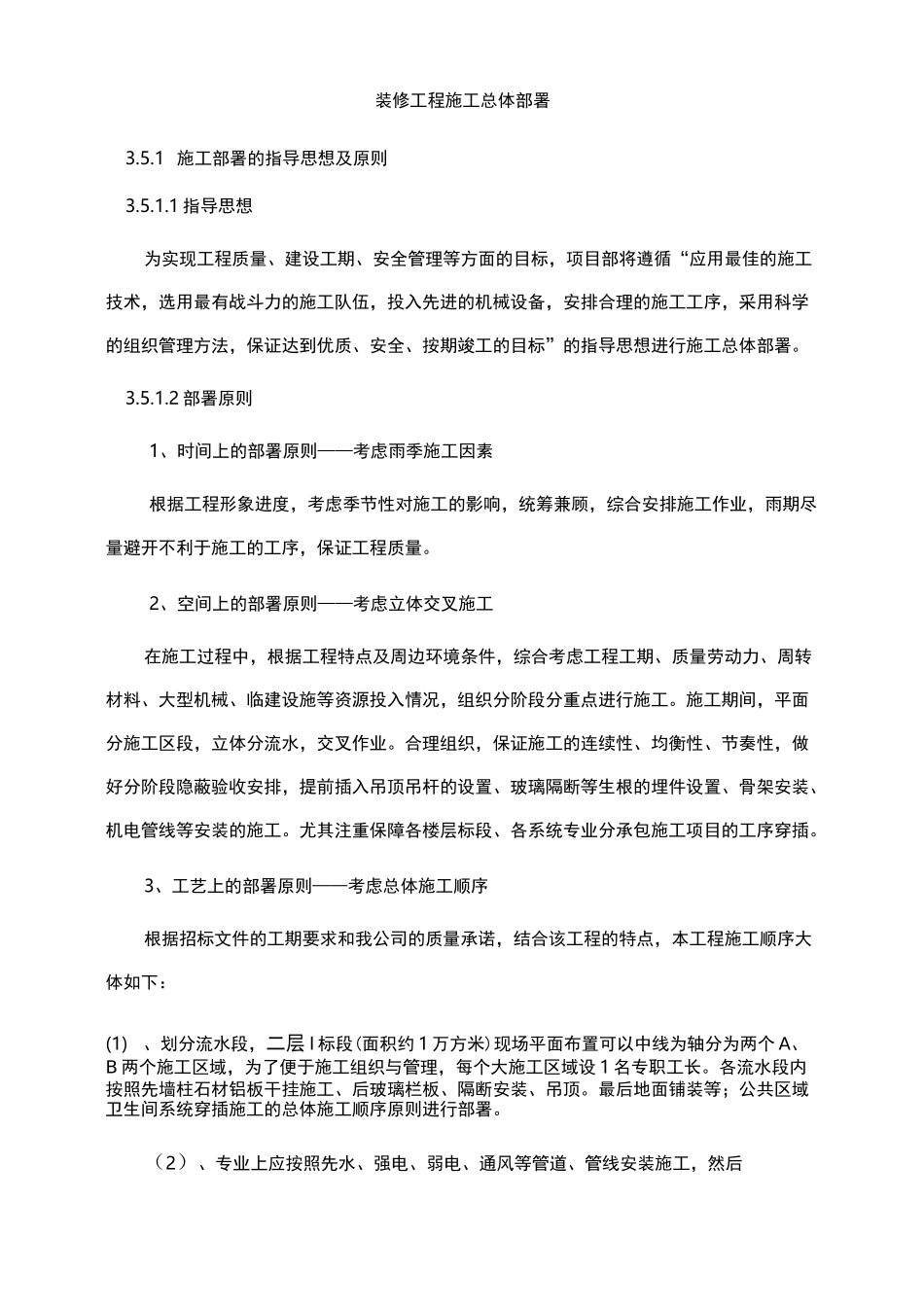

装修工程施工总体部署3
1施工部署的指导思想及原则3
1指导思想为实现工程质量、建设工期、安全管理等方面的目标,项目部将遵循“应用最佳的施工技术,选用最有战斗力的施工队伍,投入先进的机械设备,安排合理的施工工序,采用科学的组织管理方法,保证达到优质、安全、按期竣工的目标”的指导思想进行施工总体部署
2部署原则1、时间上的部署原则——考虑雨季施工因素根据工程形象进度,考虑季节性对施工的影响,统筹兼顾,综合安排施工作业,雨期尽量避开不利于施工的工序,保证工程质量
2、空间上的部署原则——考虑立体交叉施工在施工过程中,根据工程特点及周边环境条件,综合考虑工程工期、质量劳动力、周转材料、大型机械、临建设施等资源投入情况,组织分阶段分重点进行施工
施工期间,平面分施工区段,立体分流水,交叉作业
合理组织,保证施工的连续性、均衡性、节奏性,做好分阶段隐蔽验收安排,提前插入吊顶吊杆的设置、玻璃隔断等生根的埋件设置、骨架安装、机电管线等安装的施工
尤其注重保障各楼层标段、各系统专业分承包施工项目的工序穿插
3、工艺上的部署原则——考虑总体施工顺序根据招标文件的工期要求和我公司的质量承诺,结合该工程的特点,本工程施工顺序大体如下:(1)、划分流水段,二层I标段(面积约1万方米)现场平面布置可以中线为轴分为两个A、B两个施工区域,为了便于施工组织与管理,每个大施工区域设1名专职工长
各流水段内按照先墙柱石材铝板干挂施工、后玻璃栏板、隔断安装、吊顶
最后地面铺装等;公共区域卫生间系统穿插施工的总体施工顺序原则进行部署
(2)、专业上应按照先水、强电、弱电、通风等管道、管线安装施工,然后再依据各系统装饰的施工顺序进行

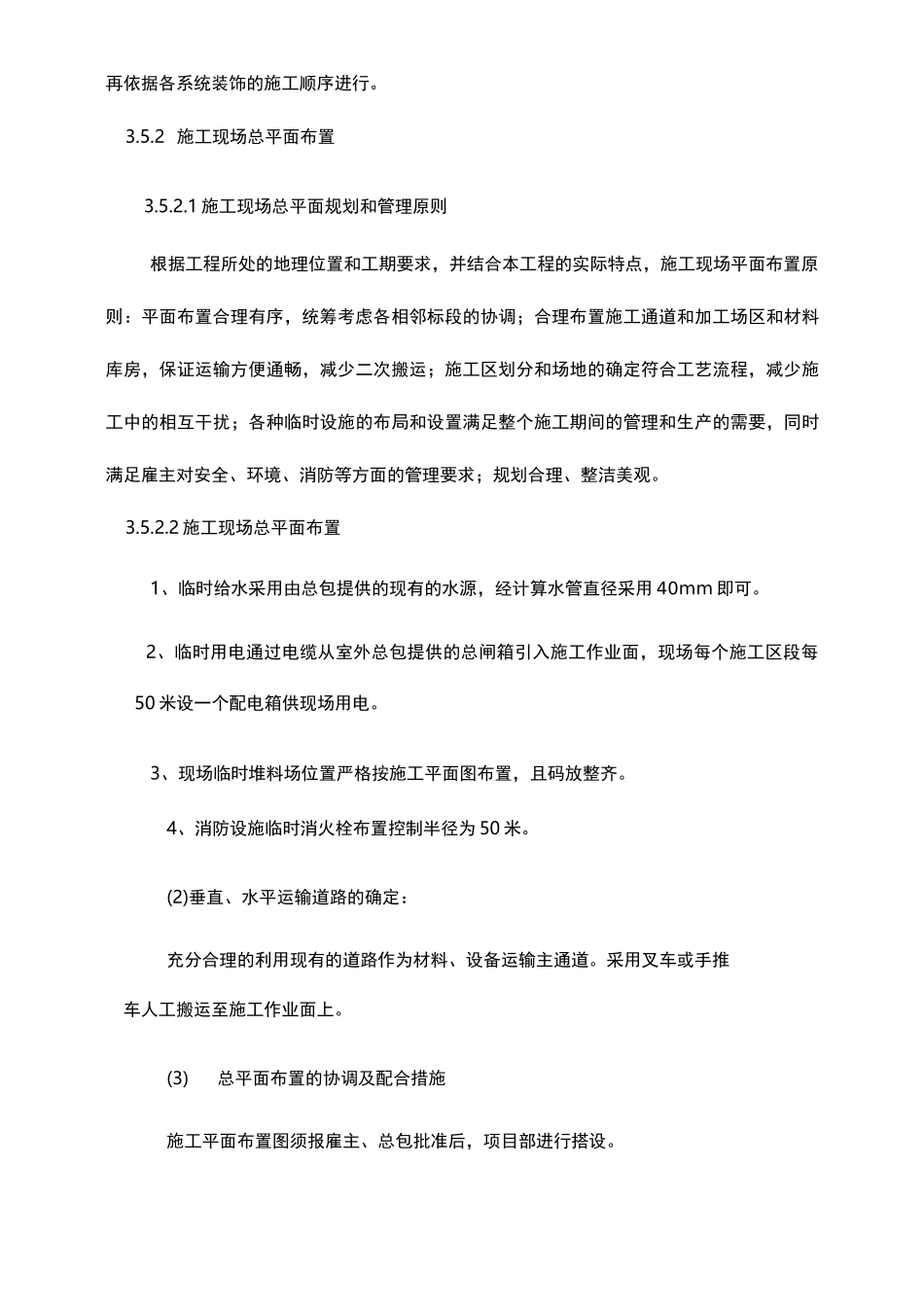

2施工现场总平面布置3
1施工现场总平面规划和管理原则根据工程所处的地理位置和工期要求,并结合本工程的实际特点,施工现场平面布置原则:平面布置
