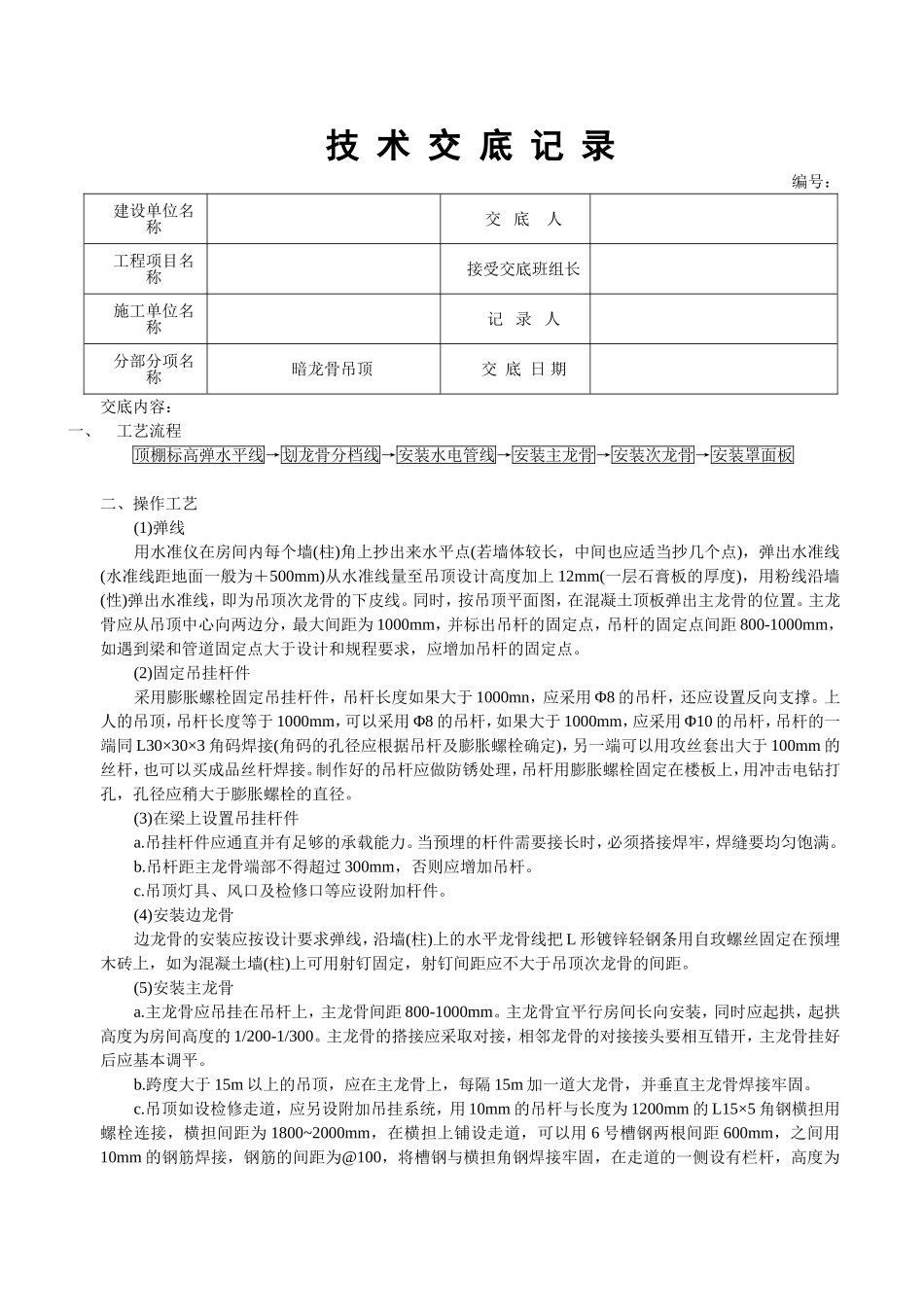

技术交底记录编号:建设单位名称交底人工程项目名称接受交底班组长施工单位名称记录人分部分项名称暗龙骨吊顶交底日期交底内容:一、工艺流程顶棚标高弹水平线→划龙骨分档线→安装水电管线→安装主龙骨→安装次龙骨→安装罩面板二、操作工艺(1)弹线用水准仪在房间内每个墙(柱)角上抄出来水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为+500mm)从水准线量至吊顶设计高度加上12mm(一层石膏板的厚度),用粉线沿墙(性)弹出水准线,即为吊顶次龙骨的下皮线
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置
主龙骨应从吊顶中心向两边分,最大间距为1000mm,并标出吊杆的固定点,吊杆的固定点间距800-1000mm,如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点
(2)固定吊挂杆件采用膨胀螺栓固定吊挂杆件,吊杆长度如果大于1000mn,应采用Φ8的吊杆,还应设置反向支撑
上人的吊顶,吊杆长度等于1000mm,可以采用Φ8的吊杆,如果大于1000mm,应采用Φ10的吊杆,吊杆的一端同L30×30×3角码焊接(角码的孔径应根据吊杆及膨胀螺栓确定),另一端可以用攻丝套出大于100mm的丝杆,也可以买成品丝杆焊接
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电钻打孔,孔径应稍大于膨胀螺栓的直径
(3)在梁上设置吊挂杆件a
吊挂杆件应通直并有足够的承载能力
当预埋的杆件需要接长时,必须搭接焊牢,焊缝要均匀饱满
吊杆距主龙骨端部不得超过300mm,否则应增加吊杆
吊顶灯具、风口及检修口等应设附加杆件
(4)安装边龙骨边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自玫螺丝固定在预埋木砖上,如为混凝土墙(柱)上可用射钉固定,射钉间距应不大于吊顶次龙骨的间距
(5)安装主龙骨a
主龙骨应吊挂在吊杆上,主龙骨间距800-100
