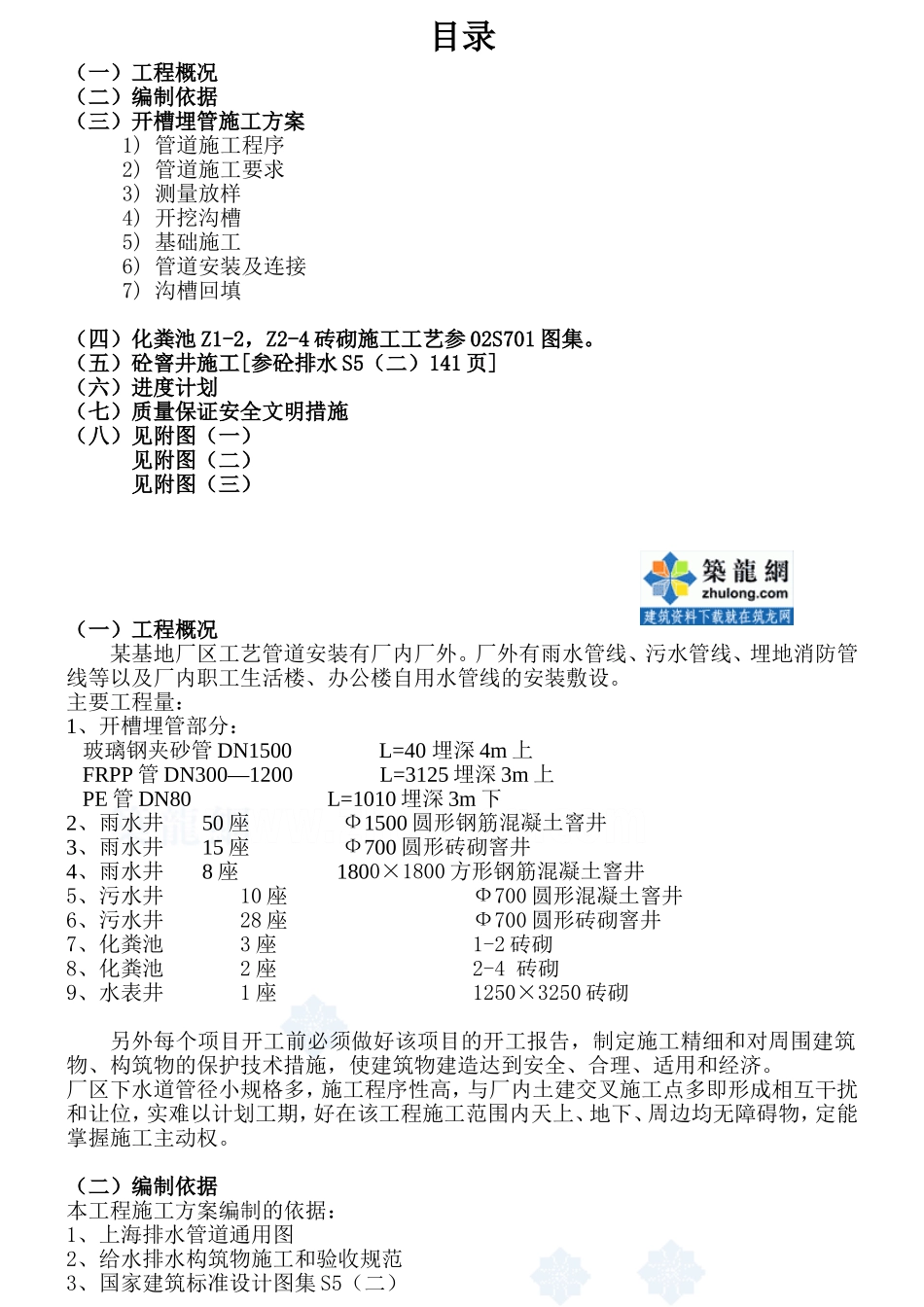

某基地厂区下水道工程施工技术方案2008年04月06日目录(一)工程概况(二)编制依据(三)开槽埋管施工方案1)管道施工程序2)管道施工要求3)测量放样4)开挖沟槽5)基础施工6)管道安装及连接7)沟槽回填(四)化粪池Z1-2,Z2-4砖砌施工工艺参02S701图集
(五)砼窨井施工[参砼排水S5(二)141页](六)进度计划(七)质量保证安全文明措施(八)见附图(一)见附图(二)见附图(三)(一)工程概况某基地厂区工艺管道安装有厂内厂外
厂外有雨水管线、污水管线、埋地消防管线等以及厂内职工生活楼、办公楼自用水管线的安装敷设
主要工程量:1、开槽埋管部分:玻璃钢夹砂管DN1500L=40埋深4m上FRPP管DN300—1200L=3125埋深3m上PE管DN80L=1010埋深3m下2、雨水井50座Ф1500圆形钢筋混凝土窨井3、雨水井15座Ф700圆形砖砌窨井4、雨水井8座1800×1800方形钢筋混凝土窨井5、污水井10座Ф700圆形混凝土窨井6、污水井28座Ф700圆形砖砌窨井7、化粪池3座1-2砖砌8、化粪池2座2-4砖砌9、水表井1座1250×3250砖砌另外每个项目开工前必须做好该项目的开工报告,制定施工精细和对周围建筑物、构筑物的保护技术措施,使建筑物建造达到安全、合理、适用和经济
厂区下水道管径小规格多,施工程序性高,与厂内土建交叉施工点多即形成相互干扰和让位,实难以计划工期,好在该工程施工范围内天上、地下、周边均无障碍物,定能掌握施工主动权
(二)编制依据本工程施工方案编制的依据:1、上海排水管道通用图2、给水排水构筑物施工和验收规范3、国家建筑标准设计图集S5(二)4、国家建筑标准设计图集02S701(砖砌化粪池)5、根据本公司现有的综合施工能力(三)开槽埋管施工方案a、管道施工程序管道施工顺序:先深后浅、先干线后支线的原则
本工程管径小规格多,结合土建
