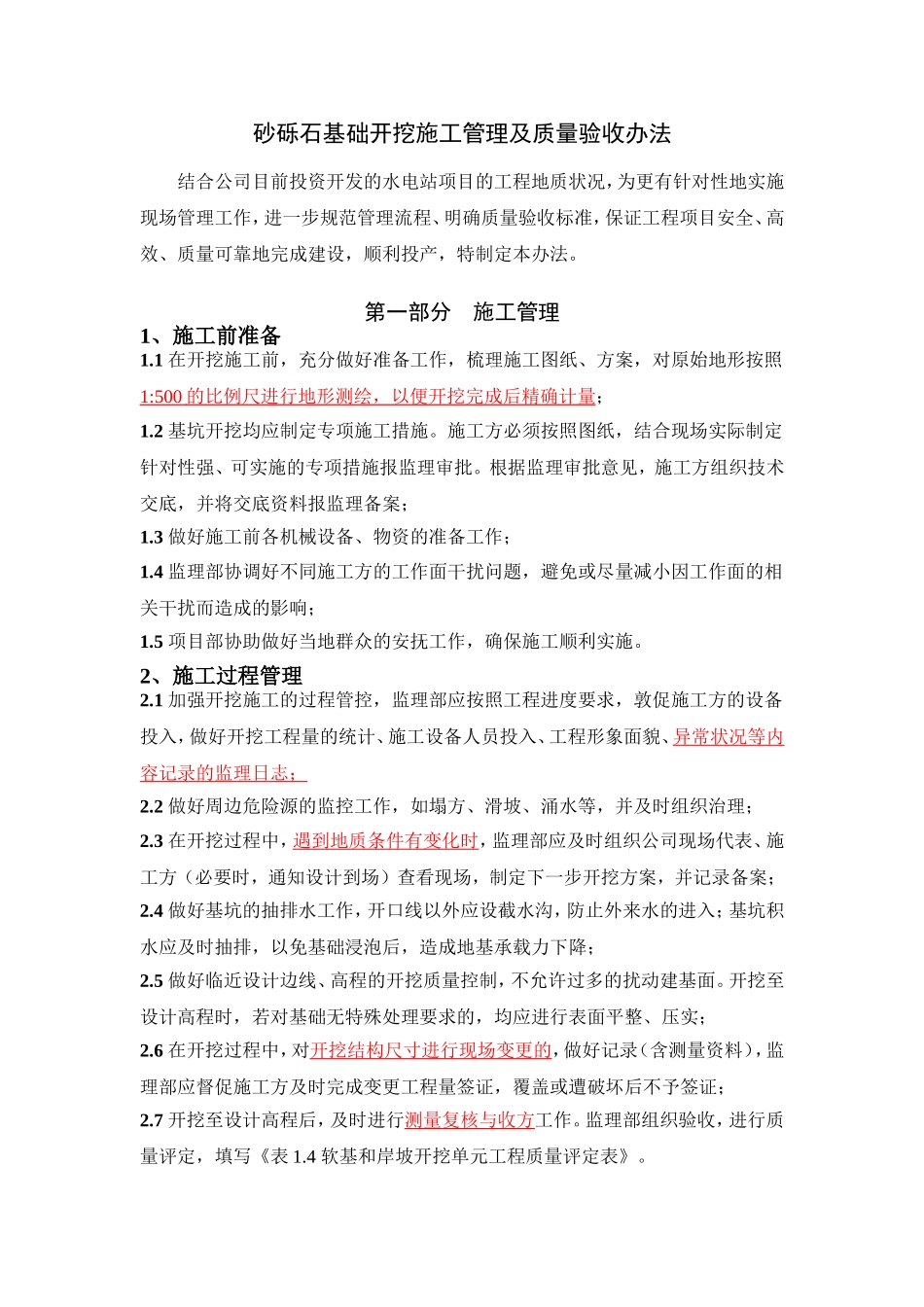

砂砾石基础开挖施工管理及质量验收办法结合公司目前投资开发的水电站项目的工程地质状况,为更有针对性地实施现场管理工作,进一步规范管理流程、明确质量验收标准,保证工程项目安全、高效、质量可靠地完成建设,顺利投产,特制定本办法
第一部分施工管理1、施工前准备1
1在开挖施工前,充分做好准备工作,梳理施工图纸、方案,对原始地形按照1:500的比例尺进行地形测绘,以便开挖完成后精确计量;1
2基坑开挖均应制定专项施工措施
施工方必须按照图纸,结合现场实际制定针对性强、可实施的专项措施报监理审批
根据监理审批意见,施工方组织技术交底,并将交底资料报监理备案;1
3做好施工前各机械设备、物资的准备工作;1
4监理部协调好不同施工方的工作面干扰问题,避免或尽量减小因工作面的相关干扰而造成的影响;1
5项目部协助做好当地群众的安抚工作,确保施工顺利实施
2、施工过程管理2
1加强开挖施工的过程管控,监理部应按照工程进度要求,敦促施工方的设备投入,做好开挖工程量的统计、施工设备人员投入、工程形象面貌、异常状况等内容记录的监理日志;2
2做好周边危险源的监控工作,如塌方、滑坡、涌水等,并及时组织治理;2
3在开挖过程中,遇到地质条件有变化时,监理部应及时组织公司现场代表、施工方(必要时,通知设计到场)查看现场,制定下一步开挖方案,并记录备案;2
4做好基坑的抽排水工作,开口线以外应设截水沟,防止外来水的进入;基坑积水应及时抽排,以免基础浸泡后,造成地基承载力下降;2
5做好临近设计边线、高程的开挖质量控制,不允许过多的扰动建基面
开挖至设计高程时,若对基础无特殊处理要求的,均应进行表面平整、压实;2
6在开挖过程中,对开挖结构尺寸进行现场变更的,做好记录(含测量资料),监理部应督促施工方及时完成变更工程量签证,覆盖或遭破坏后不予签证;2

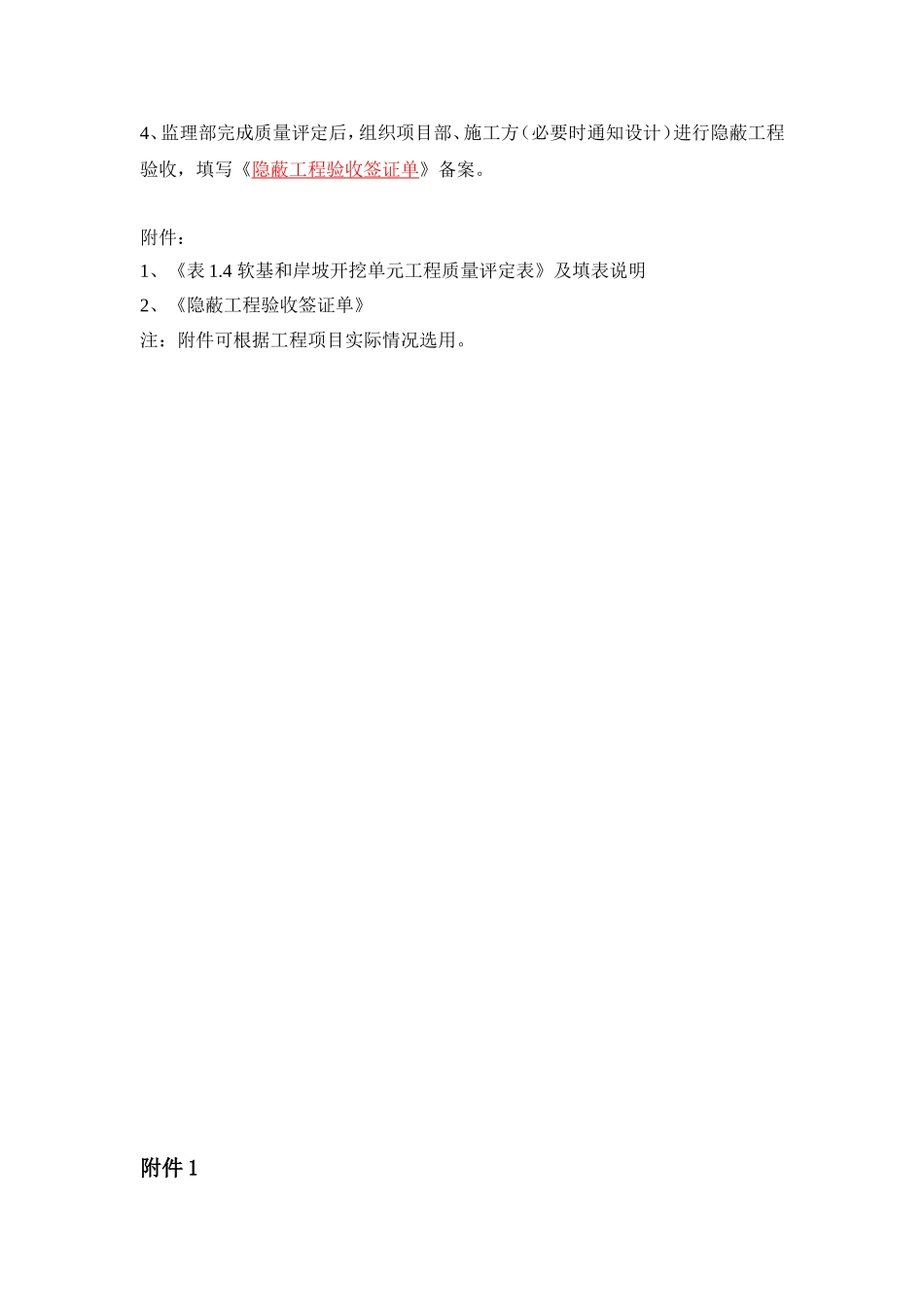

7开挖至设计高程后,及时进行测量复核与收方工作
