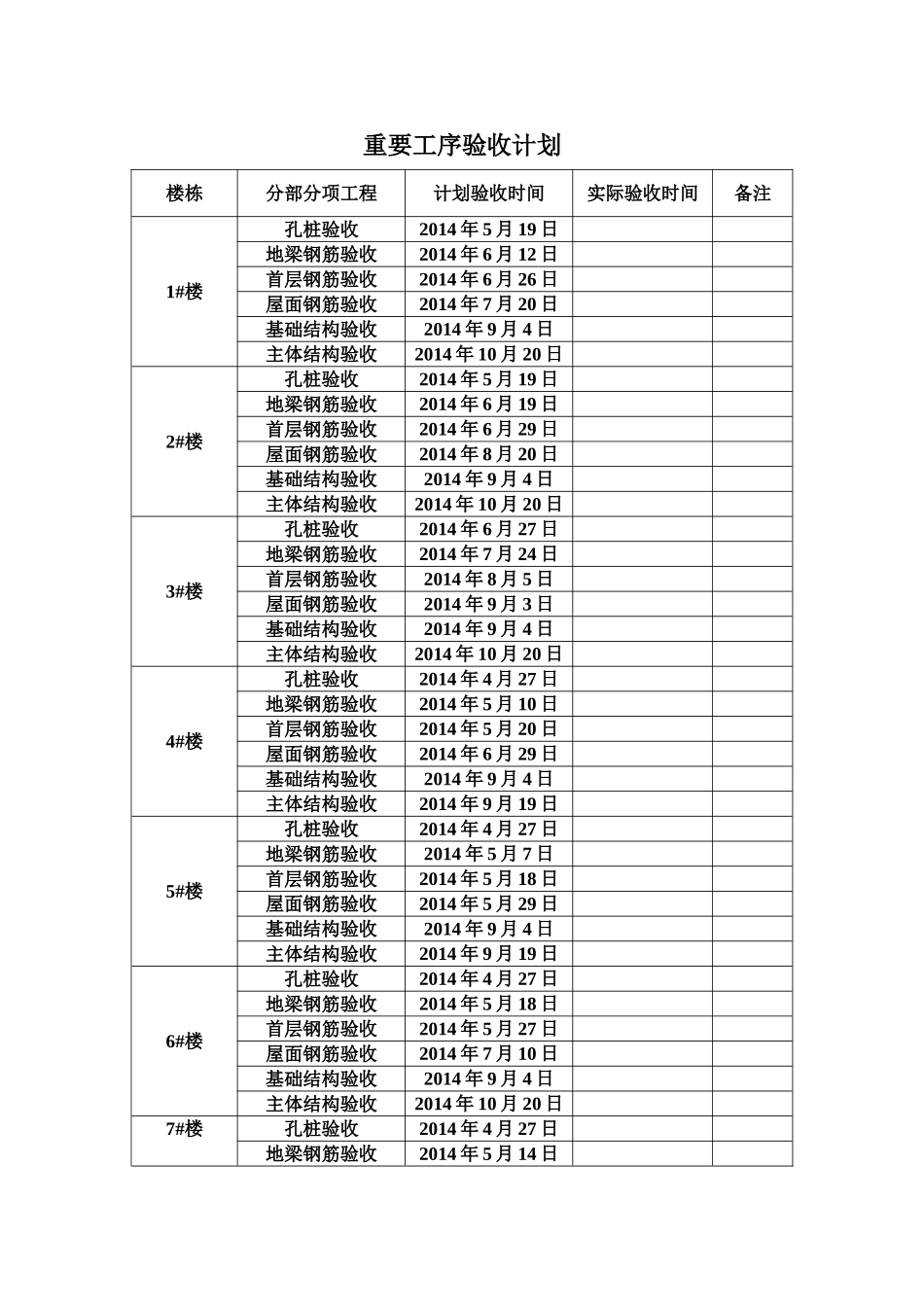

中太建设集团股份有限公司寰宇天下B05-3地块重要工序验收计划施工单位:监理单位:建设单位:重要工序验收计划楼栋分部分项工程计划验收时间实际验收时间备注1#楼孔桩验收2014年5月19日地梁钢筋验收2014年6月12日首层钢筋验收2014年6月26日屋面钢筋验收2014年7月20日基础结构验收2014年9月4日主体结构验收2014年10月20日2#楼孔桩验收2014年5月19日地梁钢筋验收2014年6月19日首层钢筋验收2014年6月29日屋面钢筋验收2014年8月20日基础结构验收2014年9月4日主体结构验收2014年10月20日3#楼孔桩验收2014年6月27日地梁钢筋验收2014年7月24日首层钢筋验收2014年8月5日屋面钢筋验收2014年9月3日基础结构验收2014年9月4日主体结构验收2014年10月20日4#楼孔桩验收2014年4月27日地梁钢筋验收2014年5月10日首层钢筋验收2014年5月20日屋面钢筋验收2014年6月29日基础结构验收2014年9月4日主体结构验收2014年9月19日5#楼孔桩验收2014年4月27日地梁钢筋验收2014年5月7日首层钢筋验收2014年5月18日屋面钢筋验收2014年5月29日基础结构验收2014年9月4日主体结构验收2014年9月19日6#楼孔桩验收2014年4月27日地梁钢筋验收2014年5月18日首层钢筋验收2014年5月27日屋面钢筋验收2014年7月10日基础结构验收2014年9月4日主体结构验收2014年10月20日7#楼孔桩验收2014年4月27日地梁钢筋验收2014年5月14日首层钢筋验收2014年5月28日屋面钢筋验收2014年7月5日基础结构验收2014年9月4日主体结构验收2014年9月19日8#楼孔桩验收2014年4月27日地梁钢筋验收2014年5月15日首层钢筋验收2014年6月2日屋面钢筋验收2014年8月10日基础结构验收2014年9月4日主体结构验收2014年10月20日综合验收节能验收2014年11月28日消防验收2014年12月5日防雷验收2014年12月15日档案验收2015年1月20日竣工预验收2015年2月5日竣工验收2014年2月10日
