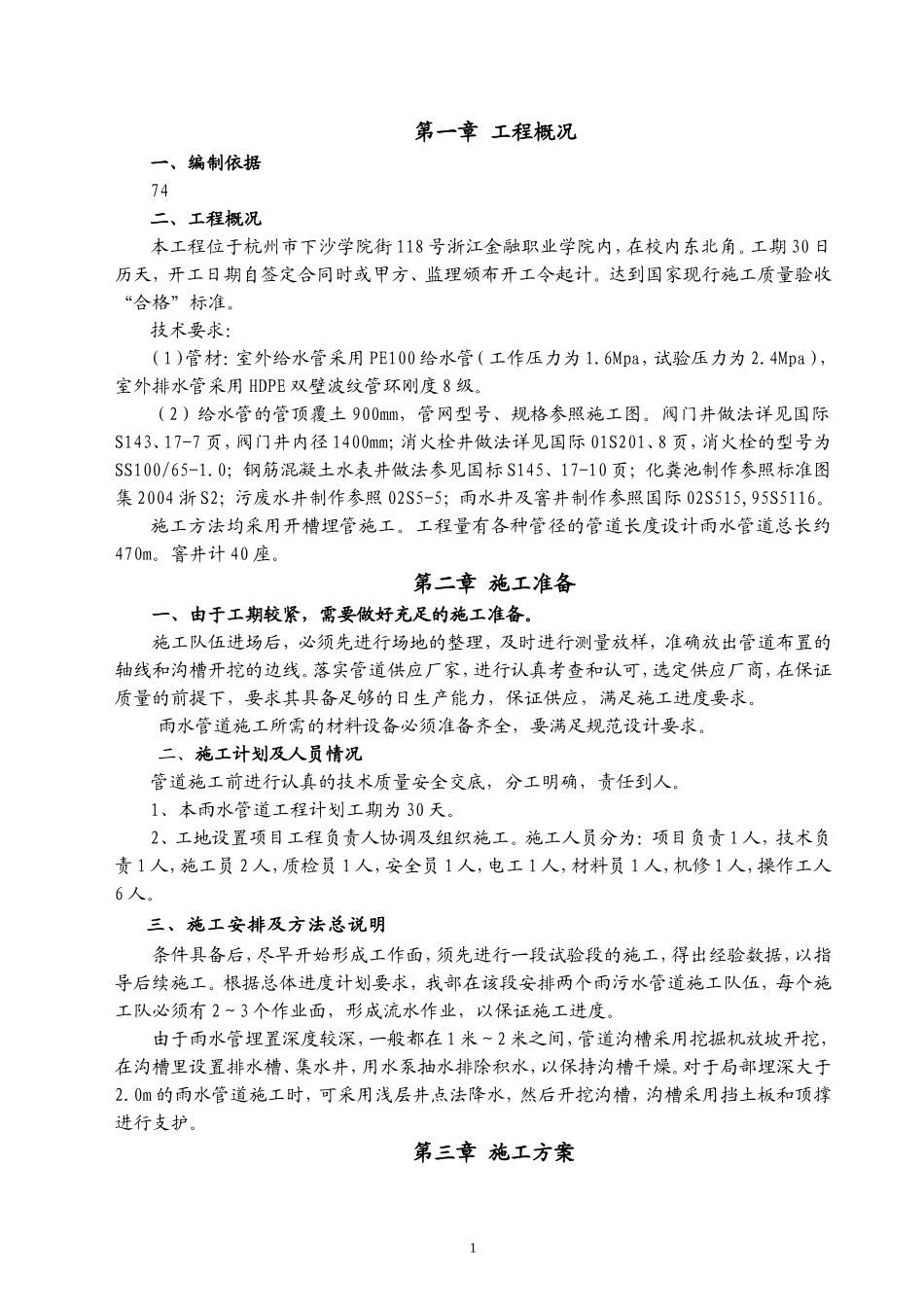

学生宿舍C#楼室外市政道路工程施工组织设计编制:审核:审批:杭州中威建设有限公司2011年7月10日第一章工程概况一、编制依据74二、工程概况本工程位于杭州市下沙学院街118号浙江金融职业学院内,在校内东北角
工期30日历天,开工日期自签定合同时或甲方、监理颁布开工令起计
达到国家现行施工质量验收“合格”标准
技术要求:(1)管材:室外给水管采用PE100给水管(工作压力为1
6Mpa,试验压力为2
4Mpa),室外排水管采用HDPE双壁波纹管环刚度8级
(2)给水管的管顶覆土900mm,管网型号、规格参照施工图
阀门井做法详见国际S143、17-7页,阀门井内径1400mm;消火栓井做法详见国际01S201、8页,消火栓的型号为SS100/65-1
0;钢筋混凝土水表井做法参见国标S145、17-10页;化粪池制作参照标准图集2004浙S2;污废水井制作参照02S5-5;雨水井及窨井制作参照国际02S515,95S5116
施工方法均采用开槽埋管施工
工程量有各种管径的管道长度设计雨水管道总长约470m
窨井计40座
第二章施工准备一、由于工期较紧,需要做好充足的施工准备
施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线
落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求
雨水管道施工所需的材料设备必须准备齐全,要满足规范设计要求
二、施工计划及人员情况管道施工前进行认真的技术质量安全交底,分工明确,责任到人
1、本雨水管道工程计划工期为30天
2、工地设置项目工程负责人协调及组织施工
施工人员分为:项目负责1人,技术负责1人,施工员2人,质检员1人,安全员1人,电工1人,材料员1人,机修1人,操作工人6人
三、施工安排及方法总说明条件具备后,尽早开始
