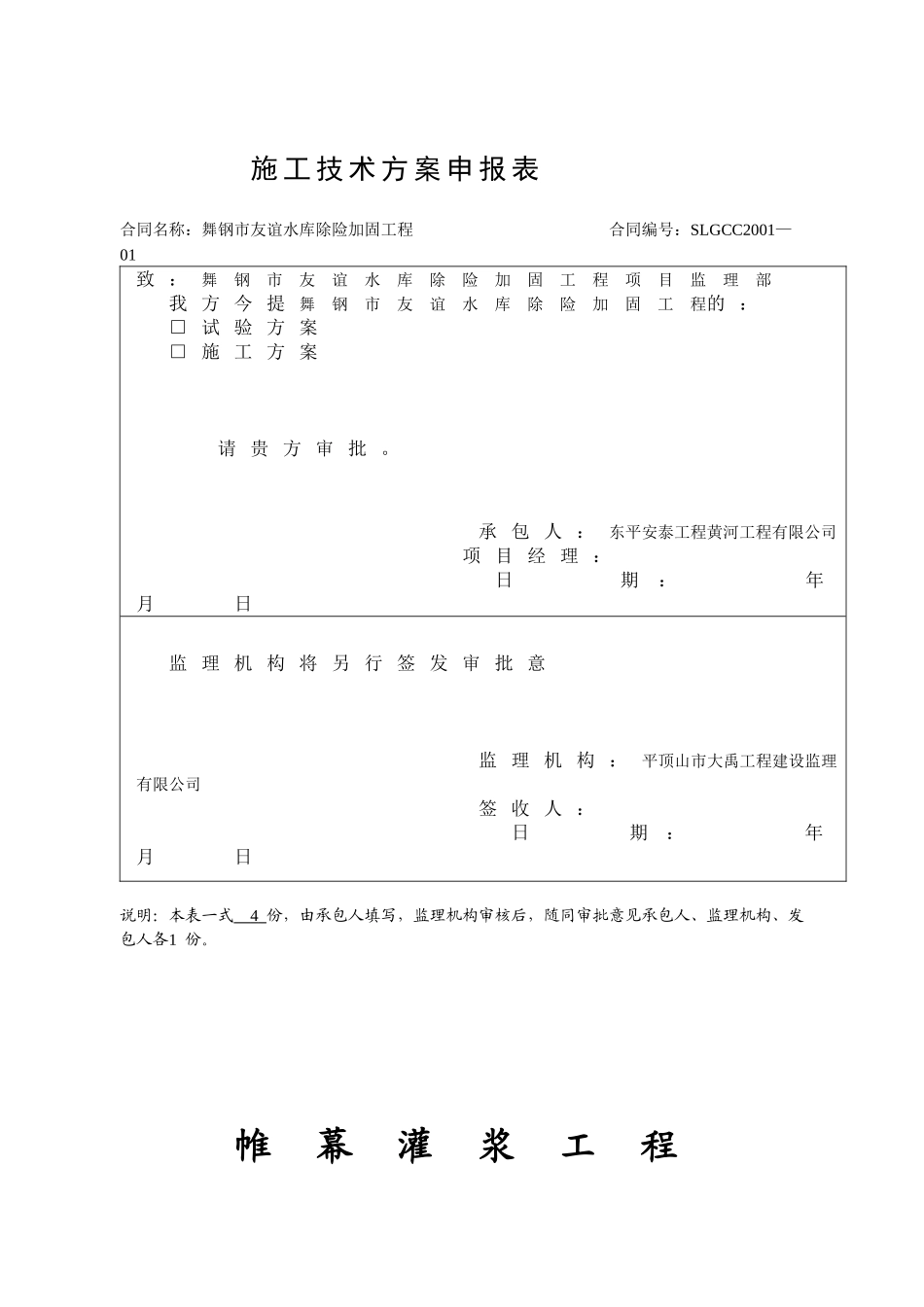

施工技术方案申报表合同名称:舞钢市友谊水库除险加固工程合同编号:SLGCC2001—01致:舞钢市友谊水库除险加固工程项目监理部我方今提舞钢市友谊水库除险加固工程的:□试验方案□施工方案请贵方审批
承包人:东平安泰工程黄河工程有限公司项目经理:日期:年月日监理机构将另行签发审批意监理机构:平顶山市大禹工程建设监理有限公司签收人:日期:年月日说明:本表一式4份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人各1份

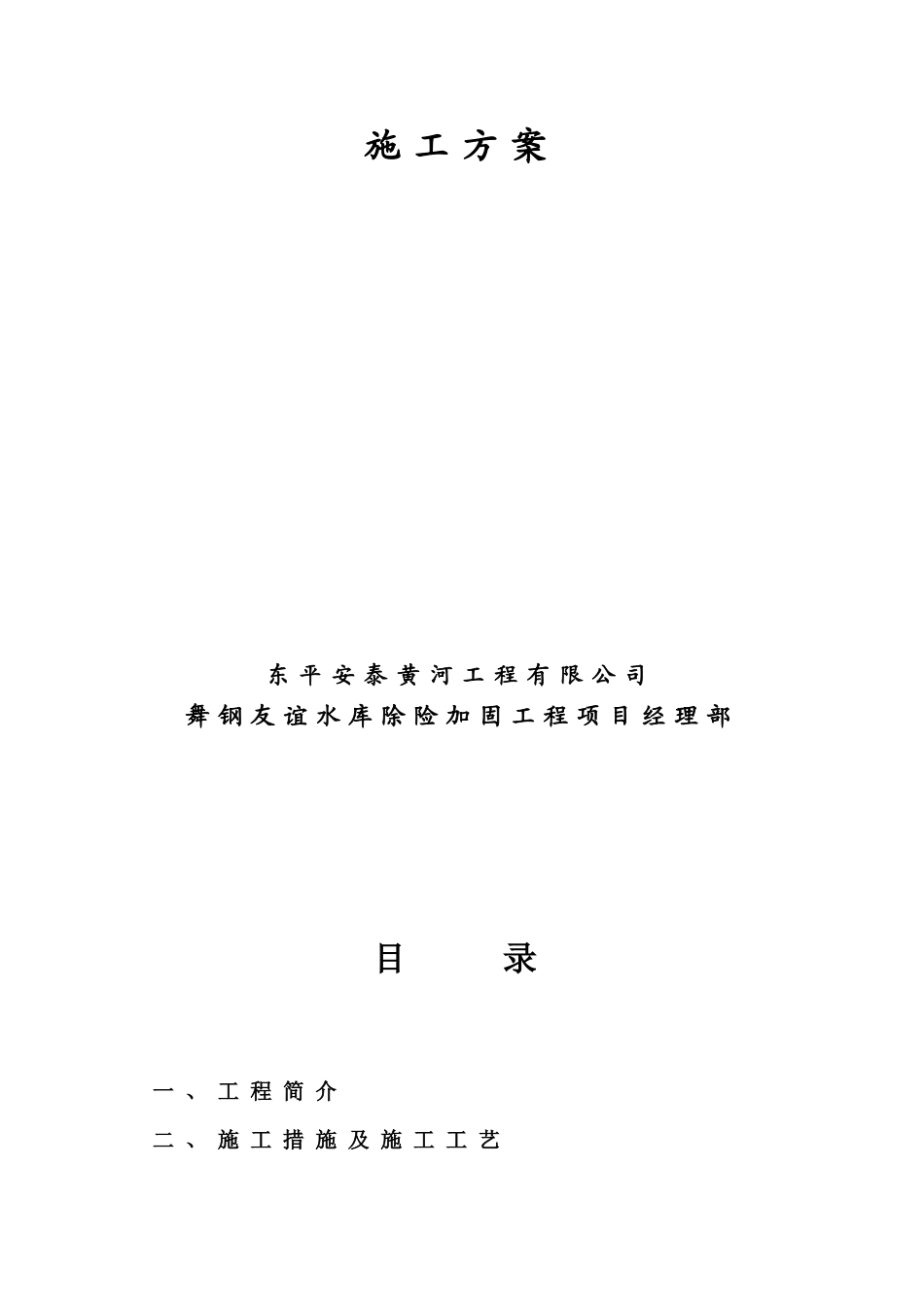

帷幕灌浆工程施工方案东平安泰黄河工程有限公司舞钢友谊水库除险加固工程项目经理部目录一、工程简介二、施工措施及施工工艺三、安全保证措施四、文明施工措施一、工程简介1工程概况舞钢友谊水库位于舞钢市与方城县交界处,尚店镇西北8km的杨庄村西北方,淮河流域甘江河支流上,水库上游干流长度4
2km,控制流域面积4
67k㎡,河道比降为0

水库位于1967年11月动工兴建,1972年12月竣工
河域内多年平均降雨量为900mm,将雨年内年季分布不均,汛期降水量(6-9)占全年降雨的60﹪以上,其中7、8月份占全年降水量的38﹪
另一降水量较多的时段为4-5月,其中全年降水量的16
7%,而降水量最小的12-2月三个月的降水量只占全年降水量的6
大坝为均质土坝,现状主坝顶高程为196
90-197
43,最大坝高192
坝顶长225m,宽3
8,迎水坡为块石护坡
坡比1:3,被水坡为草皮护坡,自上而下依次为1:2
48、1:3
二、施工措施及施工工艺1
施工安排钻孔灌浆根据施工强度,安排施工人员,灌浆拟采用3台150型潜孔式地质钻机自下而上分段循环钻灌,“三班制”连续作业
2施工布置3台钻机分别设在副坝左岸,灌浆泵也分别设在副坝左岸
3防渗灌浆施工防渗灌浆工艺流程图如下:埋设孔口管钻机就位、钻进钻孔冲洗压水试验灌浆封孔孔位孔
