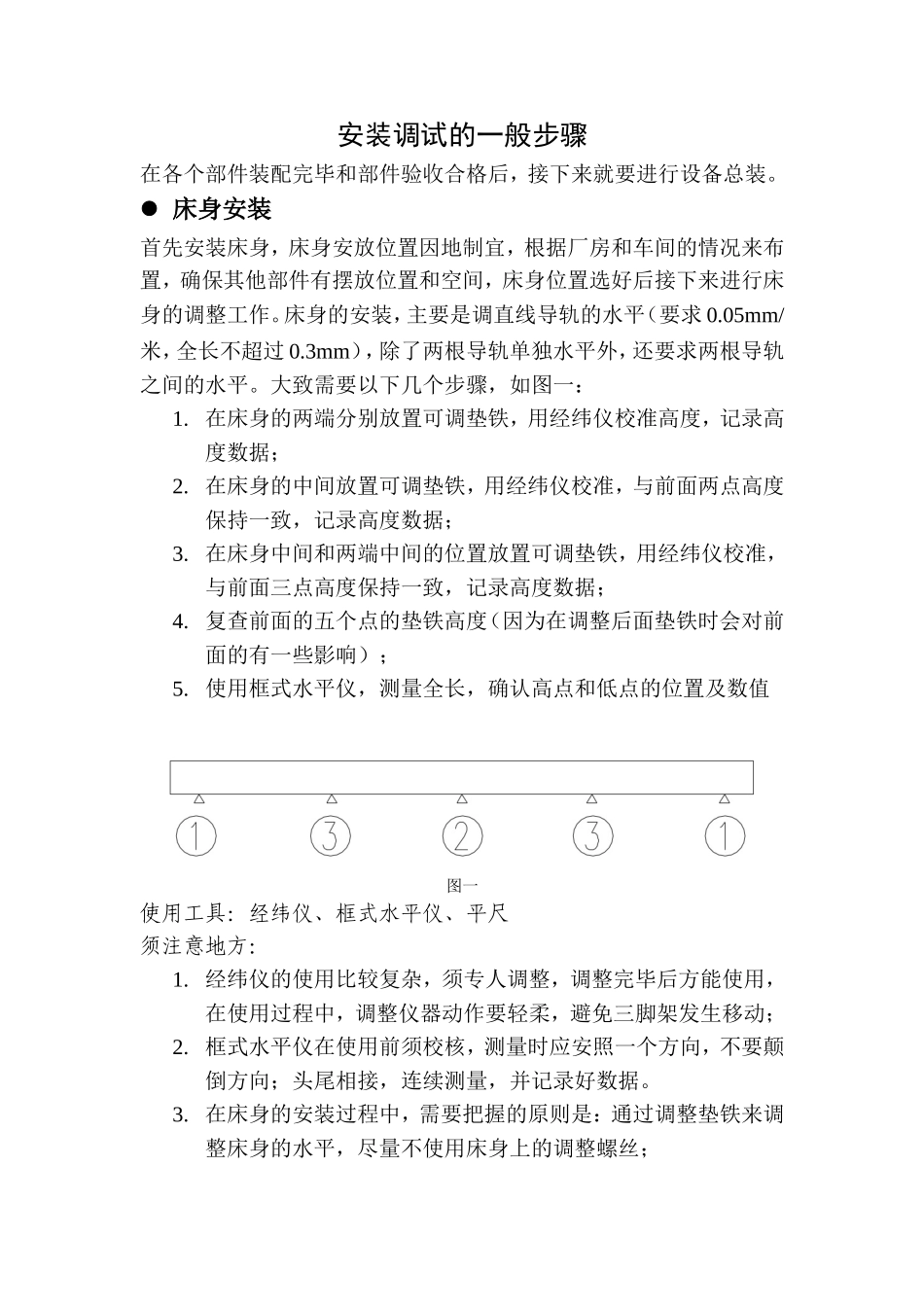

安装调试的一般步骤在各个部件装配完毕和部件验收合格后,接下来就要进行设备总装
床身安装首先安装床身,床身安放位置因地制宜,根据厂房和车间的情况来布置,确保其他部件有摆放位置和空间,床身位置选好后接下来进行床身的调整工作
床身的安装,主要是调直线导轨的水平(要求0
05mm/米,全长不超过0
3mm),除了两根导轨单独水平外,还要求两根导轨之间的水平

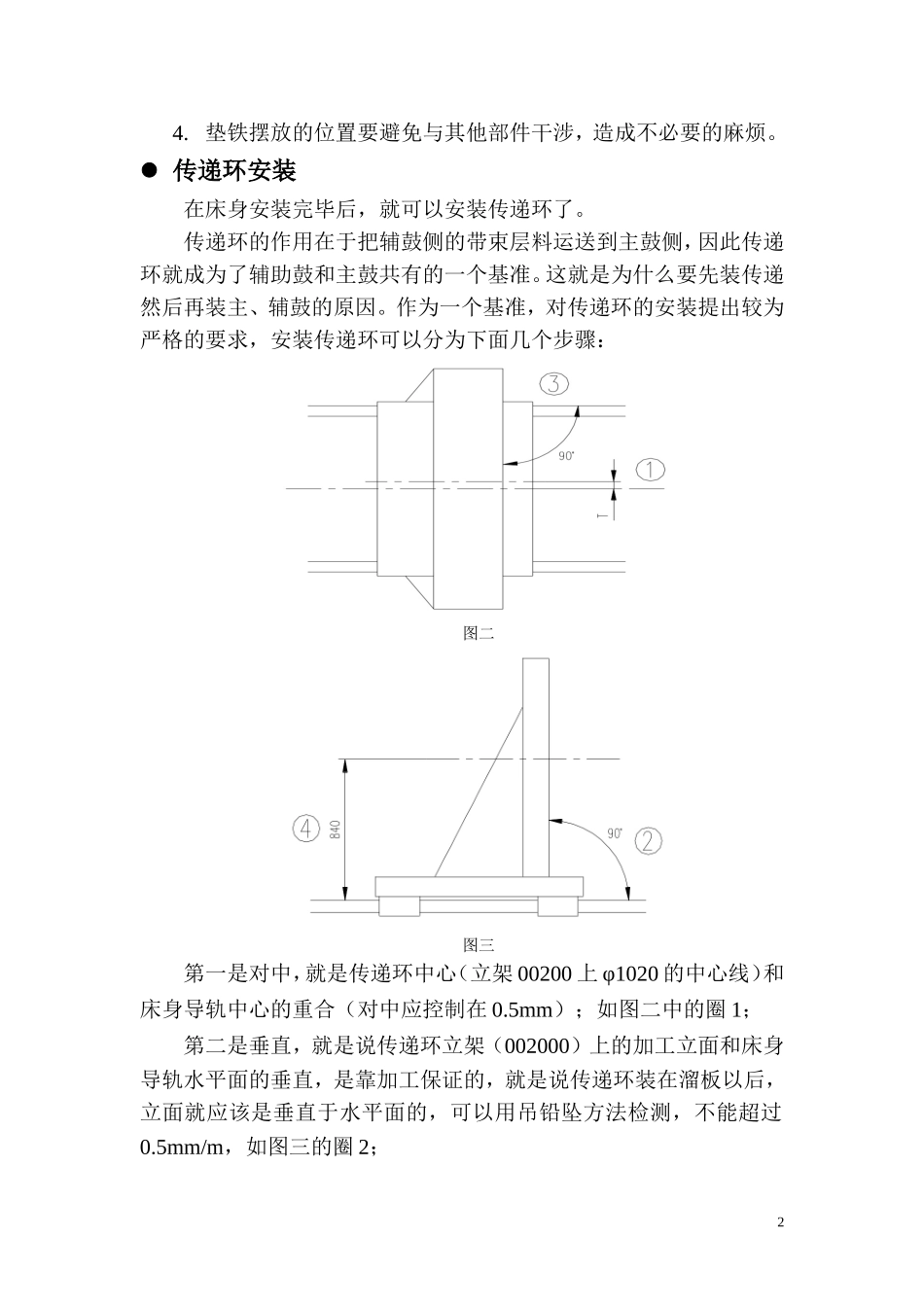

大致需要以下几个步骤,如图一:1
在床身的两端分别放置可调垫铁,用经纬仪校准高度,记录高度数据;2
在床身的中间放置可调垫铁,用经纬仪校准,与前面两点高度保持一致,记录高度数据;3
在床身中间和两端中间的位置放置可调垫铁,用经纬仪校准,与前面三点高度保持一致,记录高度数据;4
复查前面的五个点的垫铁高度(因为在调整后面垫铁时会对前面的有一些影响);5
使用框式水平仪,测量全长,确认高点和低点的位置及数值图一使用工具:经纬仪、框式水平仪、平尺须注意地方:1
经纬仪的使用比较复杂,须专人调整,调整完毕后方能使用,在使用过程中,调整仪器动作要轻柔,避免三脚架发生移动;2
框式水平仪在使用前须校核,测量时应安照一个方向,不要颠倒方向;头尾相接,连续测量,并记录好数据
在床身的安装过程中,需要把握的原则是:通过调整垫铁来调整床身的水平,尽量不使用床身上的调整螺丝;4
垫铁摆放的位置要避免与其他部件干涉,造成不必要的麻烦
传递环安装在床身安装完毕后,就可以安装传递环了
传递环的作用在于把辅鼓侧的带束层料运送到主鼓侧,因此传递环就成为了辅助鼓和主鼓共有的一个基准
这就是为什么要先装传递然后再装主、辅鼓的原因
作为一个基准,对传递环的安装提出较为严格的要求,安装传递环可以分为下面几个步骤:图二图三第一是对中,就是传递环中心(立架00200上φ1020的中心线)和床身导轨中心的重合(对中应控制在0
5mm);如图二中的圈1;第二是垂直,就
