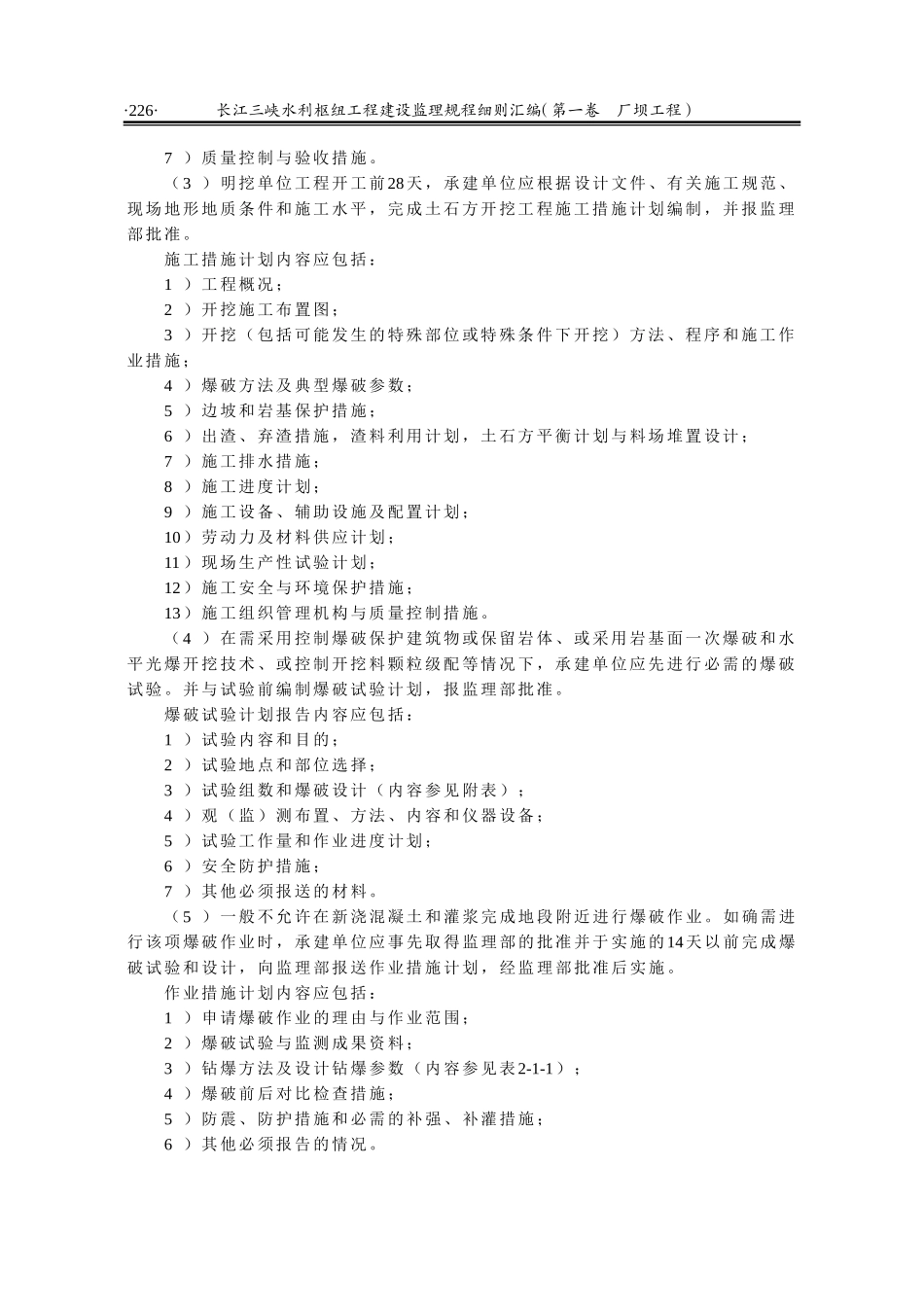

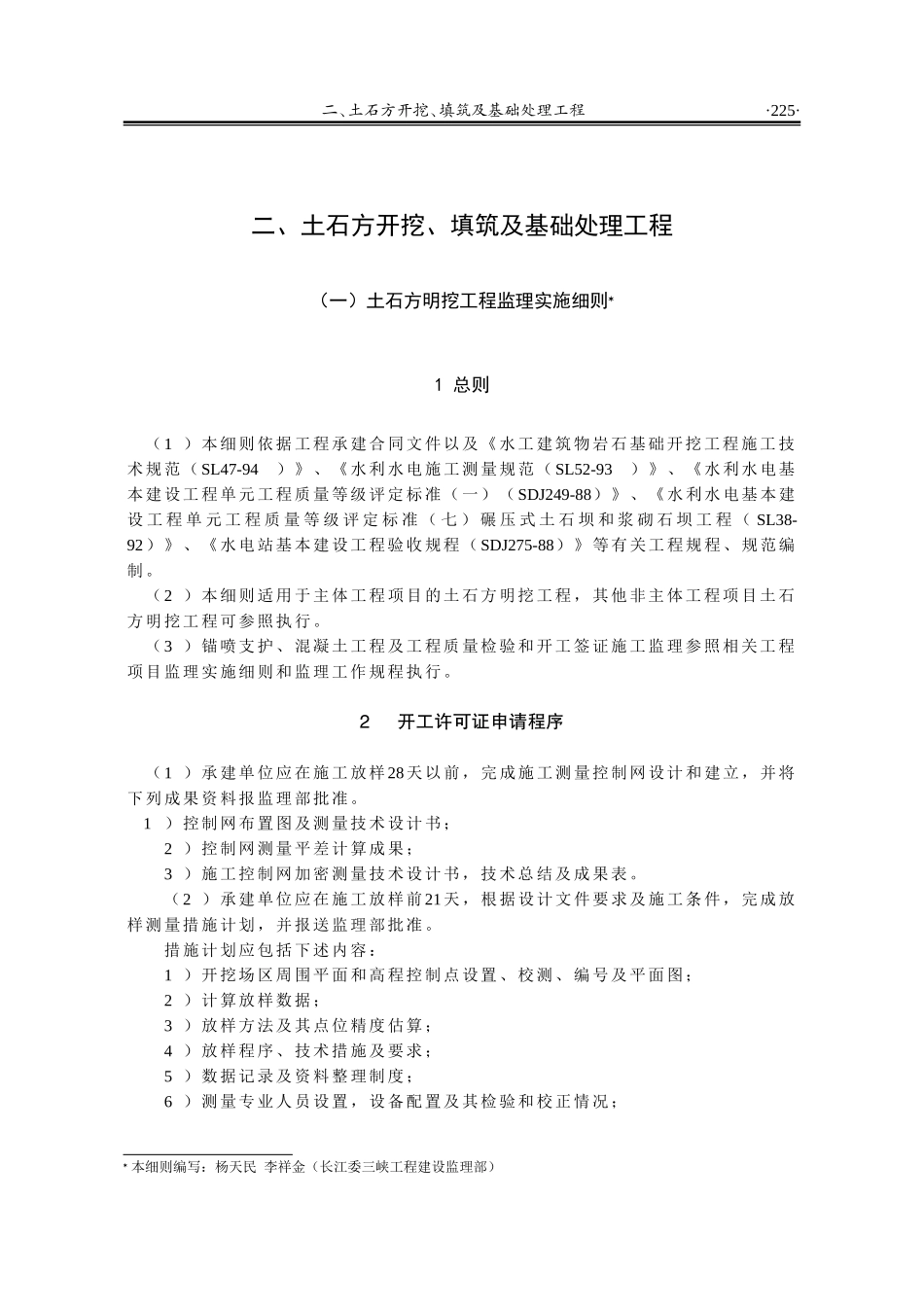

二、土石方开挖、填筑及基础处理工程·225·二、土石方开挖、填筑及基础处理工程(一)土石方明挖工程监理实施细则1总则(1)本细则依据工程承建合同文件以及《水工建筑物岩石基础开挖工程施工技术规范(SL47-94)》、《水利水电施工测量规范(SL52-93)》、《水利水电基本建设工程单元工程质量等级评定标准(一)(SDJ249-88)》、《水利水电基本建设工程单元工程质量等级评定标准(七)碾压式土石坝和浆砌石坝工程(SL38-92)》、《水电站基本建设工程验收规程(SDJ275-88)》等有关工程规程、规范编制
(2)本细则适用于主体工程项目的土石方明挖工程,其他非主体工程项目土石方明挖工程可参照执行
(3)锚喷支护、混凝土工程及工程质量检验和开工签证施工监理参照相关工程项目监理实施细则和监理工作规程执行
2开工许可证申请程序(1)承建单位应在施工放样28天以前,完成施工测量控制网设计和建立,并将下列成果资料报监理部批准
1)控制网布置图及测量技术设计书;2)控制网测量平差计算成果;3)施工控制网加密测量技术设计书,技术总结及成果表
(2)承建单位应在施工放样前21天,根据设计文件要求及施工条件,完成放样测量措施计划,并报送监理部批准
措施计划应包括下述内容:1)开挖场区周围平面和高程控制点设置、校测、编号及平面图;2)计算放样数据;3)放样方法及其点位精度估算;4)放样程序、技术措施及要求;5)数据记录及资料整理制度;6)测量专业人员设置,设备配置及其检验和校正情况;本细则编写:杨天民李祥金(长江委三峡工程建设监理部)·226·长江三峡水利枢纽工程建设监理规程细则汇编(第一卷厂坝工程)7)质量控制与验收措施
(3)明挖单位工程开工前28天,承建单位应根据设计文件、有关施工规范、现场地形地质条件和施工水平,完成土石方开挖工程施工措施计划编制,并报监理部批准

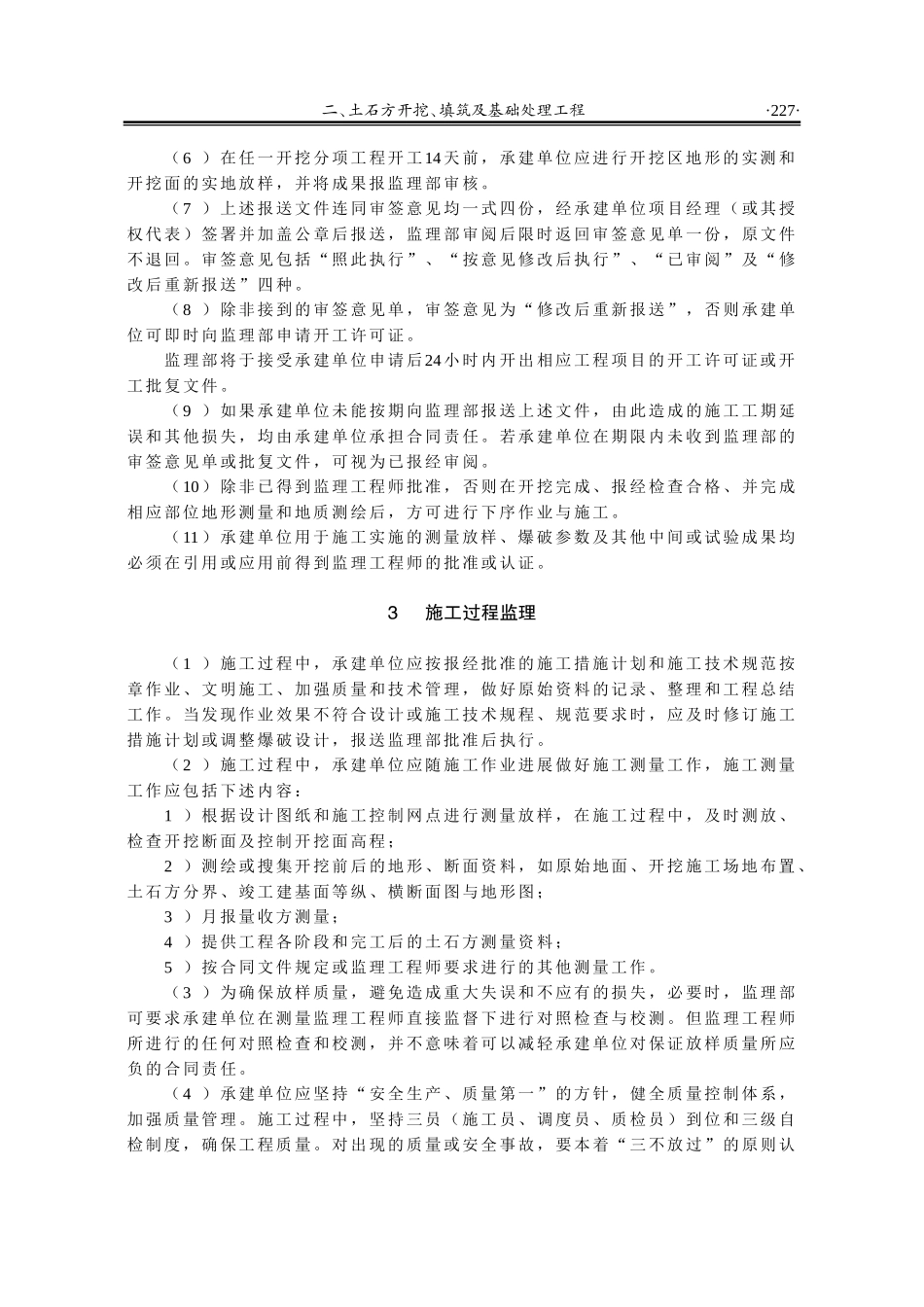

施工措施计划内容
