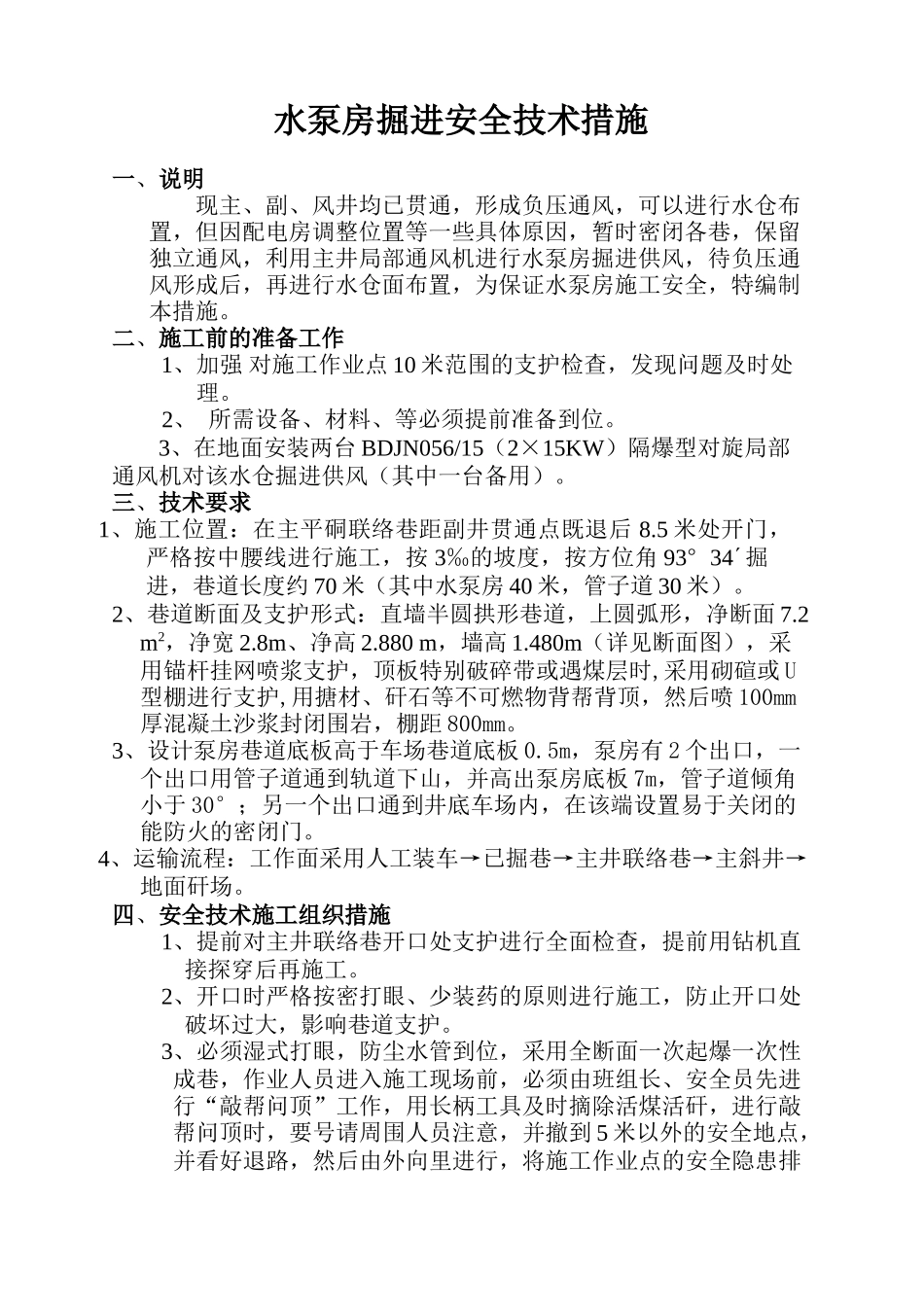

水泵房掘进安全技术措施一、说明现主、副、风井均已贯通,形成负压通风,可以进行水仓布置,但因配电房调整位置等一些具体原因,暂时密闭各巷,保留独立通风,利用主井局部通风机进行水泵房掘进供风,待负压通风形成后,再进行水仓面布置,为保证水泵房施工安全,特编制本措施
二、施工前的准备工作1、加强对施工作业点10米范围的支护检查,发现问题及时处理
2、所需设备、材料、等必须提前准备到位
3、在地面安装两台BDJN056/15(2×15KW)隔爆型对旋局部通风机对该水仓掘进供风(其中一台备用)
三、技术要求1、施工位置:在主平硐联络巷距副井贯通点既退后8
5米处开门,严格按中腰线进行施工,按3‰的坡度,按方位角93°34´掘进,巷道长度约70米(其中水泵房40米,管子道30米)
2、巷道断面及支护形式:直墙半圆拱形巷道,上圆弧形,净断面7
2m2,净宽2
8m、净高2
880m,墙高1
480m(详见断面图),采用锚杆挂网喷浆支护,顶板特别破碎带或遇煤层时,采用砌碹或U型棚进行支护,用搪材、矸石等不可燃物背帮背顶,然后喷100mm厚混凝土沙浆封闭围岩,棚距800mm
3、设计泵房巷道底板高于车场巷道底板0
5m,泵房有2个出口,一个出口用管子道通到轨道下山,并高出泵房底板7m,管子道倾角小于30°;另一个出口通到井底车场内,在该端设置易于关闭的能防火的密闭门
4、运输流程:工作面采用人工装车→已掘巷→主井联络巷→主斜井→地面矸场
四、安全技术施工组织措施1、提前对主井联络巷开口处支护进行全面检查,提前用钻机直接探穿后再施工
2、开口时严格按密打眼、少装药的原则进行施工,防止开口处破坏过大,影响巷道支护

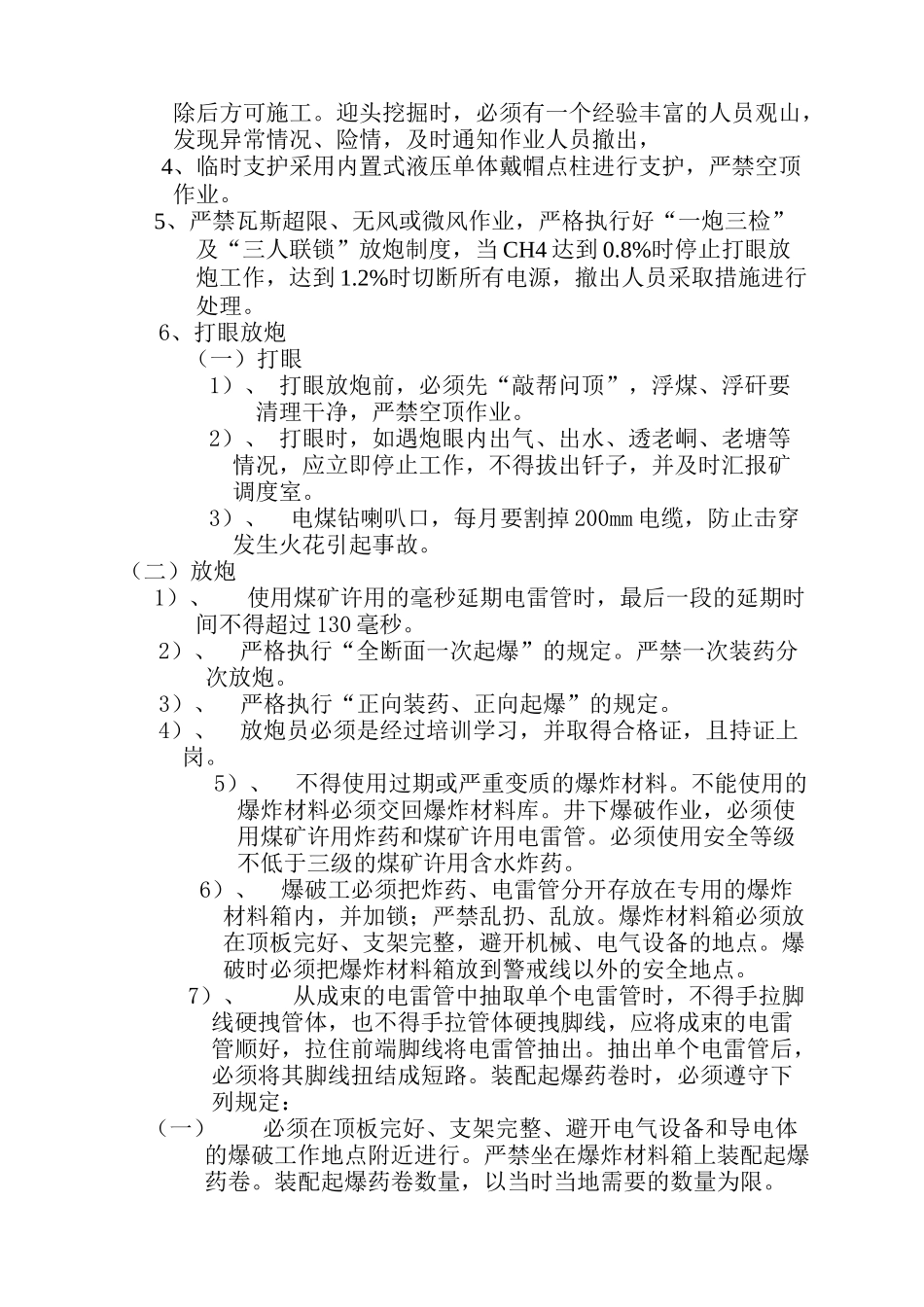

3、必须湿式打眼,防尘水管到位,采用全断面一次起爆一次性成巷,作业人员进入施工现场前,必须由班组长、安全员先进行“敲帮问顶”工作,用长柄工具及时摘除活煤活矸,进行敲帮问顶时,要号请周围人员
