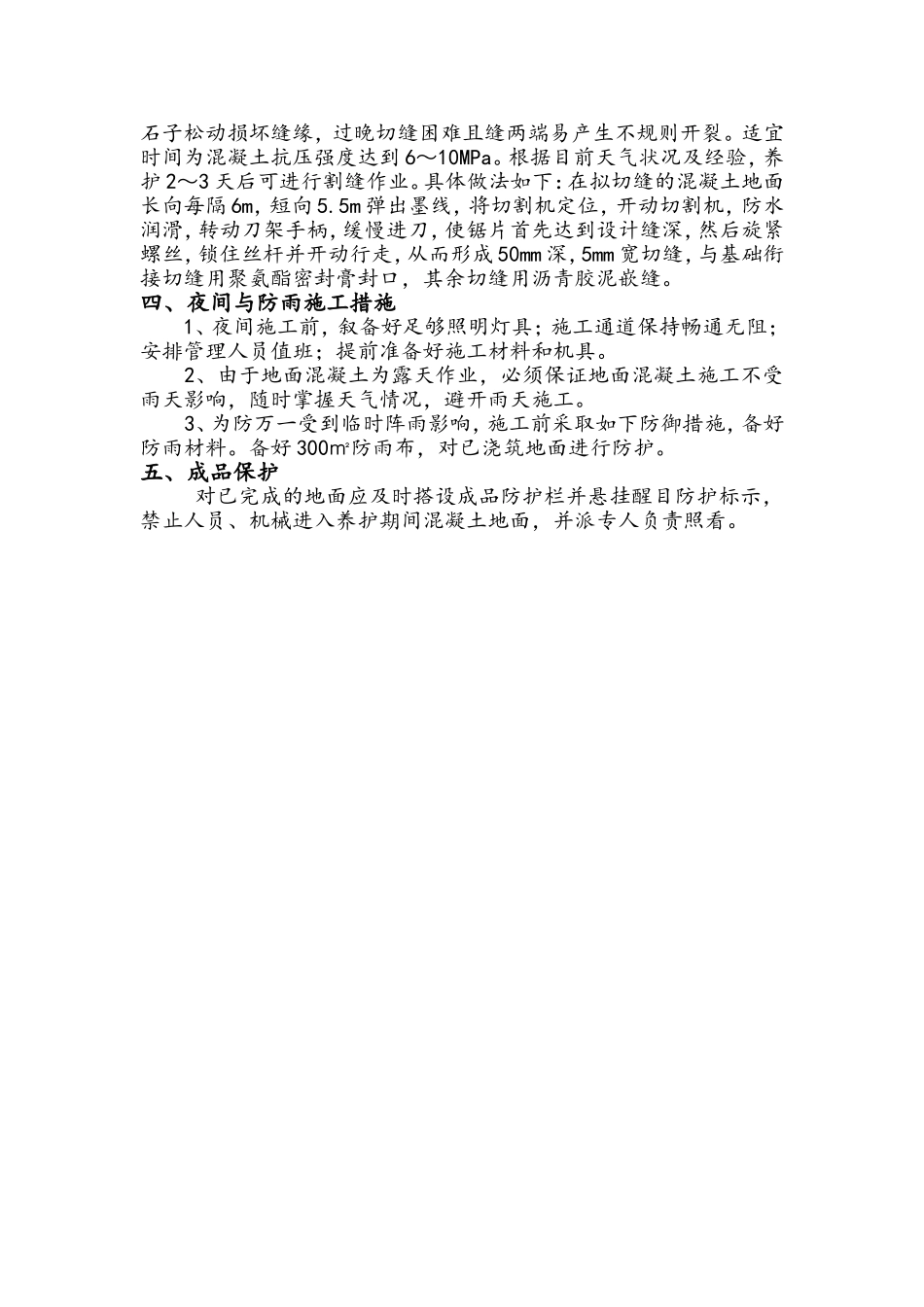

伊利陕西省铜川市境内新建5000头现代牧业科技示范园—青贮窖室内混凝土地面施工方案编制人:审核人:审批人:陕西鸿基建筑工程有限责任公司2013年8月13日青贮窖室内混凝土地面施工方案一、工程概况伊利陕西省铜川市境内新建5000头现代牧业科技示范园区—青贮窖工程位于该项目东北角,为地上式青贮窖,占地面积:2304㎡×7=16128㎡
二、工艺特点本施工方案结合本工程特点主要阐述大面积混凝土地面一次压光
窖体长度为96m,宽度为22米,共7个,面积较大且为混凝土整体地面,对混凝土基层的平整度要求很高,因此经我项目部仔细研究,借鉴以往施工经验,编制本方案指导大面积混凝土地面的施工
三、施工方法和过程(一)施工顺序材料准备→定位放线→支设侧模(20#槽钢)→混凝土摊铺→振捣→粗刮→细刮→机械提浆、磨光→养护→割缝→成品保护(二)材料准备因地面面积较大须严格选材,水泥:选用p
5硅酸盐水泥
细骨料:宜用Ⅱ区中砂;粗骨料:选用粒径1~2,1~3cm混合级配碎石,严格控制砂石含泥量
混凝土标号为C25,所有材料现场取样复检并做配合比实验
侧模板采用20#槽钢,机械包括整平机、振动梁、提浆磨光机等
(三)具体做法1、本次施工定位放线重点在于标高、平整度控制,混凝土设计厚度为200mm,使用槽钢侧模,具体做法为水准仪测定侧模顶标高并拉线控制,待侧模支设完毕后左右使用钢筋钉入地面下使其固定,从而达到严格控制侧模标高的要求
2、侧模支设经项目部仔细研究,施工顺序为每个区段内短向(5
5m)隔跨支模,从而做到隔跨浇筑混凝土,待强度达到要求后,利用第一次浇筑的混凝土侧面作为第二次混凝土的侧模进行浇筑
3、混凝土摊铺混凝土采用现场自拌混凝土,严格控制坍落度在120~130mm
由三轮车运至入模,人工协助摊铺至设计厚度+虚铺厚度(虚铺高度为2~3cm)
摊铺混凝土时应连续摊铺,不得中断
