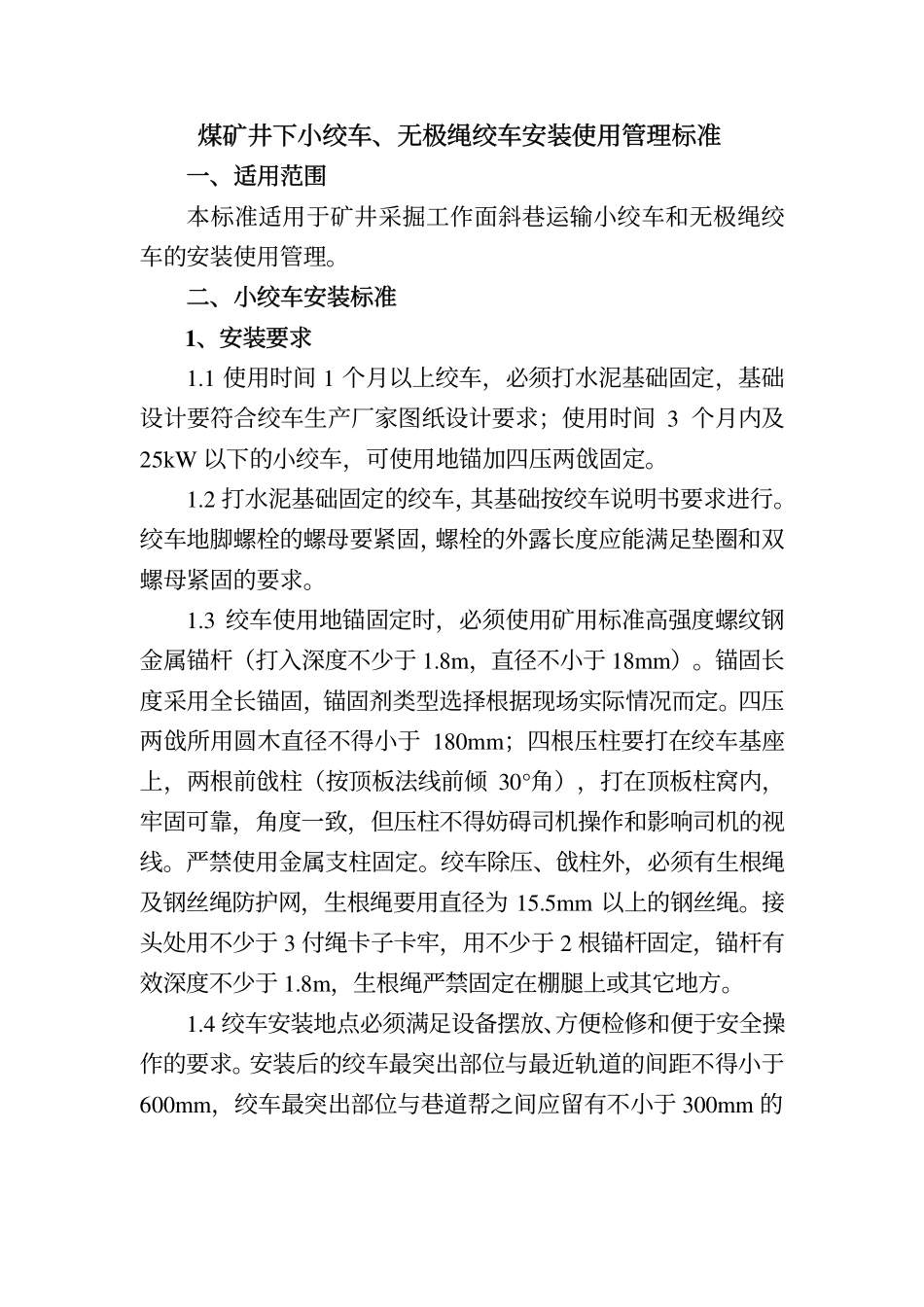

煤矿井下小绞车、无极绳绞车安装使用管理标准一、适用范围本标准适用于矿井采掘工作面斜巷运输小绞车和无极绳绞车的安装使用管理
二、小绞车安装标准1、安装要求1
1使用时间1个月以上绞车,必须打水泥基础固定,基础设计要符合绞车生产厂家图纸设计要求;使用时间3个月内及25kW以下的小绞车,可使用地锚加四压两戗固定
2打水泥基础固定的绞车,其基础按绞车说明书要求进行
绞车地脚螺栓的螺母要紧固,螺栓的外露长度应能满足垫圈和双螺母紧固的要求
3绞车使用地锚固定时,必须使用矿用标准高强度螺纹钢金属锚杆(打入深度不少于1
8m,直径不小于18mm)
锚固长度采用全长锚固,锚固剂类型选择根据现场实际情况而定
四压两戗所用圆木直径不得小于180mm;四根压柱要打在绞车基座上,两根前戗柱(按顶板法线前倾30°角),打在顶板柱窝内,牢固可靠,角度一致,但压柱不得妨碍司机操作和影响司机的视线
严禁使用金属支柱固定
绞车除压、戗柱外,必须有生根绳及钢丝绳防护网,生根绳要用直径为15
5mm以上的钢丝绳
接头处用不少于3付绳卡子卡牢,用不少于2根锚杆固定,锚杆有效深度不少于1
8m,生根绳严禁固定在棚腿上或其它地方
4绞车安装地点必须满足设备摆放、方便检修和便于安全操作的要求
安装后的绞车最突出部位与最近轨道的间距不得小于600mm,绞车最突出部位与巷道帮之间应留有不小于300mm的检修空间,绞车司机操作侧应有不小于1m2安全操作空间,绞车硐室高度不得小于2m
5上山施工,采用倒拉绞车时,迎头应装平式导向轮,禁止用小滑轮代替;导向轮的固定方式应在作业规程中明确规定,要全部外露,便于检查,并落实检查责任人
6绞车安装在专用绞车硐室时,滚筒中心线应与斜巷轨道中心线重合,误差不大于50mm,安装稳固,方便操作,钢丝绳排列整齐
小绞车在轨道一侧安装时,要保证绞车运行时,盘绳整齐、不爬绳、不咬绳
