软基处理-砂桩试桩方案厦漳同城大道圆山段2-1标软基处理挤密砂桩试桩方案一、工程概况厦漳同城大道圆山段II-1标K19+100~K21+300路段均位于九龙江江滩上,为冲海积平原地貌区,分布于九龙江西溪南岸,地形起伏较小在凸岸多以堆积作用为主,在凹岸多以侵蚀作用为主
表层多人工填土,其下为淤泥质土,其他依次为粉细砂、粉质粘土、细中砂等
作为路基地基持力层,由于人工填土、淤泥或淤泥质土的承载力较差,淤泥厚度3~20m不等,应进行处理,填土厚度不大于3m的辅道路基及辅道延长线路基采用砂桩处理

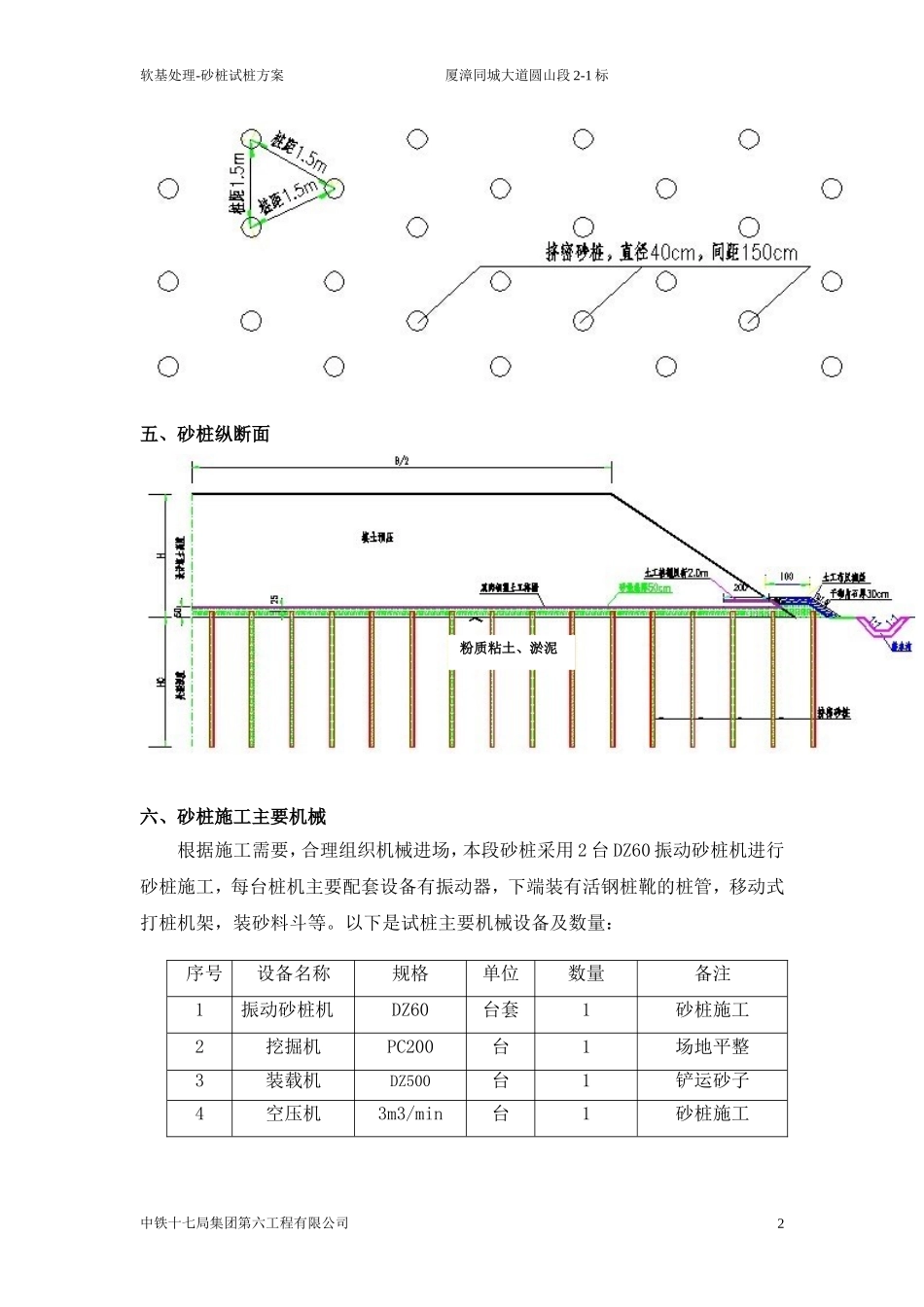

砂桩按正三角形布置,砂桩直径40cm,砂料采用中粗砂,大于0
5mm的砂含量占总含量的50%以上,含泥量小于3%,桩体伸入砂垫层中25cm,砂垫层采用中粗砂,同时保证含泥量小于5%,细度模数大于2
5,实际铺设宽度每侧较路基宽度宽出100cm,砂桩间距1
5m不等,桩长7m-20m不等
为了检验和确定成桩施工工艺及施工方法,根据现场情况及本标段《工程地质勘察报告》,辅道延长线MK0+760~MKO+800段淤泥厚度深达20m,适合选作砂桩试验段,选取3~5根砂桩进行试桩
二、砂桩试验目的及内容1
检验和确定成桩施工工艺及施工方法
检验砂桩填砂量、拔管速度、留振时间等工艺参数,根据试桩参数制定实施性施工工艺细则及标准
检验软土地基经过挤密砂桩垂直排水固结处理后的软土地质面的地基承载力是否达到设计值
三、砂桩试验检测内容指标名称细度模量含泥量堆积空隙率桩管提升高度振密时间技术指标≥2
5<3%<4730~50cm/次15~30s/次名称复合地基承载力深度灌砂量(设计量)差异沉降颗粒均匀系数技术指标≥90KPa≥设计≤1

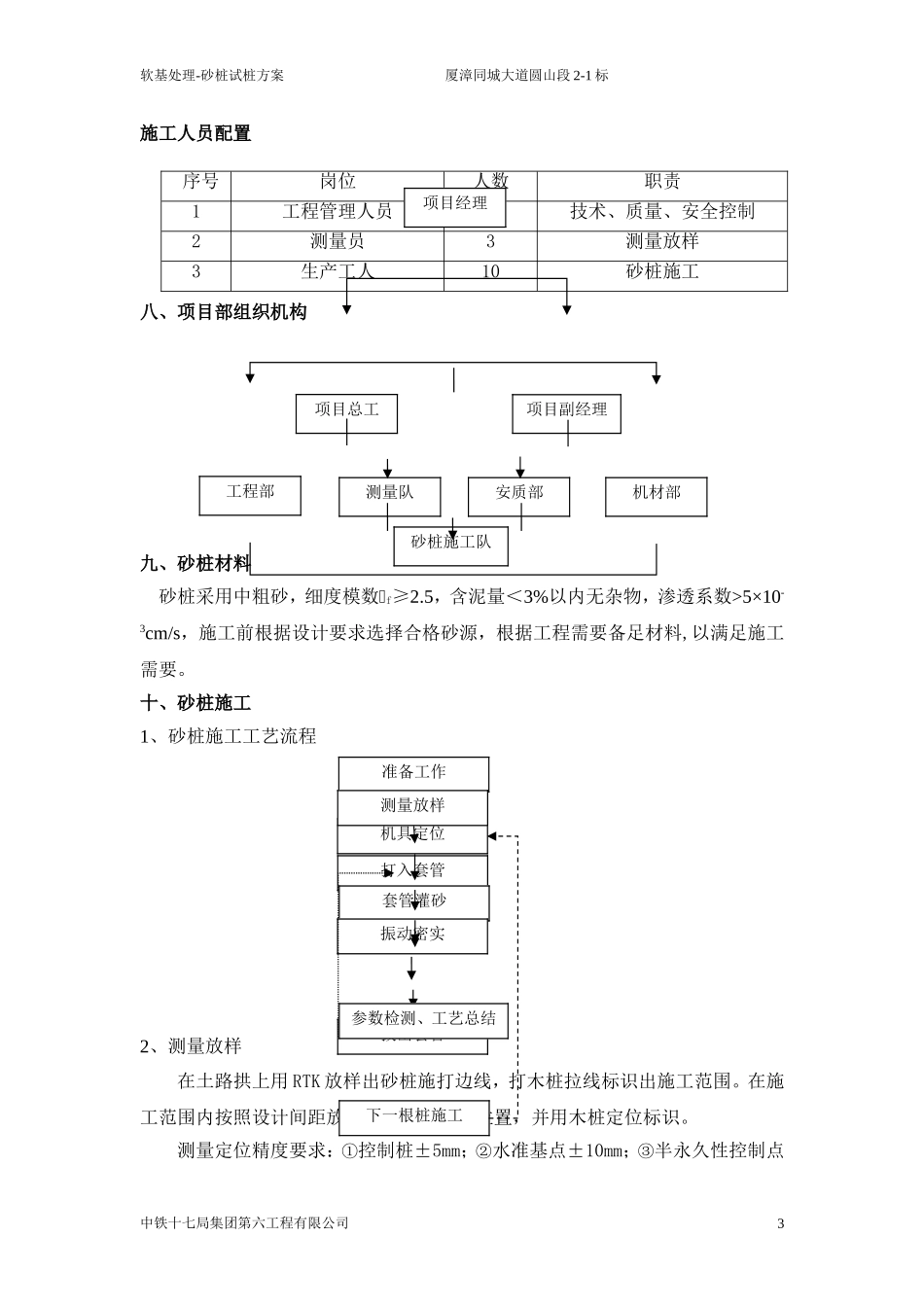

5%K≥10四、砂桩平面布置中铁十七局集团第六工程有限公司1软基处理-砂桩试桩方案厦漳同城大道圆山段2-1标五、砂桩纵断面六、砂桩施工主要机械根据施
