[例2-2]人工挖土方,土壤系潮湿的粘性土,按土壤分类属二类土(普通土),测时资料表明,挖1m3需消耗基本工作时间60min,辅助工作时间占工作班延续时间2%,准备与结束工作时间占工作延续时间2%,不可避免中断时间占1%,休息时间占20%
试计算人工挖普通土的时间定额和产量定额
挖1m3需消耗基本工作时间60min,辅助工作时间占工作班延续时间2%,准备与结束工作时间占工作延续时间2%,不可避免中断时间占1%,休息时间占20%[例4.3]某项目现行定额工日为2
5,经过一段时间贯彻执行,收集到完成定额的单项统计数据如下:3,2
①拟将定额水平(即产量定额)提高15%,求修订后的定额能完成的概率
②如以60%的概率为适当,求该项目的时间定额
①已知定额提高幅度,求其完成概率
原时间定额为2
5工日,现将产量定额提高15%
根据时间定额与产量定额增减关系即该项目定额工日数降为2
4时,预计有60%的工人能完成定额
这时产量定额只提高了6

8%[例4—7]计算按每1m3标准砖砌体,一砖厚墙体材料净用量
解:(1)计算标准砖净用量式中:标准砖尺寸及体积:长×宽×厚=0
0115×0
0014628(m3)砖体厚:半砖墙为0
115m;一砖墙为0
24m;一砖半墙为0
365m(标准砖长加宽,再加灰缝厚;即0
365)灰缝厚:0

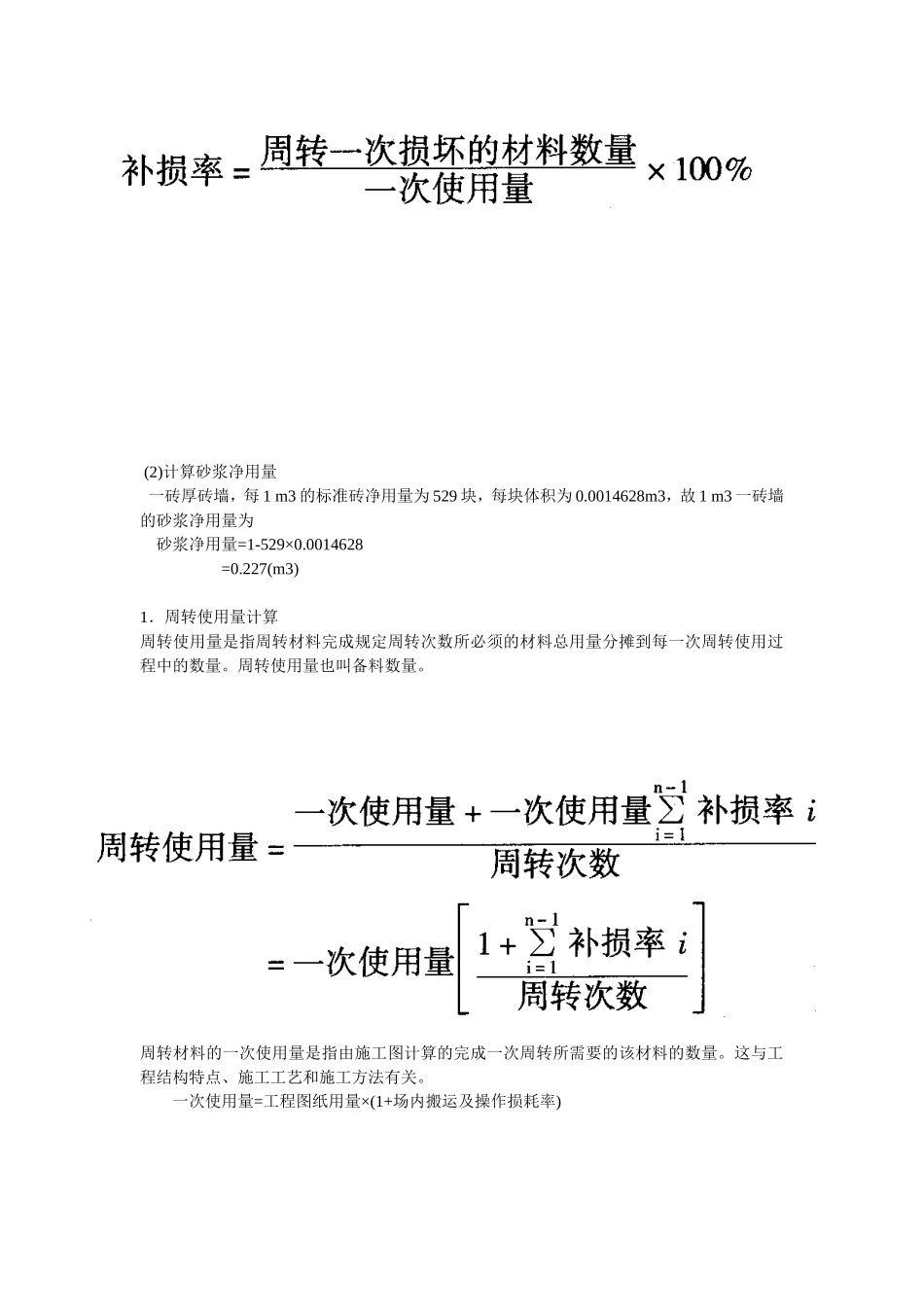

01m(2)计算砂浆净用量一砖厚砖墙,每1m3的标准砖净用量为529块,每块体积为0
0014628m3,故1m3一砖墙的砂浆净用量为砂浆净用量=1-529×0
0014628=0
227(m3)1.周转使用量计算周转使用量是指周转材料完成规定周转次数所必须的材料总用量分摊
