山东魏桥五电脱硫工程吸收塔施工作业指导书-1-1

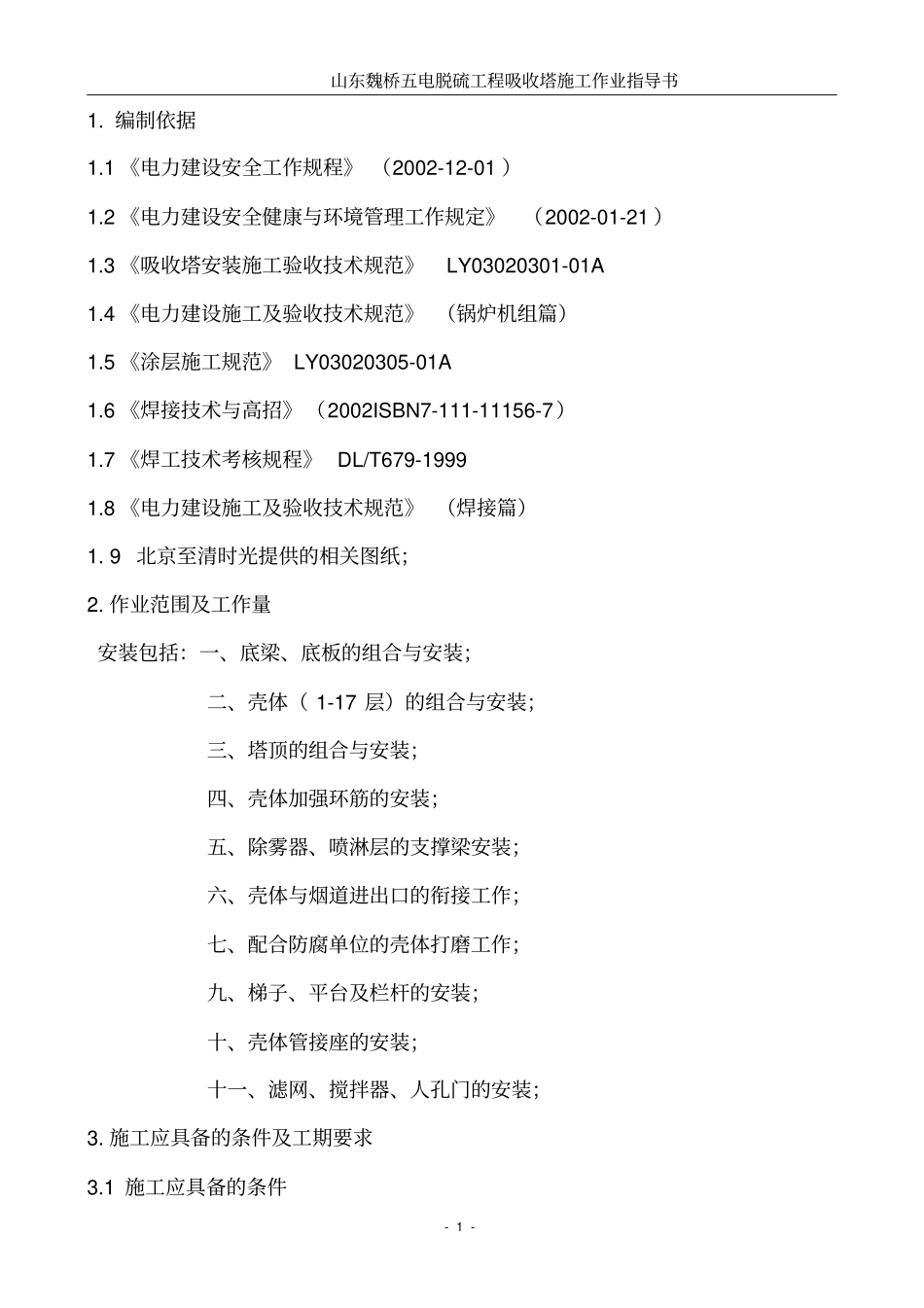

1《电力建设安全工作规程》(2002-12-01)1
2《电力建设安全健康与环境管理工作规定》(2002-01-21)1
3《吸收塔安装施工验收技术规范》LY03020301-01A1
4《电力建设施工及验收技术规范》(锅炉机组篇)1
5《涂层施工规范》LY03020305-01A1
6《焊接技术与高招》(2002ISBN7-111-11156-7)1
7《焊工技术考核规程》DL/T679-19991
8《电力建设施工及验收技术规范》(焊接篇)1
9北京至清时光提供的相关图纸;2
作业范围及工作量安装包括:一、底梁、底板的组合与安装;二、壳体(1-17层)的组合与安装;三、塔顶的组合与安装;四、壳体加强环筋的安装;五、除雾器、喷淋层的支撑梁安装;六、壳体与烟道进出口的衔接工作;七、配合防腐单位的壳体打磨工作;九、梯子、平台及栏杆的安装;十、壳体管接座的安装;十一、滤网、搅拌器、人孔门的安装;3
施工应具备的条件及工期要求3
1施工应具备的条件山东魏桥五电脱硫工程吸收塔施工作业指导书-2-3

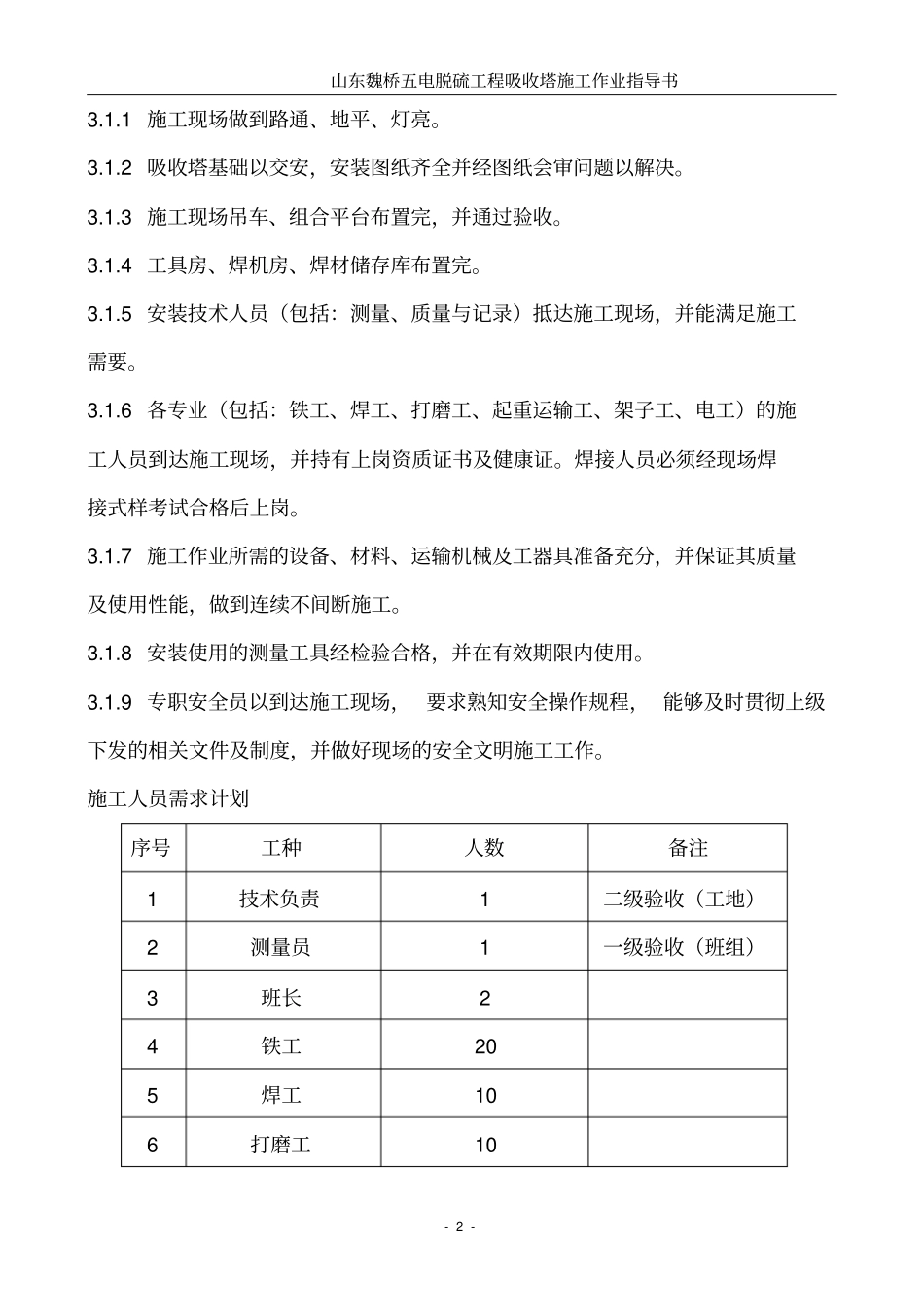

1施工现场做到路通、地平、灯亮
2吸收塔基础以交安,安装图纸齐全并经图纸会审问题以解决
3施工现场吊车、组合平台布置完,并通过验收
4工具房、焊机房、焊材储存库布置完
5安装技术人员(包括:测量、质量与记录)抵达施工现场,并能满足施工需要

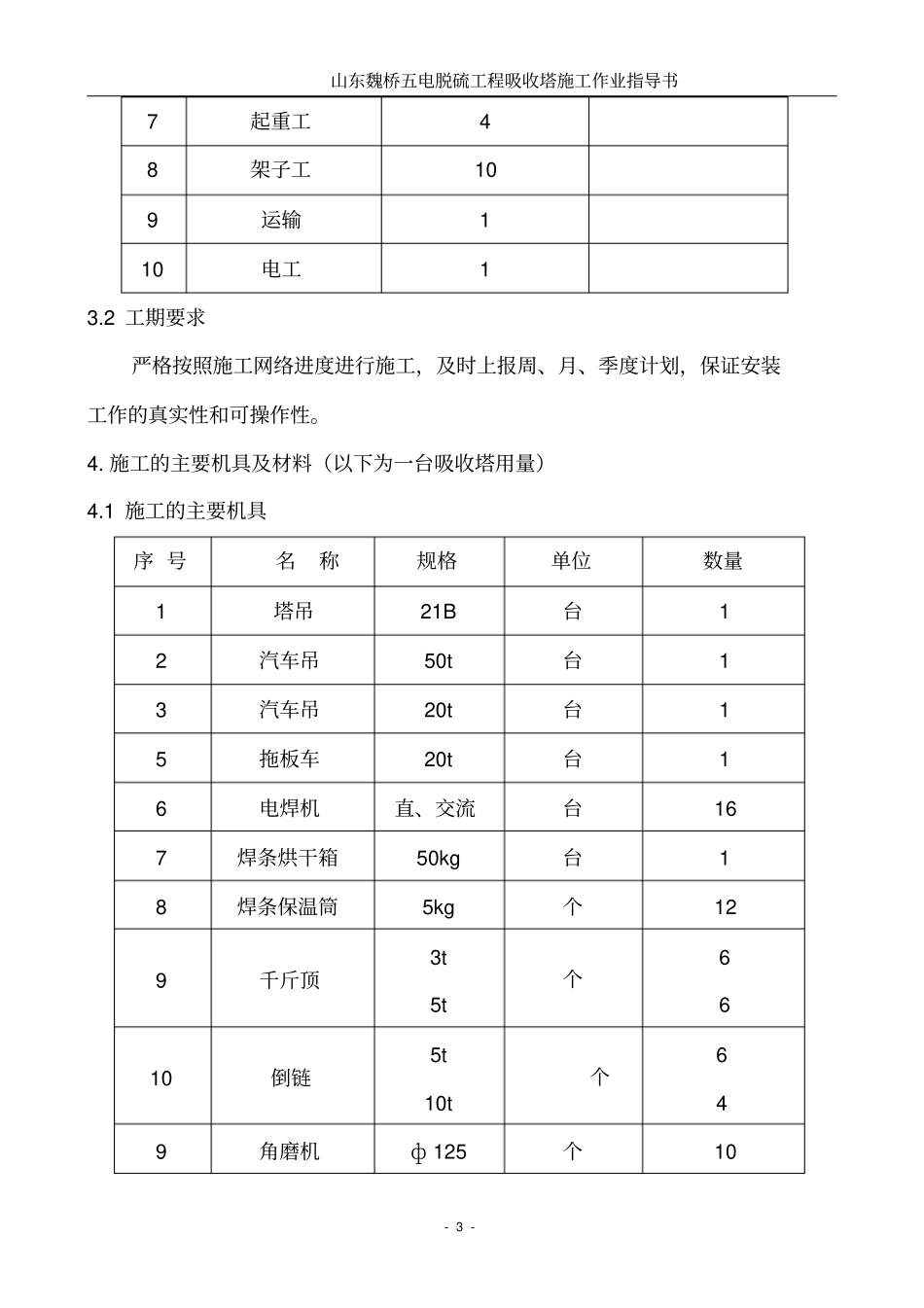

6各专业(包括:铁工、焊工、打磨工、起重运输工、架子工、电工)的施工人员到达施工现场,并持有上岗资质证书及健康证
焊接人员必须经现场焊接式样考试合格后上岗
7施工作业所需的设备、材料、运输机械及工器具准备充分,并保证其质量及使用性能,做到连续不间断施工
8安装使用的测量工具经检验合格,并在有效期限内使用
9专职安全员以到达施
