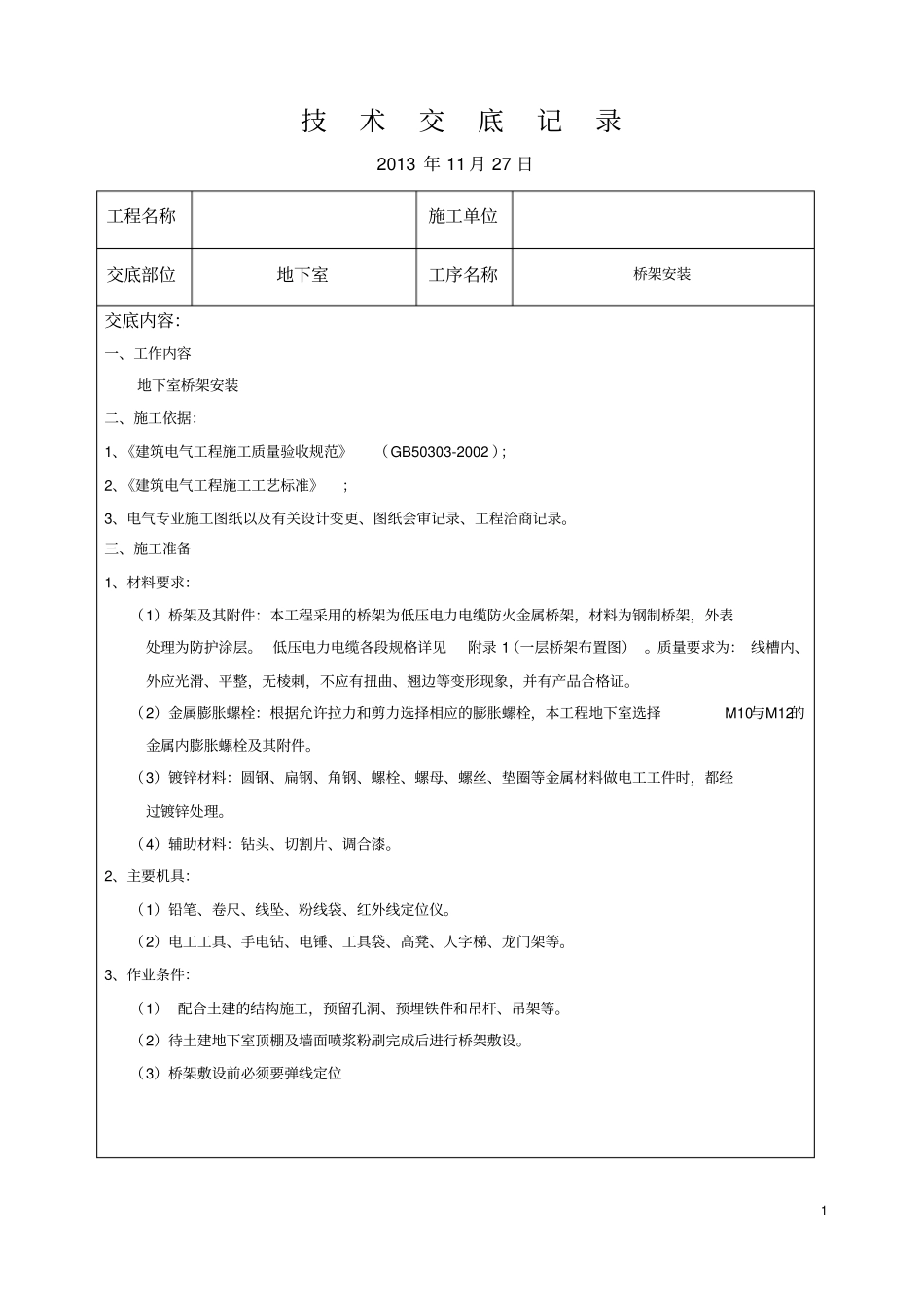

1技术交底记录2013年11月27日工程名称施工单位交底部位地下室工序名称桥架安装交底内容:一、工作内容地下室桥架安装二、施工依据:1、《建筑电气工程施工质量验收规范》(GB50303-2002);2、《建筑电气工程施工工艺标准》;3、电气专业施工图纸以及有关设计变更、图纸会审记录、工程洽商记录
三、施工准备1、材料要求:(1)桥架及其附件:本工程采用的桥架为低压电力电缆防火金属桥架,材料为钢制桥架,外表处理为防护涂层
低压电力电缆各段规格详见附录1(一层桥架布置图)
质量要求为:线槽内、外应光滑、平整,无棱刺,不应有扭曲、翘边等变形现象,并有产品合格证
(2)金属膨胀螺栓:根据允许拉力和剪力选择相应的膨胀螺栓,本工程地下室选择M10与M12的金属内膨胀螺栓及其附件
(3)镀锌材料:圆钢、扁钢、角钢、螺栓、螺母、螺丝、垫圈等金属材料做电工工件时,都经过镀锌处理
(4)辅助材料:钻头、切割片、调合漆
2、主要机具:(1)铅笔、卷尺、线坠、粉线袋、红外线定位仪
(2)电工工具、手电钻、电锤、工具袋、高凳、人字梯、龙门架等
3、作业条件:(1)配合土建的结构施工,预留孔洞、预埋铁件和吊杆、吊架等
(2)待土建地下室顶棚及墙面喷浆粉刷完成后进行桥架敷设

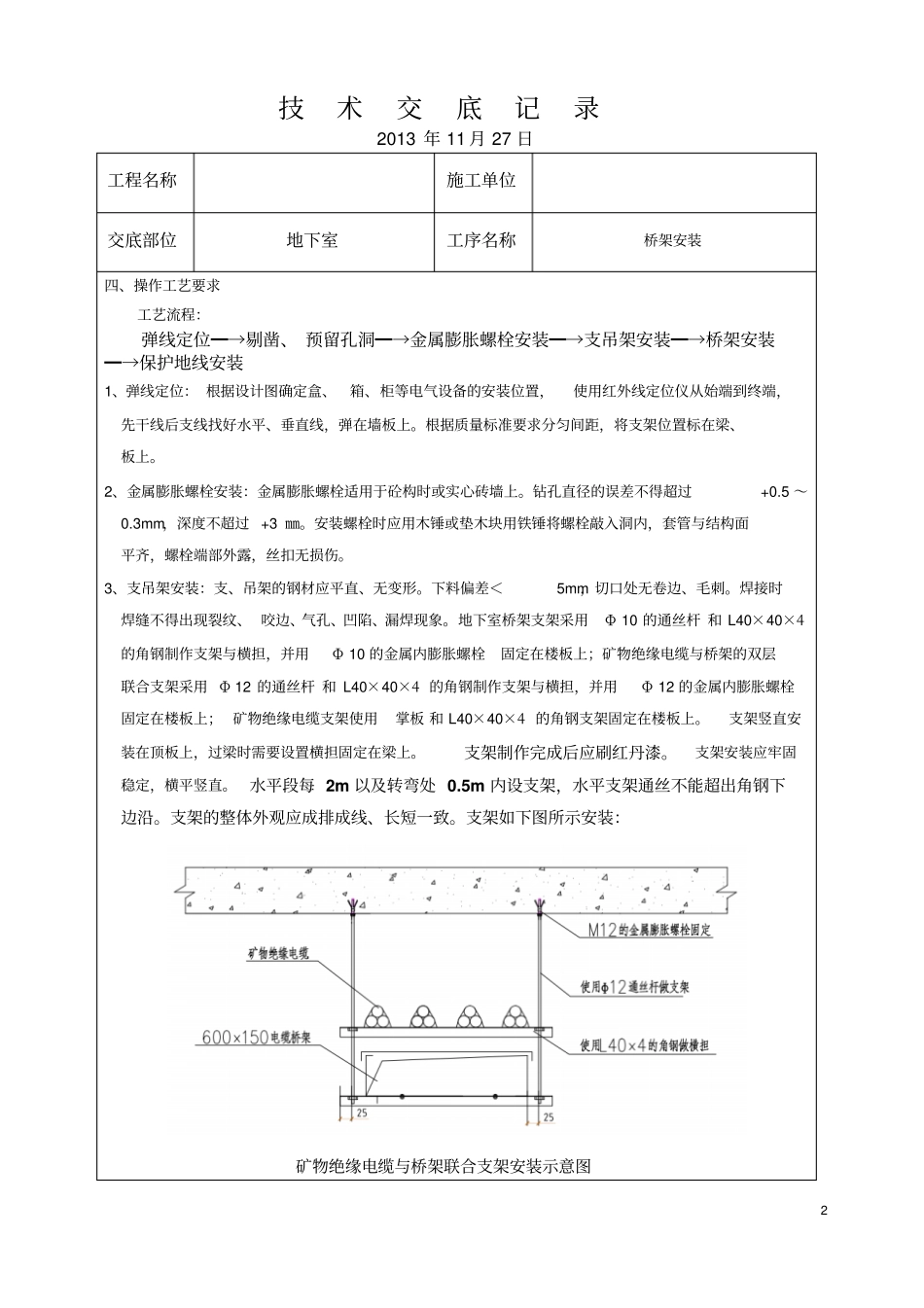

(3)桥架敷设前必须要弹线定位2技术交底记录2013年11月27日工程名称施工单位交底部位地下室工序名称桥架安装四、操作工艺要求工艺流程:弹线定位━→剔凿、预留孔洞━→金属膨胀螺栓安装━→支吊架安装━→桥架安装━→保护地线安装1、弹线定位:根据设计图确定盒、箱、柜等电气设备的安装位置,使用红外线定位仪从始端到终端,先干线后支线找好水平、垂直线,弹在墙板上
根据质量标准要求分匀间距,将支架位置标在梁、板上
2、金属膨胀螺栓安装:金属膨胀螺栓适用于砼构时或实心砖墙上
钻孔直径的误差不得超过+0
3mm,深度不超过+3㎜
